현장라이브
한글주택의 건축현장을 투명하게 공개합니다.
경기남부
광주시4

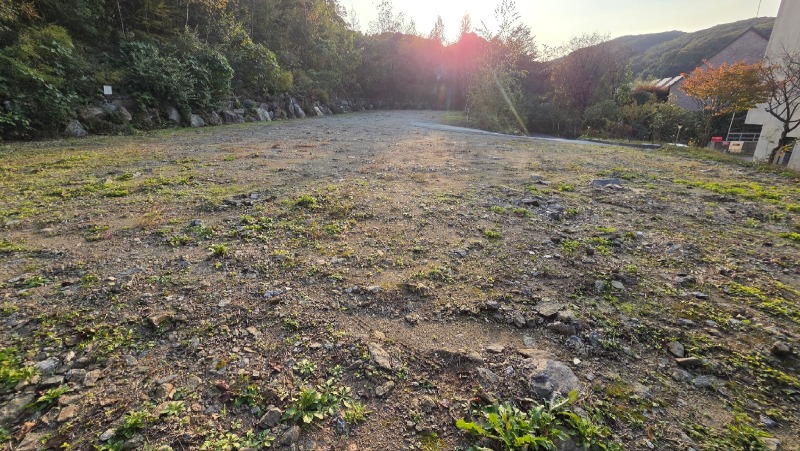

<25.10.28>
-표지판 설치
-현장답사 및 제반사항 확인

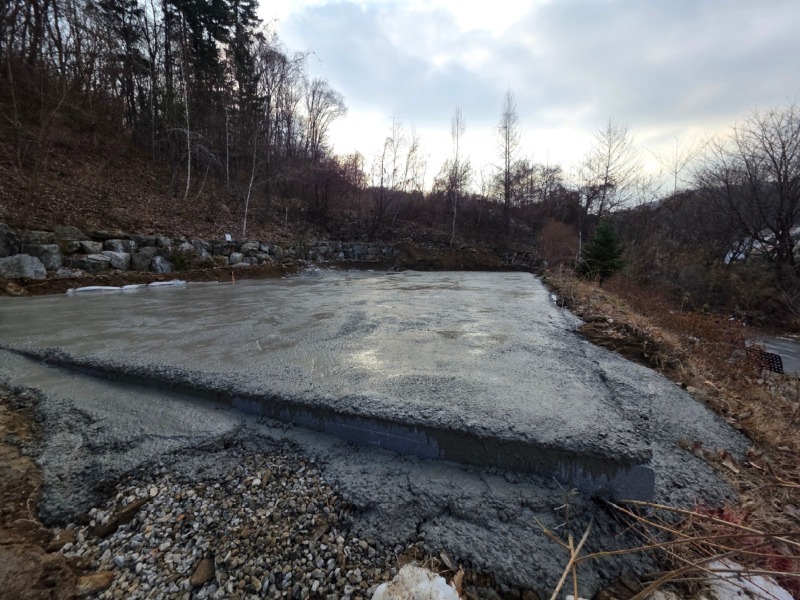

<25.12.10>
-암반 파쇄
-토사반출(건축주)
-바닥재 입고 및 설치
-잡석다짐 및 버림타설

<25.12.16>

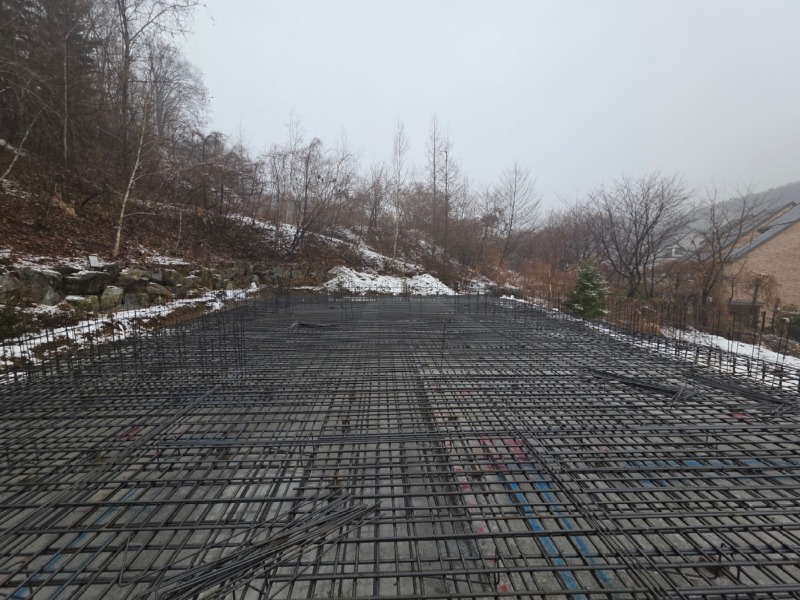

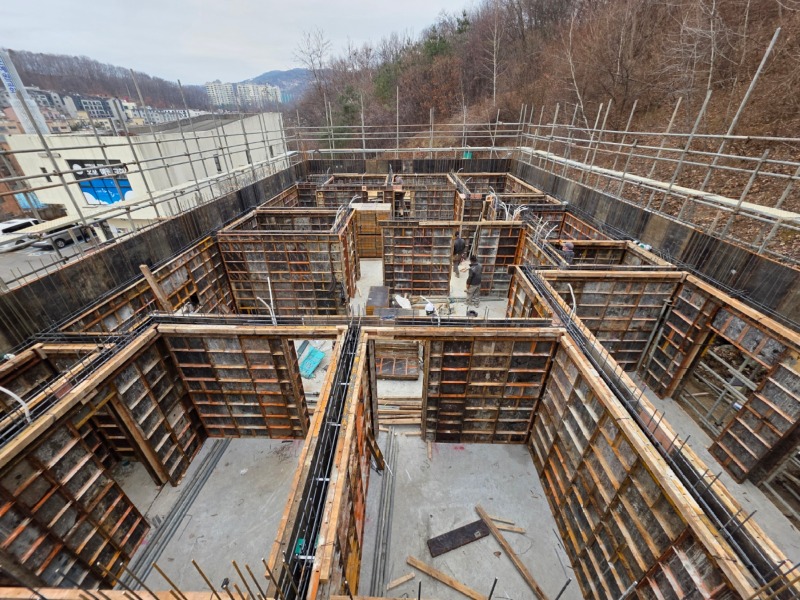

-기초철근배근

<25.12.20>

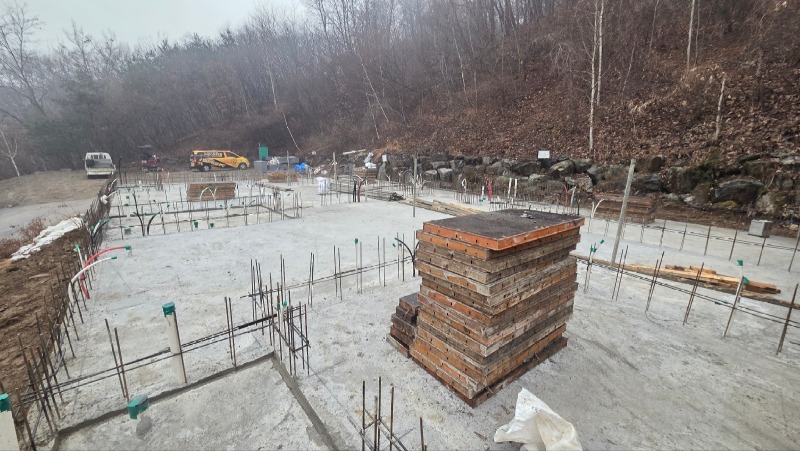

-기초 거푸집 해체 및 되메우기 작업
-가설자재 입고

<25.12.27>
-내부 거푸집 작업

<26.01.03>

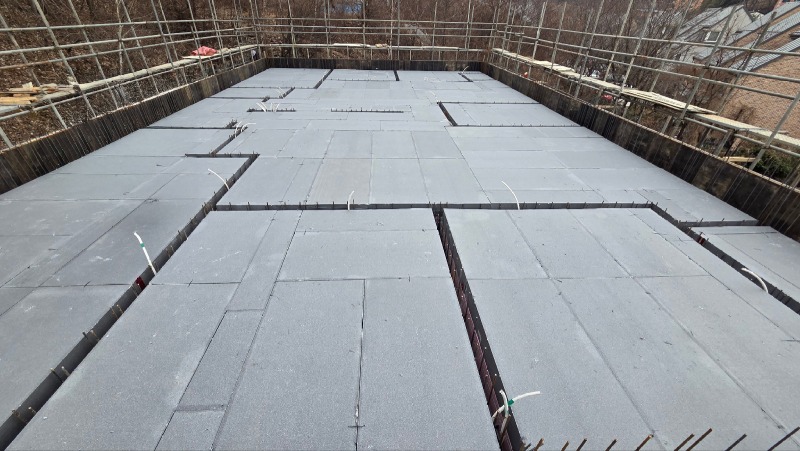

-지붕층 슬라브 거푸집
-결로방지 단열재 및 슬라브 단열재 설치
-서포트
-거푸집 보강

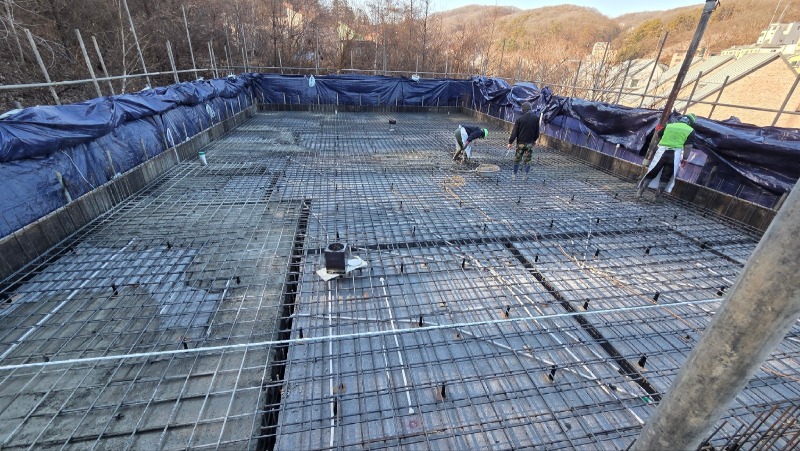

<26.01.07>
-보양천막설치
-지붕층 타설
-양생

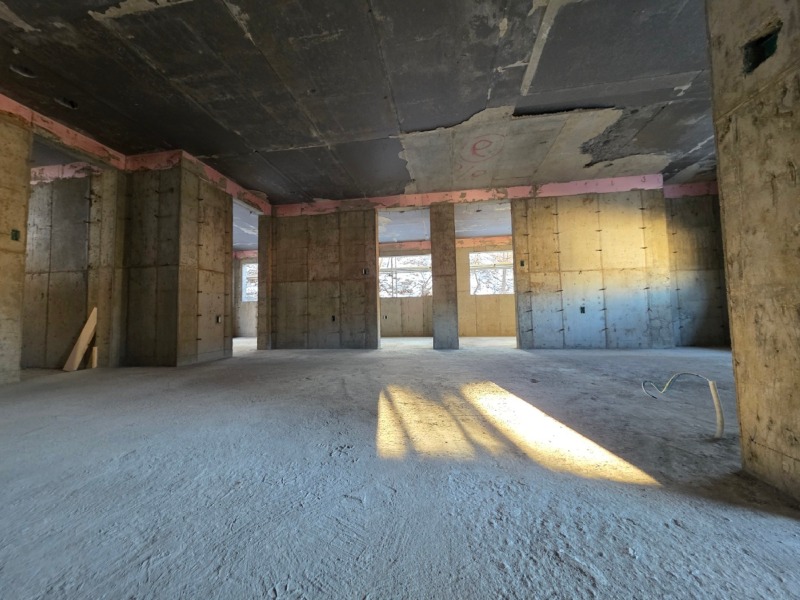

<26.01.24>
-건자재입고
-방통창호 먹메김 작업
-설비 배관 연결 작업

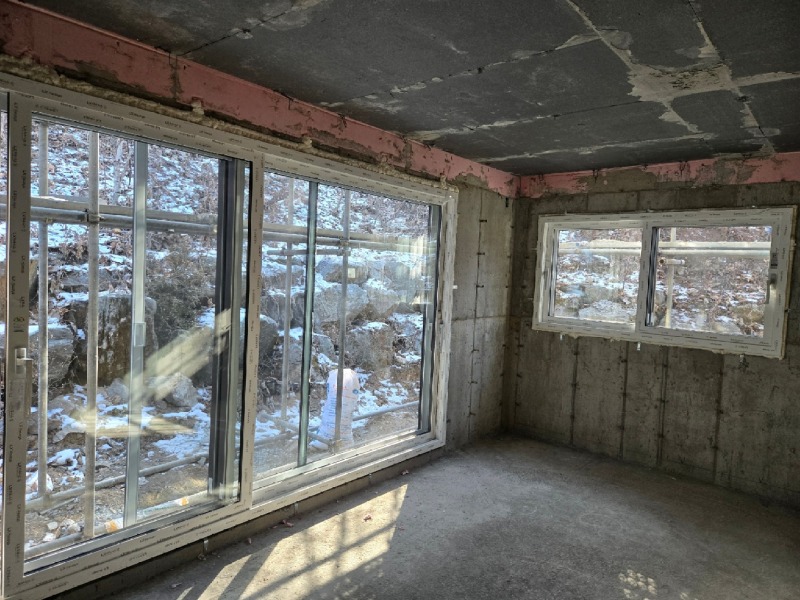

<26.01.27>
-창호 설치완료

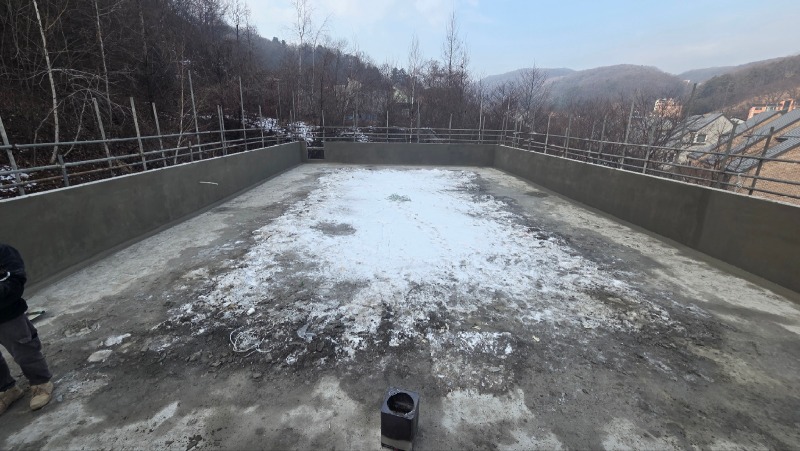

<26.02.05>
-옥상 골조난간
-외부 조인트 액체방수 및 미장
-용도변경 후 내부 통로구간 조적작업

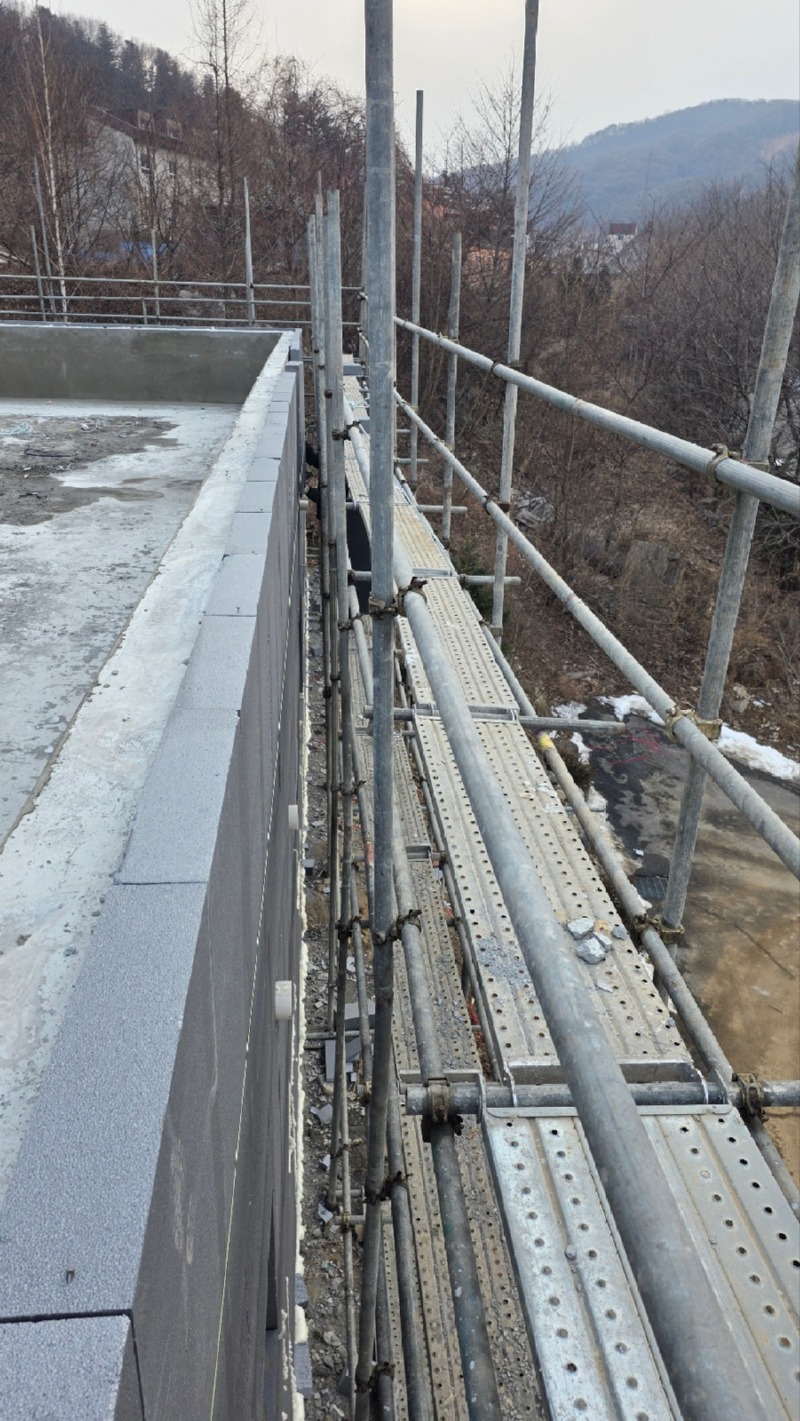

<26.02.10>
-외단열재설치
-설비 급수배관작업
-바닥단열재 설치
<26.02.11>
-외단열재 화스너 작업완료
-설비 난방배관 설치

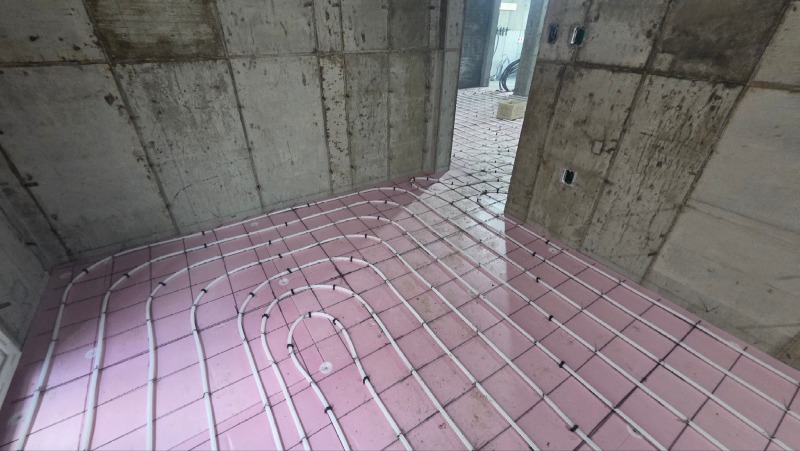

<26.02.13>

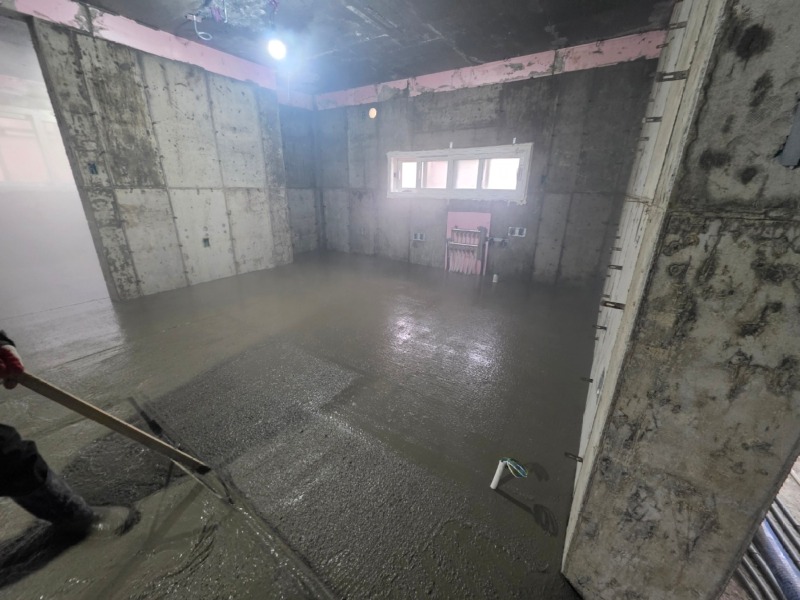

-방통타설

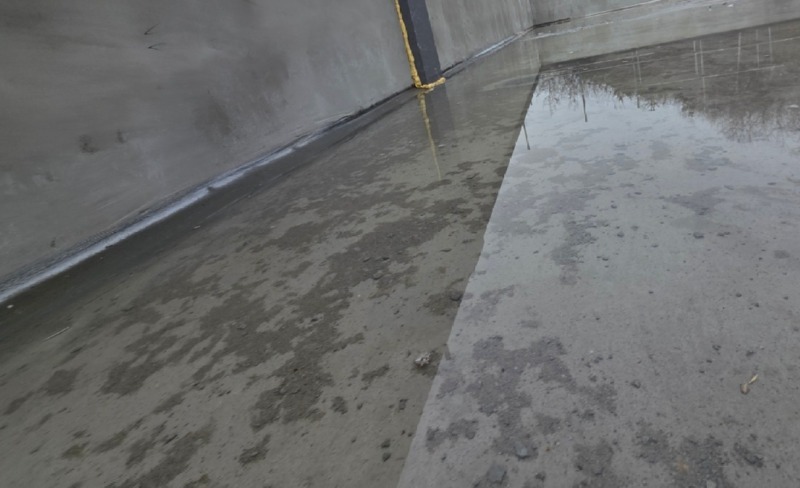

<26.02.24>
-내장자재입고 및 양중
-떡가베작업
-담수테스트 이상 무
<26.02.25>

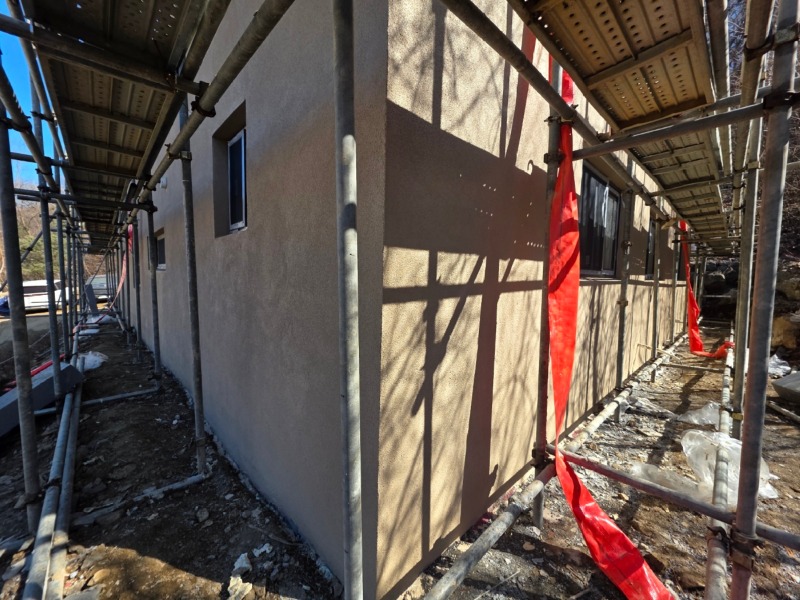

-떡가베작업완료
-외장 스타코 마감 작업완료
-담수테스트 이상 무 퇴수

<26.03.06>
-습식구간 담수테스트중
-3상전기 가공인입작업(건축주)

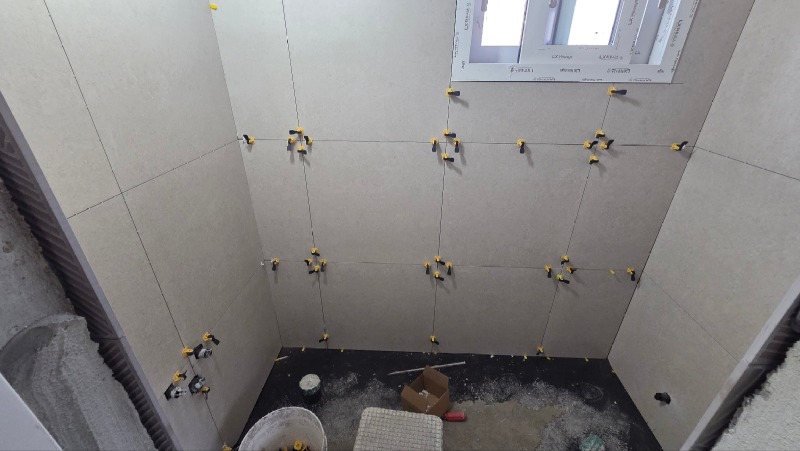

<26.03.12>
-타일시공
<26.03.20>

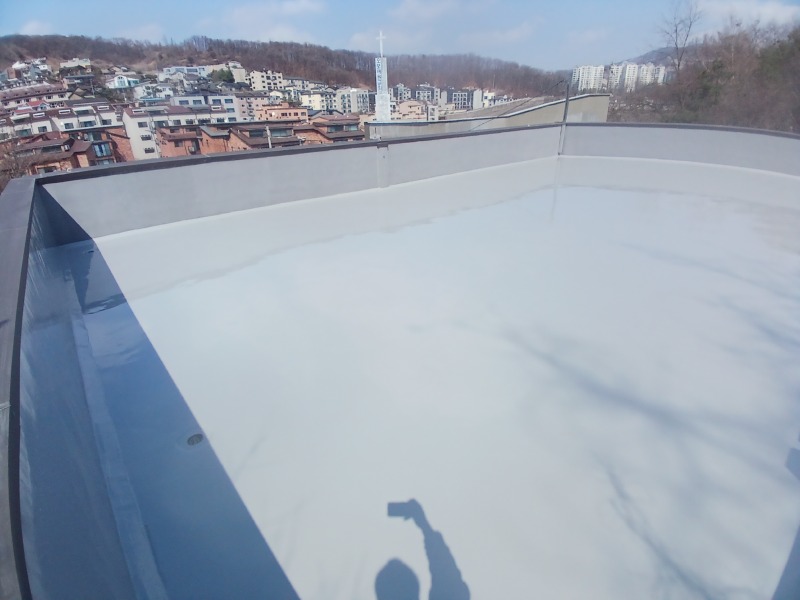

-옥상 우레탄 중도작업

<26.03.28>
-다용도실 퍼티작업
<26.04.02>

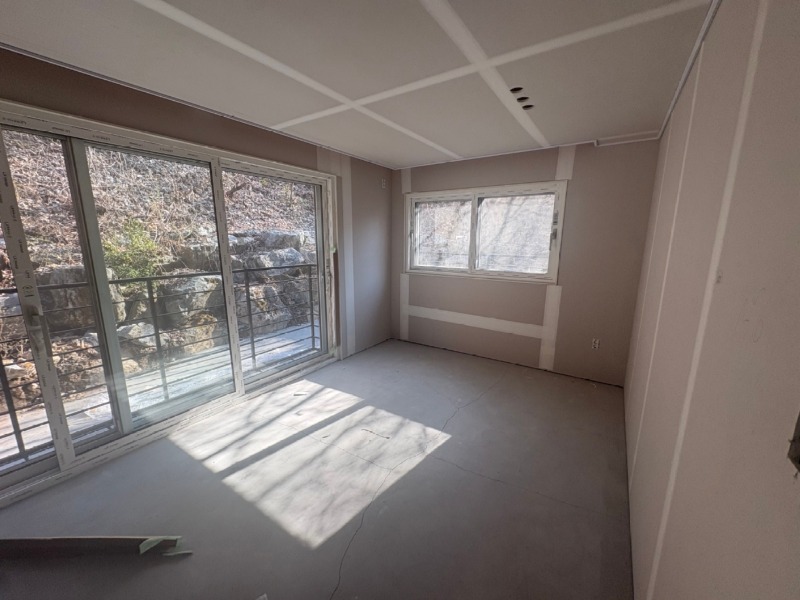

-도배 시공
-등기구 설치

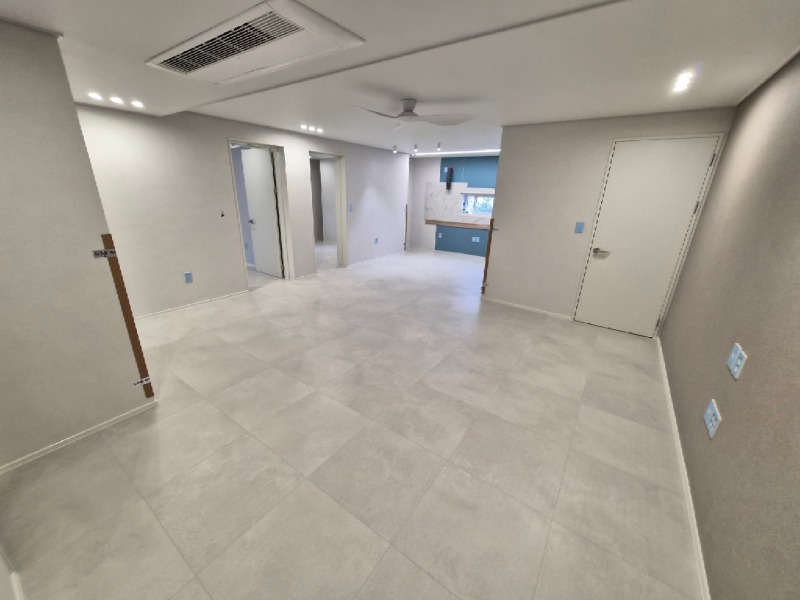

<26.04.10>

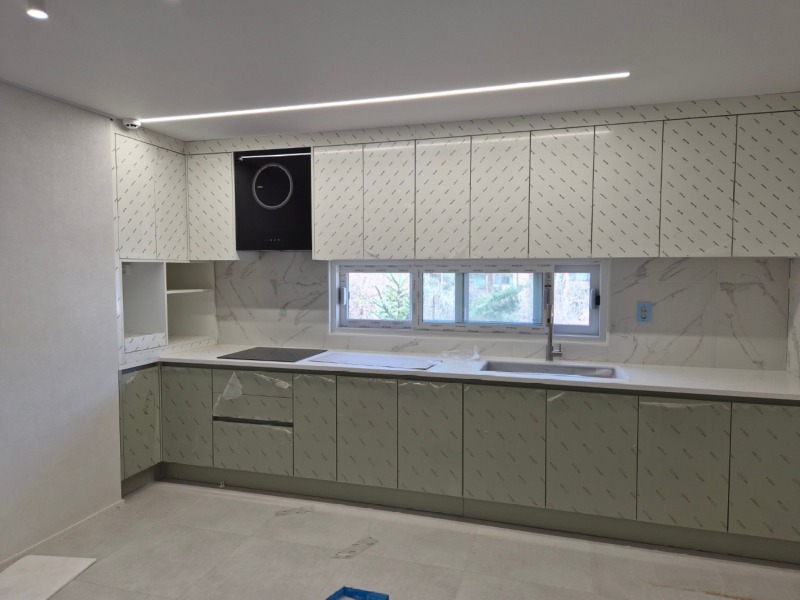

-에디톤 및 걸레받이 시공완료
<26.04.16>

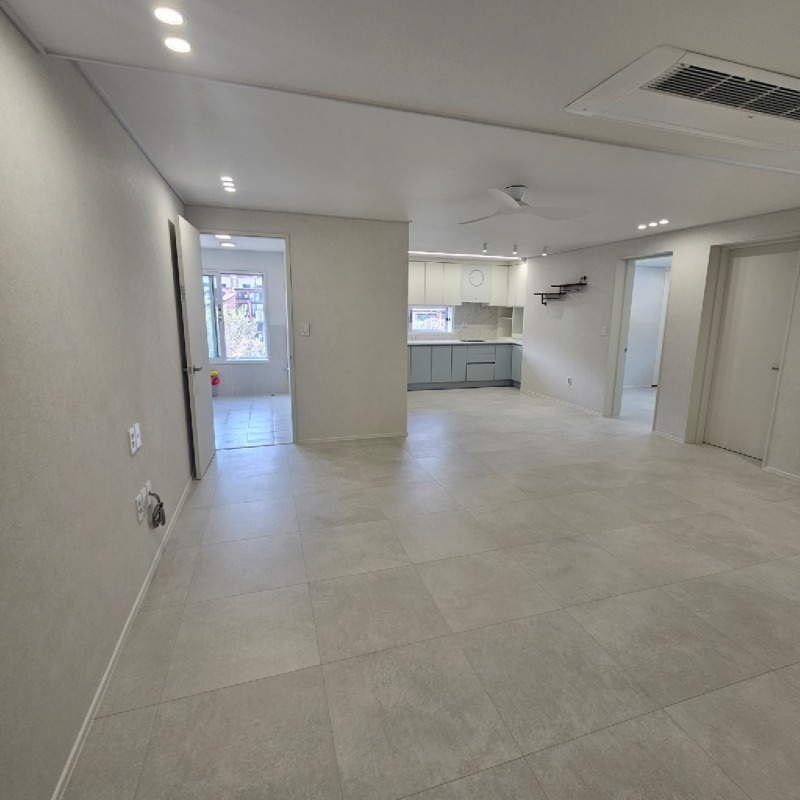

-가구 설치 완료(건축주)
<26.04.18>
-준공청소 완료
