현장라이브
한글주택의 건축현장을 투명하게 공개합니다.
서울특별시
서울시3

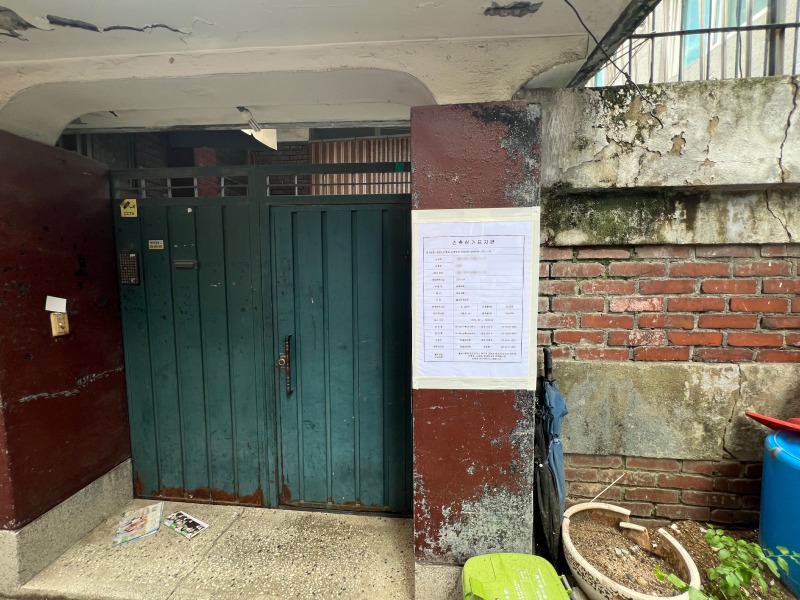

<25.08.26>
-허가표지만 설치
-현장여건 확인

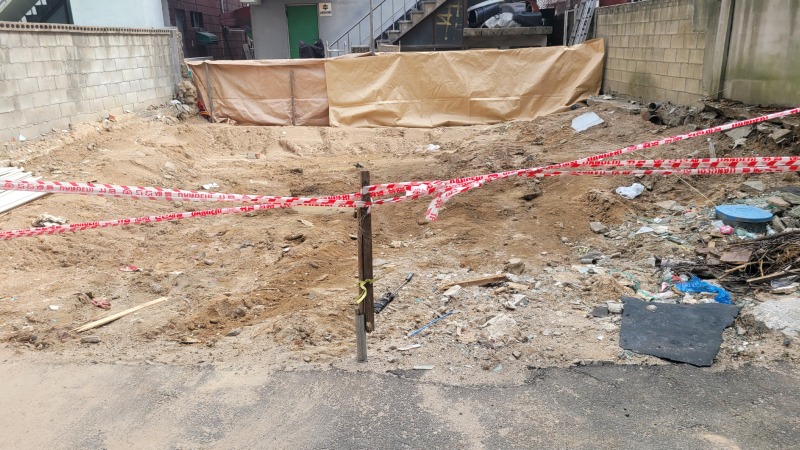

<25.09.23>
-지질조사실시(건축주)

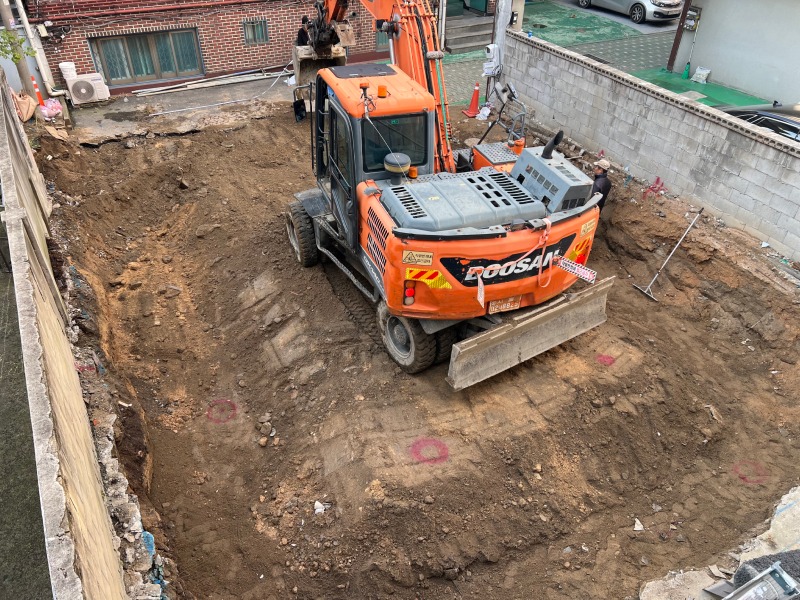

<25.11.26>
-터파기
-토사반출
-철근반장 미팅
-장비업체 미팅
-KT선화선 이설요청
-확장기초구간 도면수정요청(정화조 간섭)
<25.12.01>

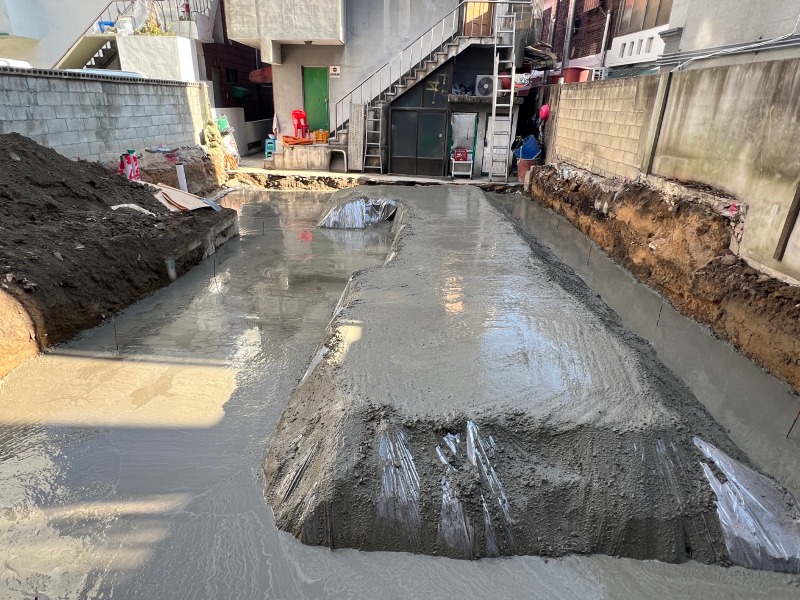

-버림콘크리트 타설
-통신선 추가이설 요청

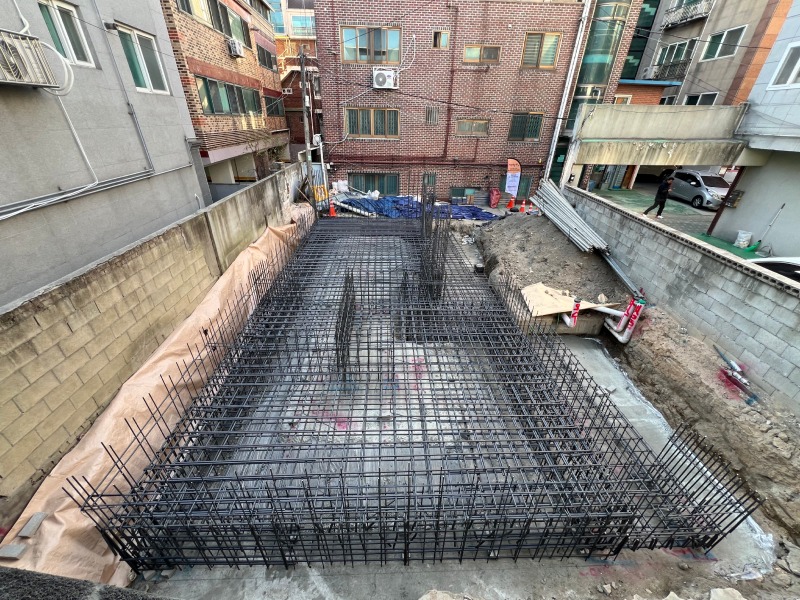

<25.12.03>

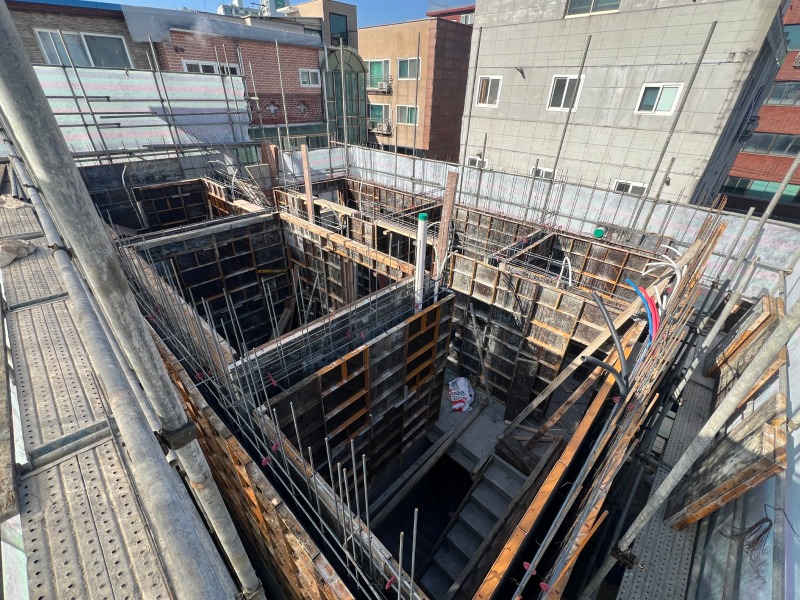

-기초용 가설재반입
-자재양중 및 가설재 반입
-기초철근 조립(KT전화전 이설관련 미팅)

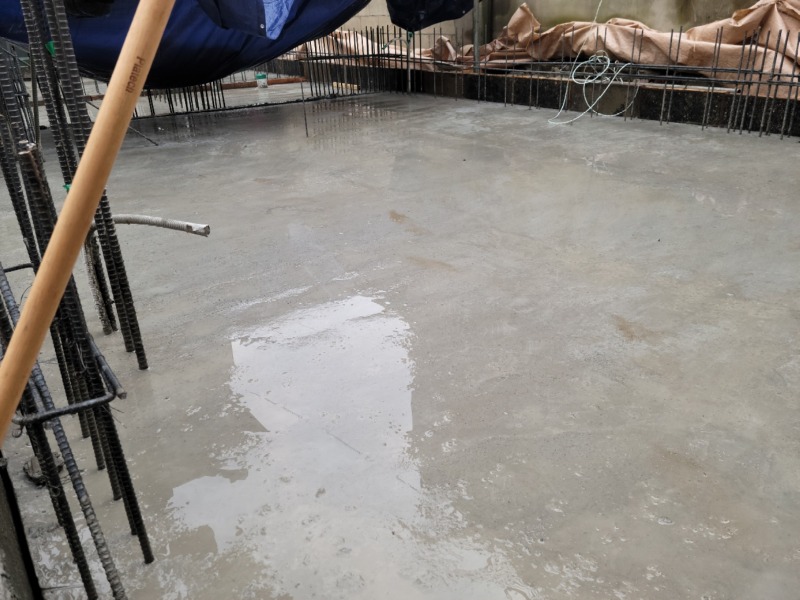

<25.12.11>
-기초 거푸집 해체 및 정리
-기초 바닥위 먹메김
-기단부위 단열재 취부

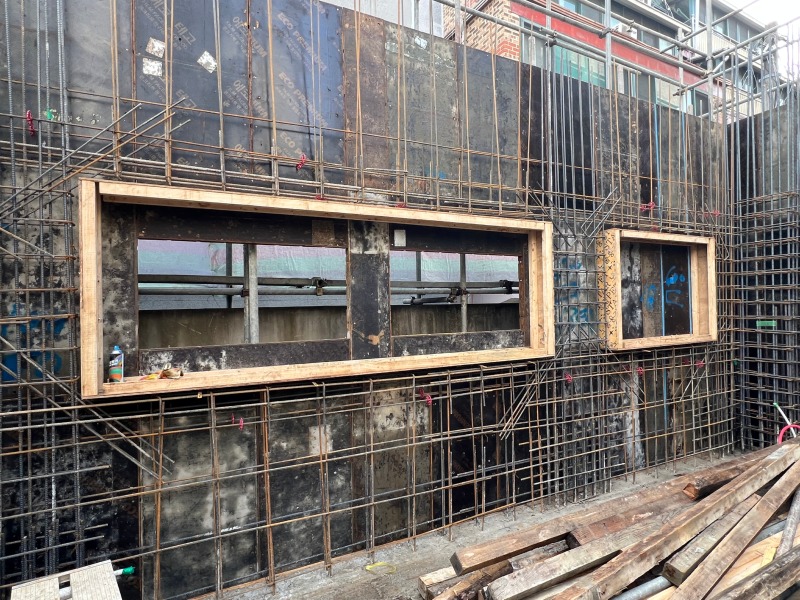

<25.12.17>
-1층 외벽 거푸집설치 및 보강
-1층 벽체 철근조립

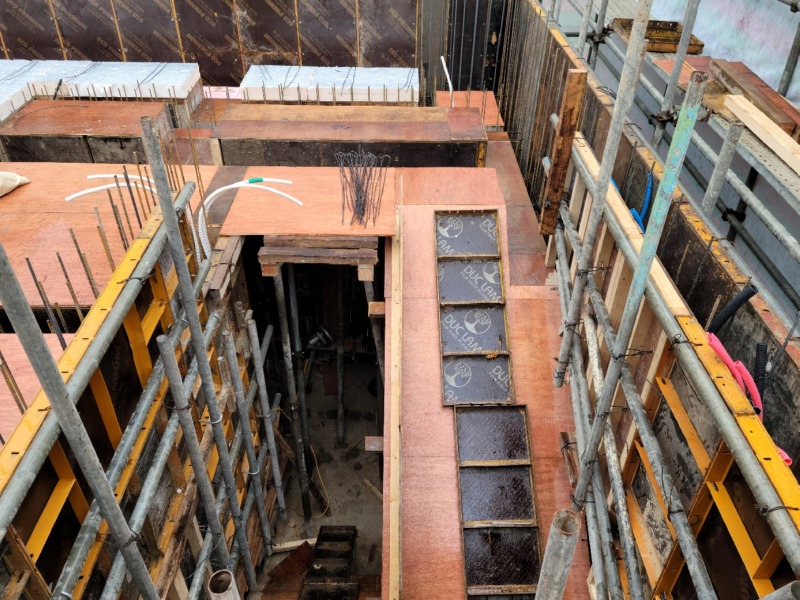

<25.12.23>
-슬라브 거푸집 설치 및 보강
-준불연 단열재 취부

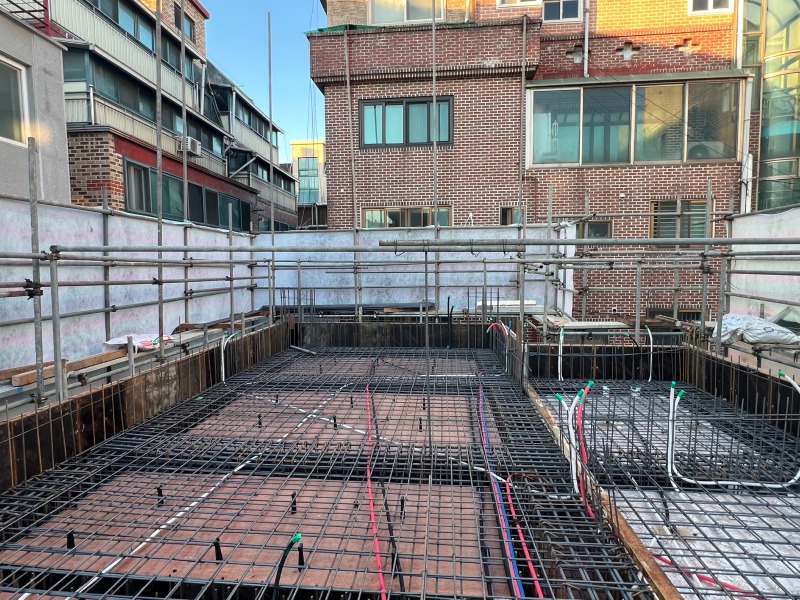

<25.12.26>
-형틀작업
-열풍기 등유준비
-전기배관작업
-타설전 준비작업

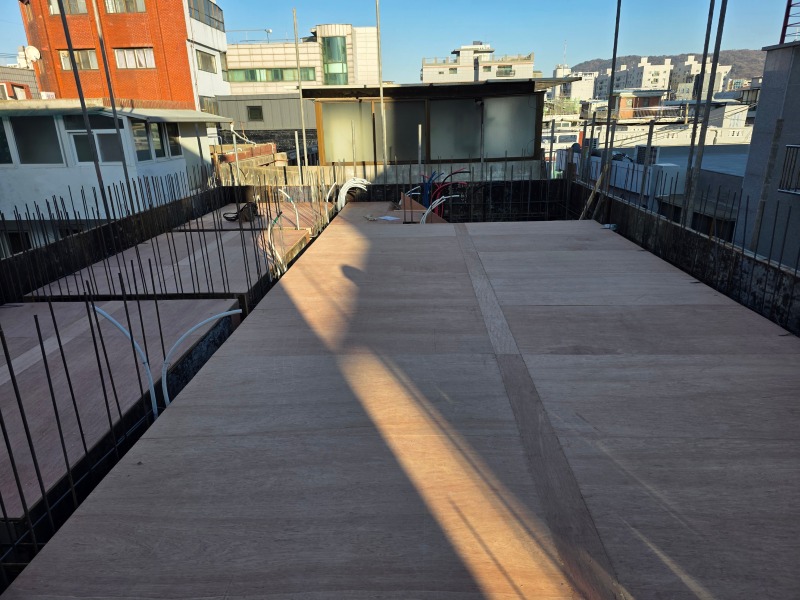

<26.01.08>
-슬라브 거푸집 설치

<26.01.12>

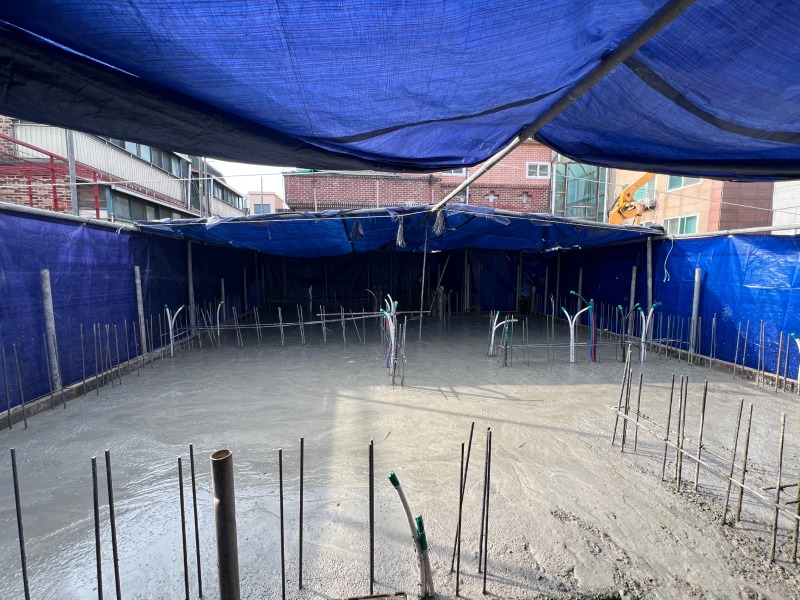

-3층 슬라브 타설

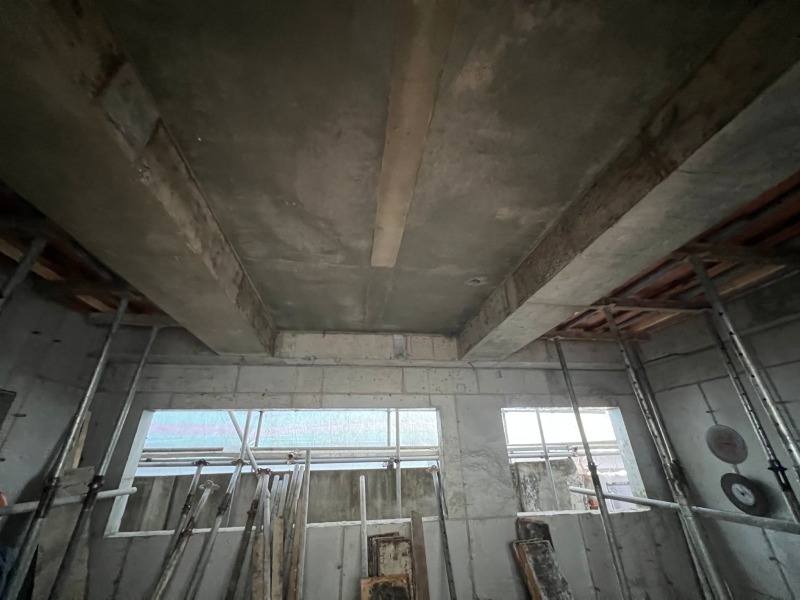

<26.01.17>
-1층 슬라브 거푸집 해체 및 정리

<26.01.21>
-3층 내부 거푸집조립
-계단 거푸집 제작
-준불연달열재 반입

<26.01.29>

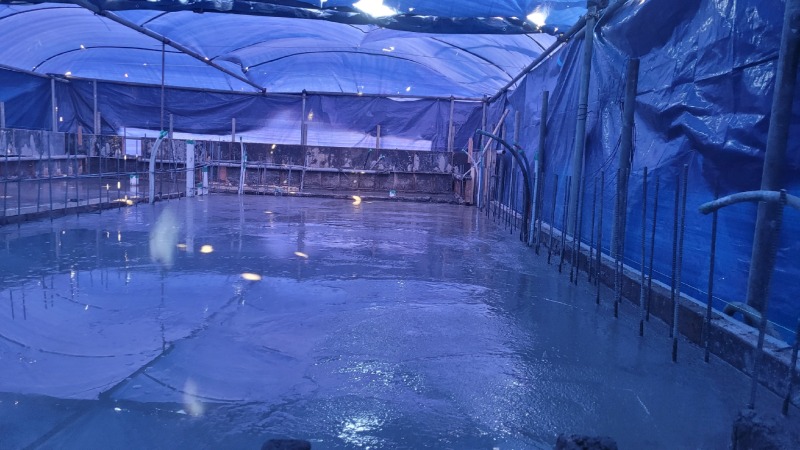

-4층 슬라브 타설
-재물방수
-신호수 2명배치
-열풍기 가동

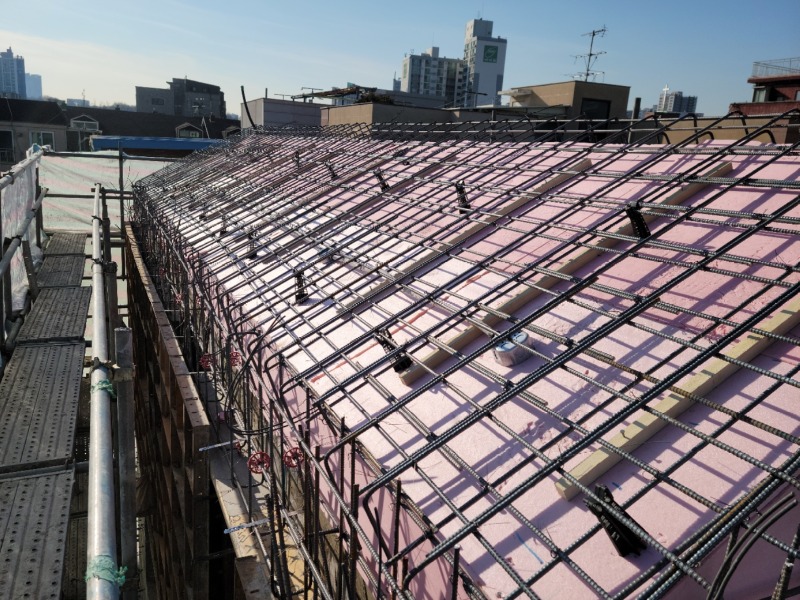

<26.02.09>
-4층 벽체 외부 거푸집조립
-설비배관작업

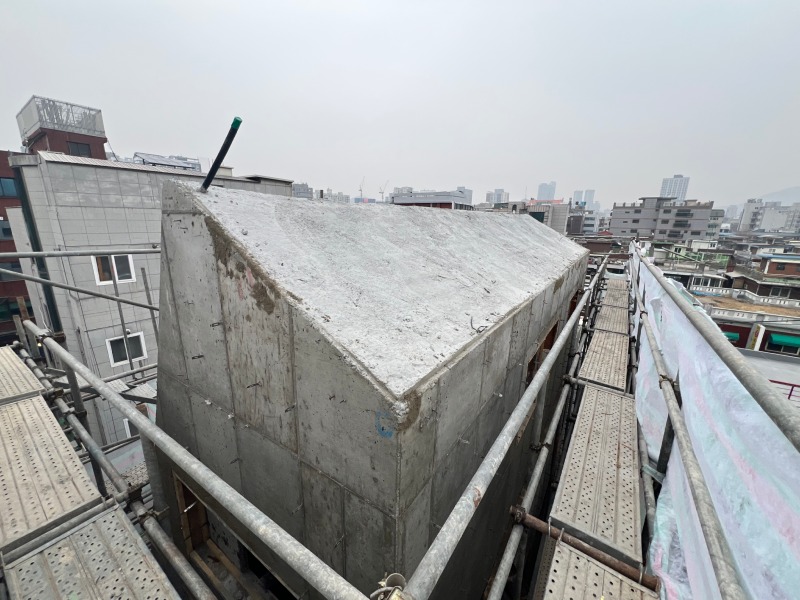

<26.02.13>
-거푸집 해체 및 정리

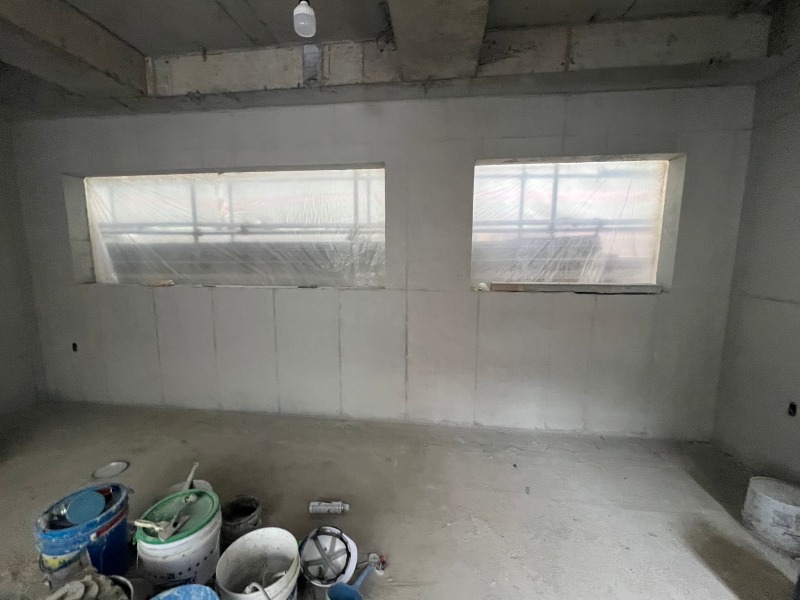

<26.02.24>
-형틀작업
-가설재정리
-1층 근생 벽체견출작업
-에어컨미팅(건축주)
-금속업체미팅(견적요청)
-전기입선작업
-현관문발주

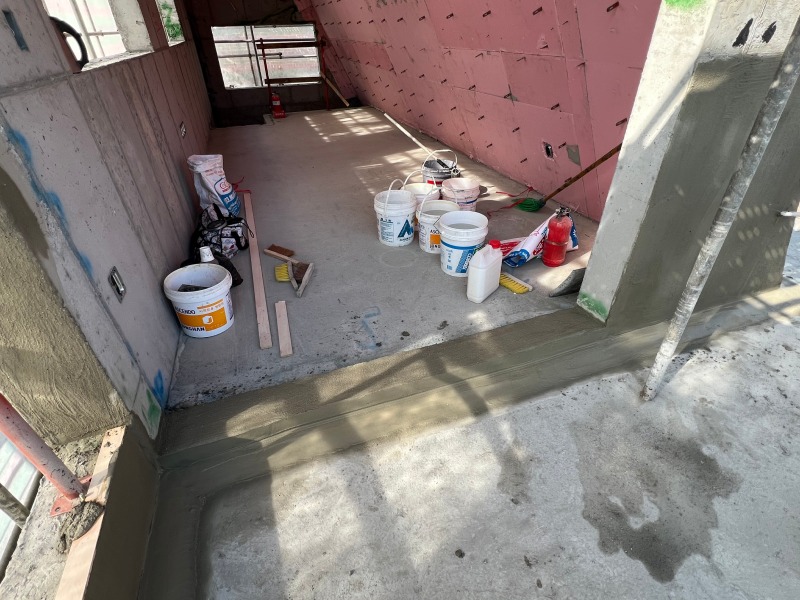

<26.02.28>
-외부 조인트 액체방수
-외벽 친제거 및 코킹
-결로방지 단열재 보수

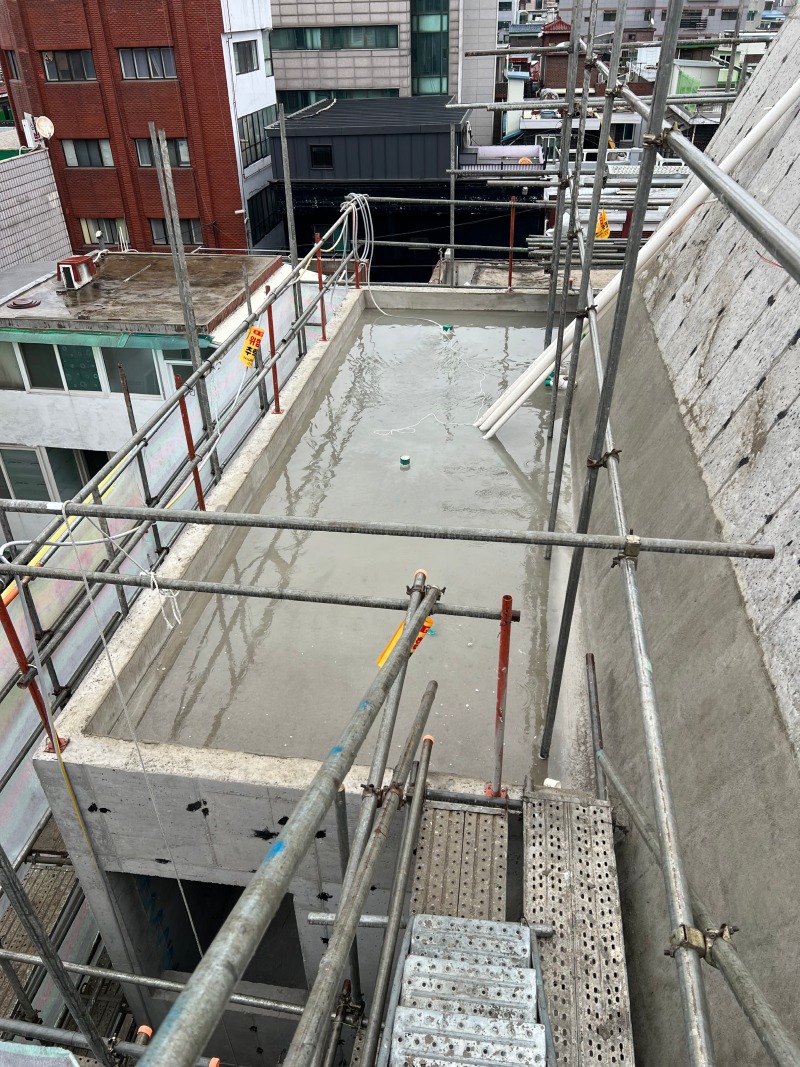

<26.03.02>
-담수테스트 진행 중
-전기입선 및 작업등 설치

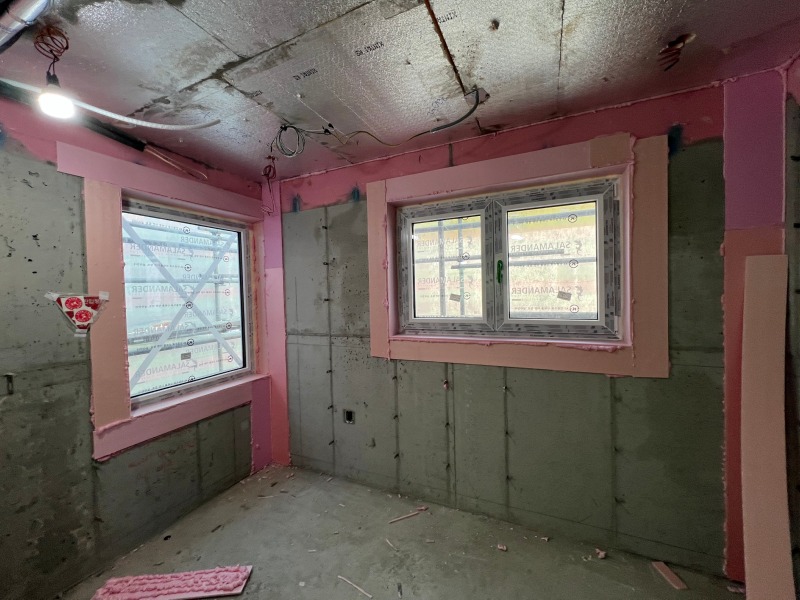

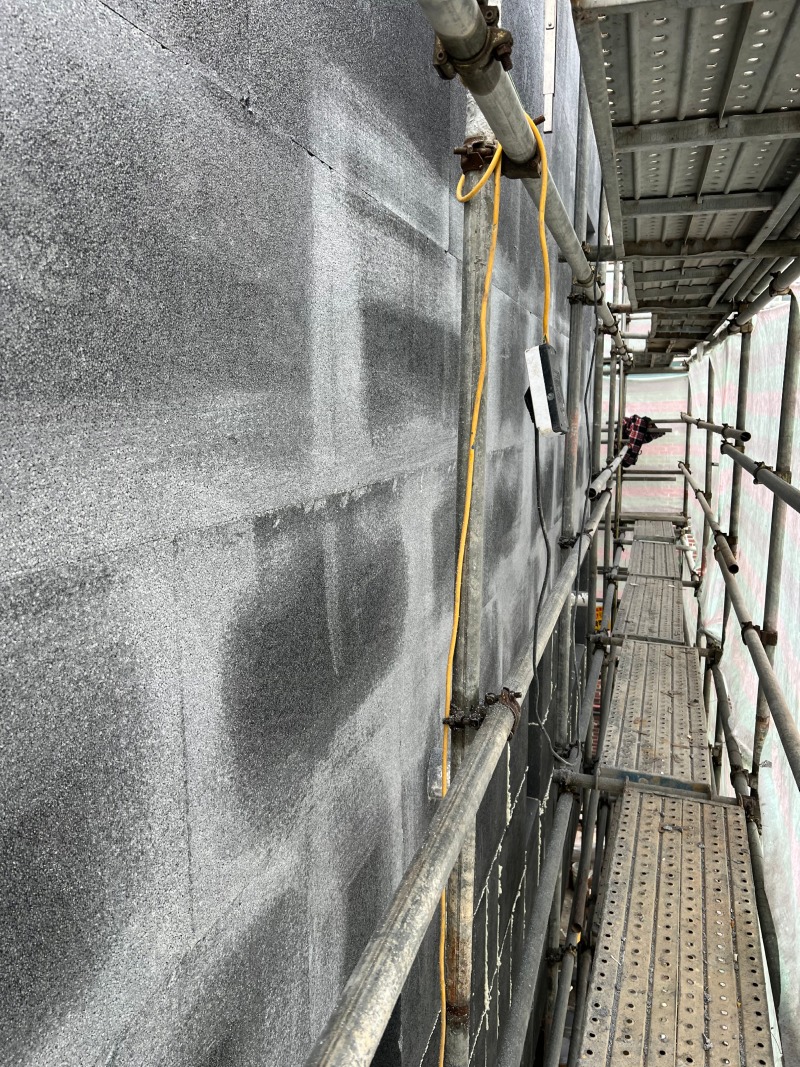

<26.03.12>
-외벽공사
-단열재취부
-창호공사

<26.03.16>
-단열재취부 및 샌딩
-화스너 작성

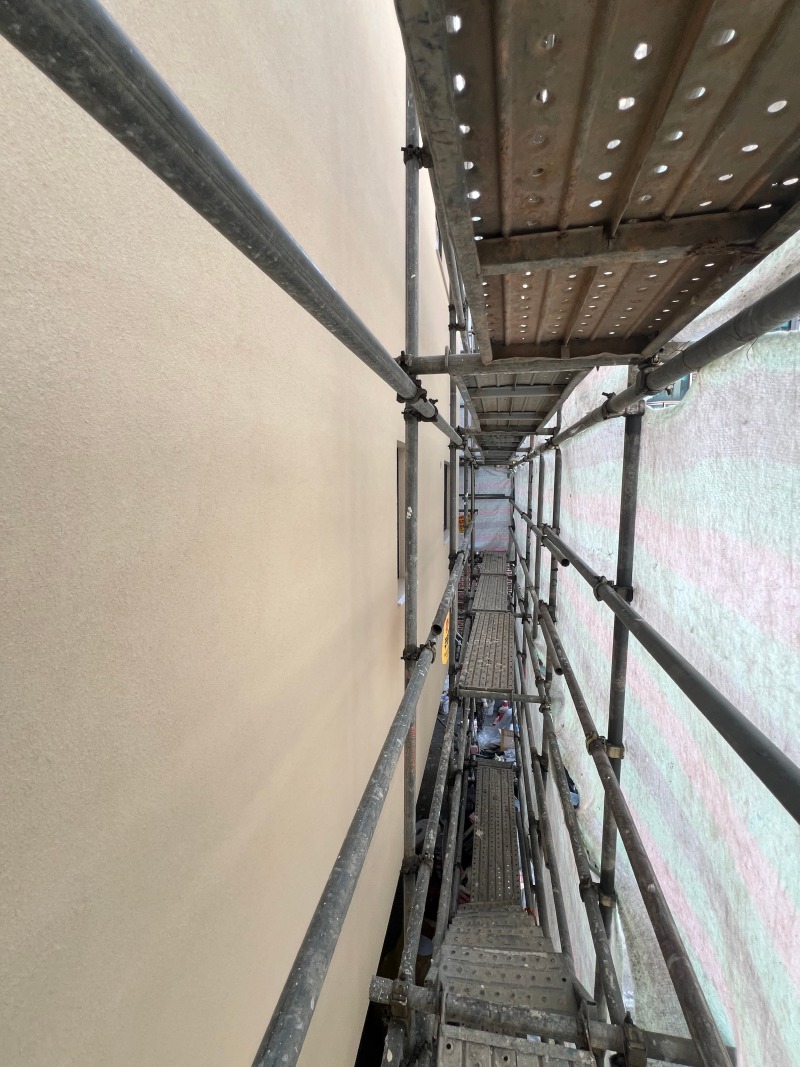

<26.03.21>
-외벽공사완료

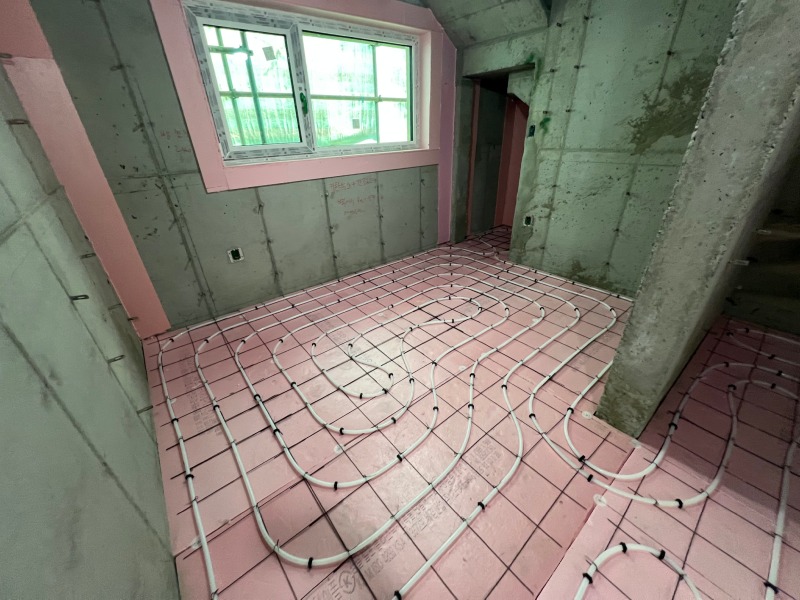

<26.03.25>
-금속공사완료(캐노피,두겁,후드캡)
-바닥난방
-창호청소
-폐기물반출
-가스공사
-가스배관

<26.04.01>

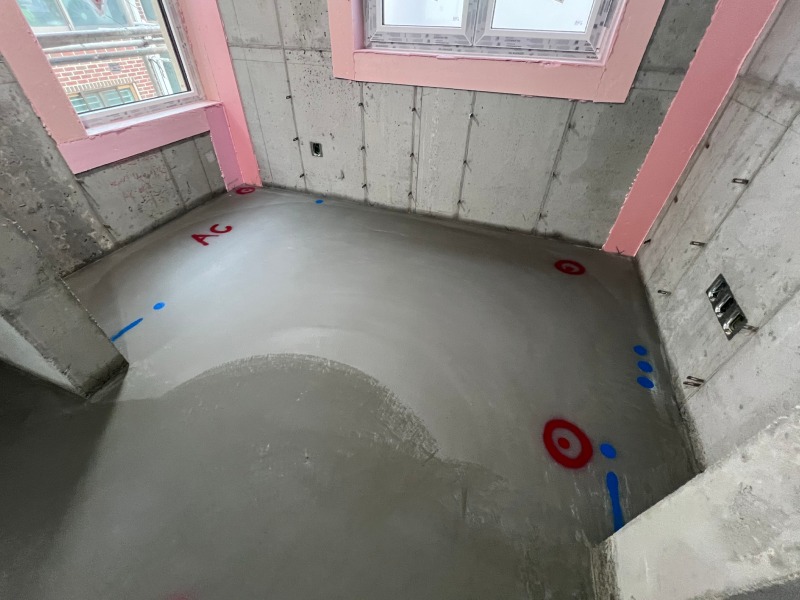

-비계해체
-방통양생
-비닐보양
<26.04.10>
-떡가베
-욕실비노출도막방수

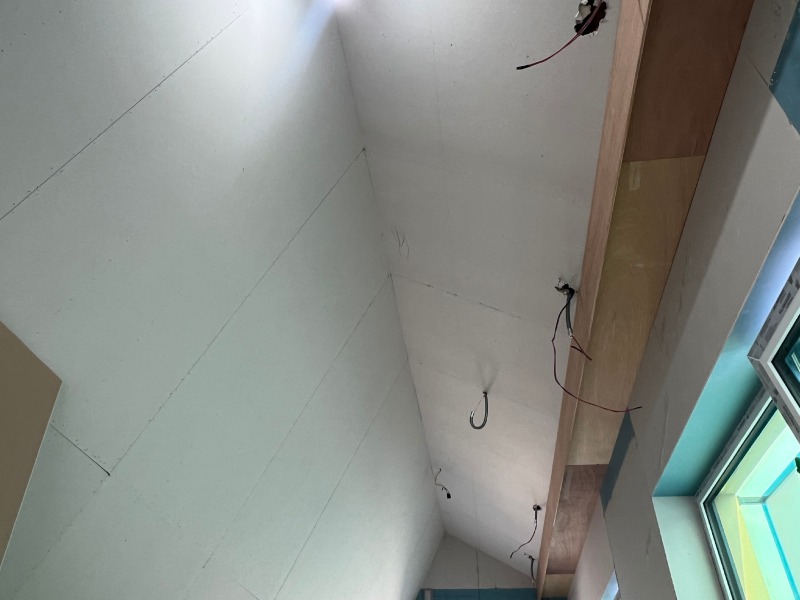

<26.04.14>
-목공사(전16,금6,누22)
-1층 계단실 석고취부
-담수테스트
-옥내 가스배관작업

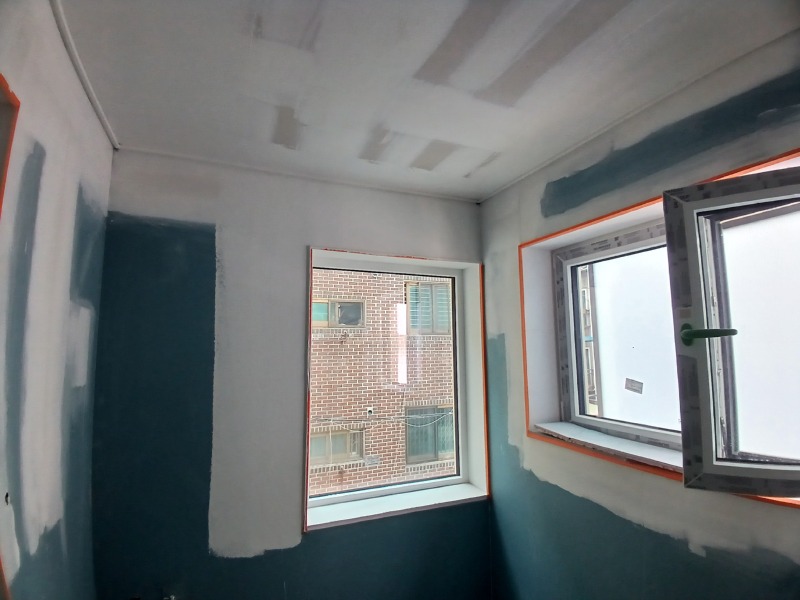

<26.04.18>
-다용도실 도장작업

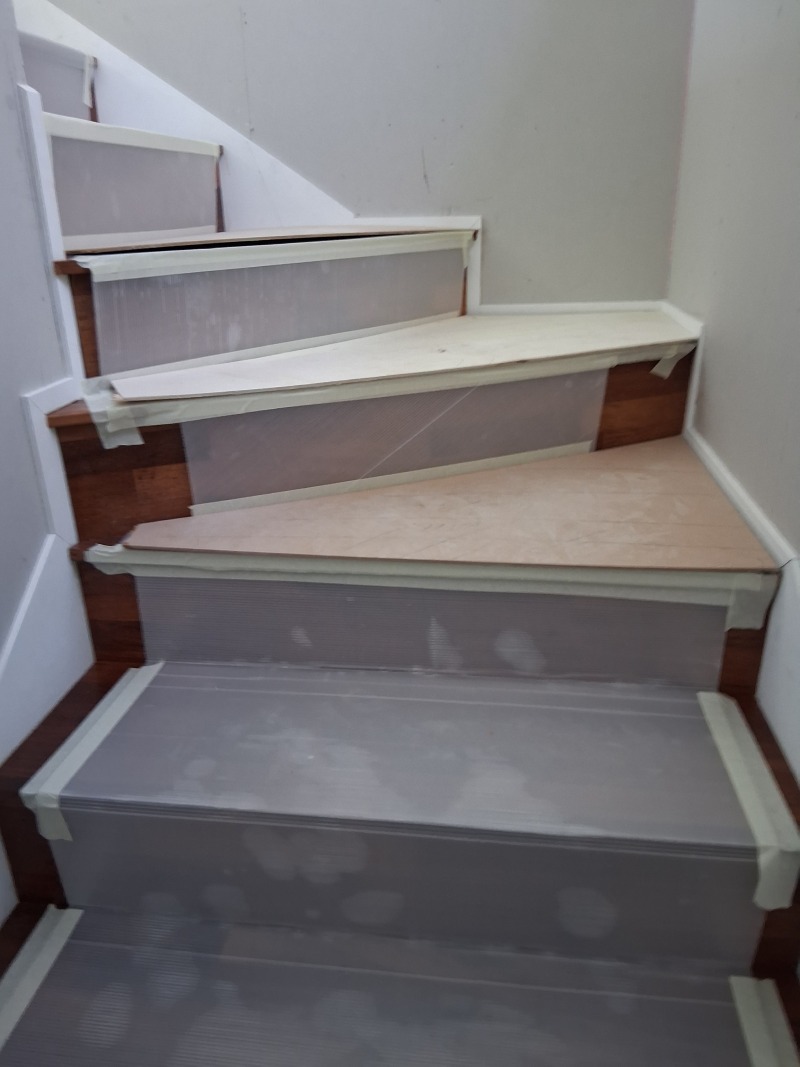

<26.04.26>
-목공사(전63,금1,누64) 계단판 설치
-전기공사

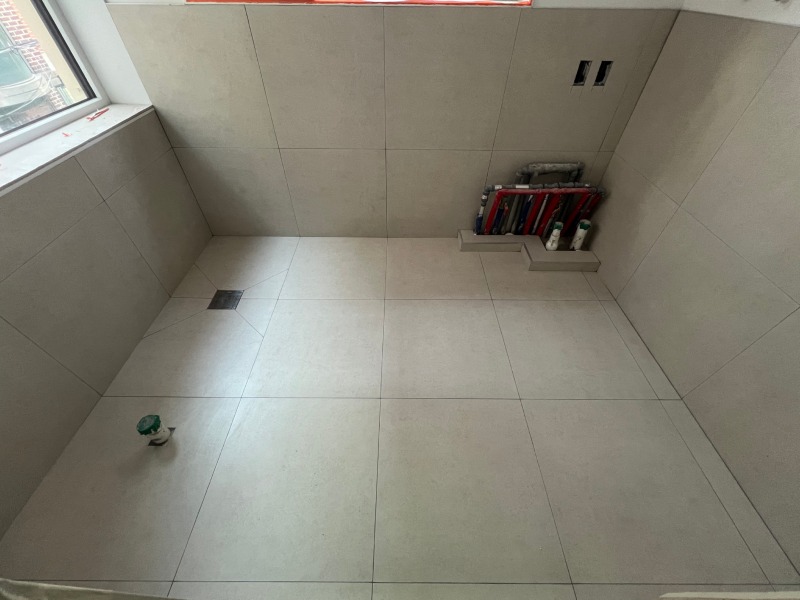

<26.05.01>
-타일공사(줄눈시공)

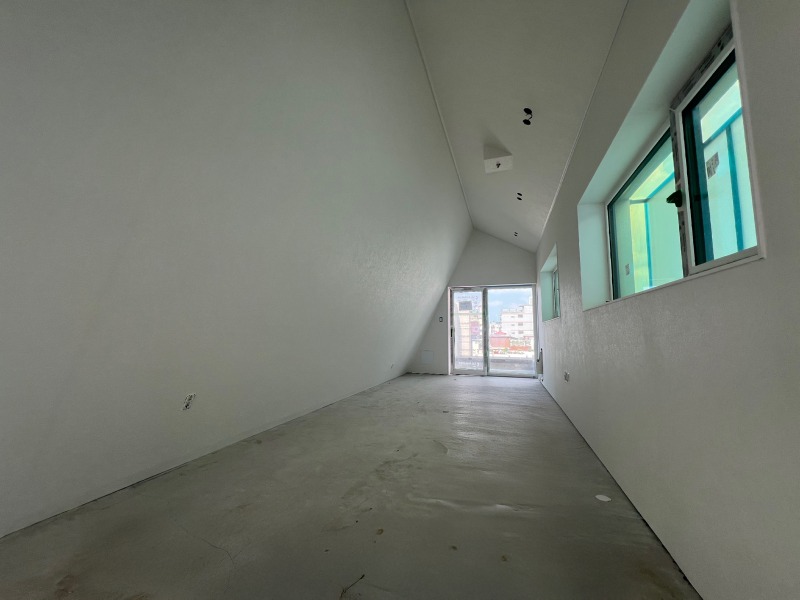

<26.05.12>
-도배공사완료
-간이화장실 청소 및 이동
-조명입고
-위생도기설치

<26.05.15>
-보일러가동
-우레아하도중도
-세탁수전
-배관테이핑

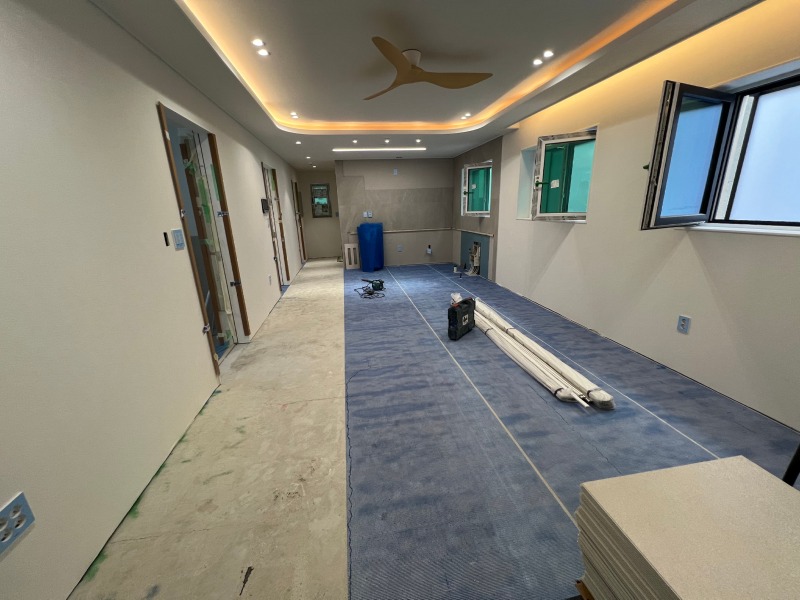

<26.05.19>
-강마루,에디톤 공사
-전기공사

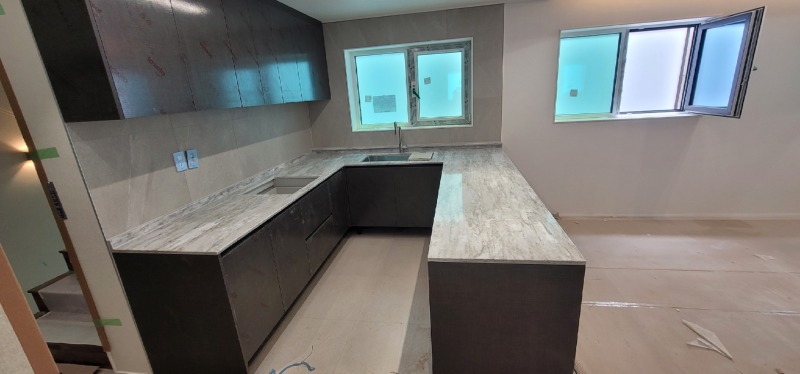

<26.05.23>
-가구공사완료

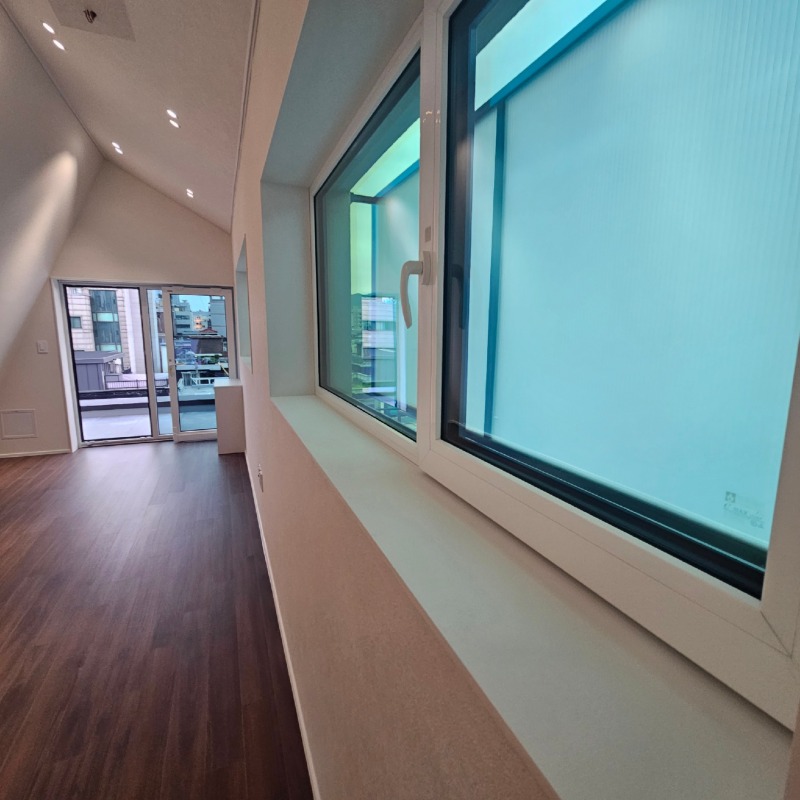

<26.05.27>
-준공청소
