현장라이브
한글주택의 건축현장을 투명하게 공개합니다.
충청남도
당진시1
<24.12.06>
- 건축허가표지판 설치
<24.12.24>

- 규준틀 작업

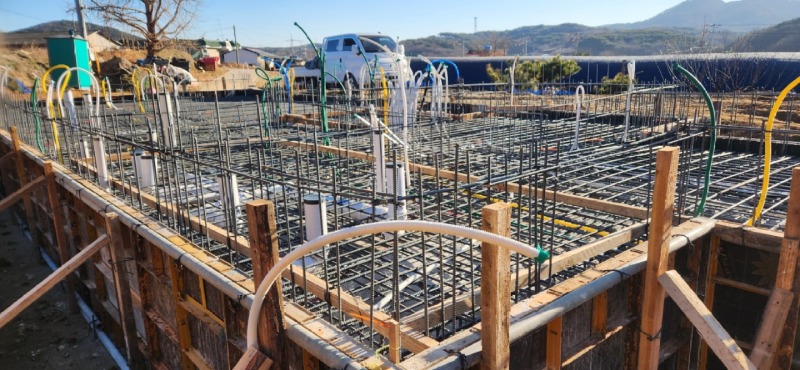

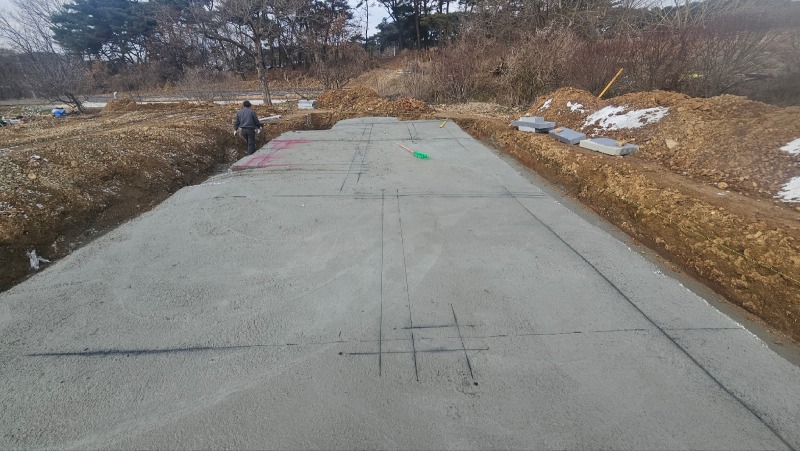

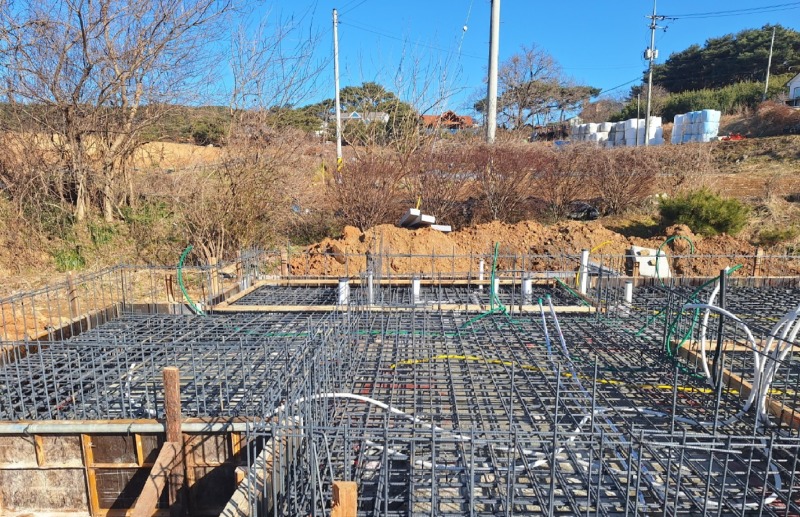

<24.12.28>
- 기초 바닥 먹메김 작업
<24.12.31>

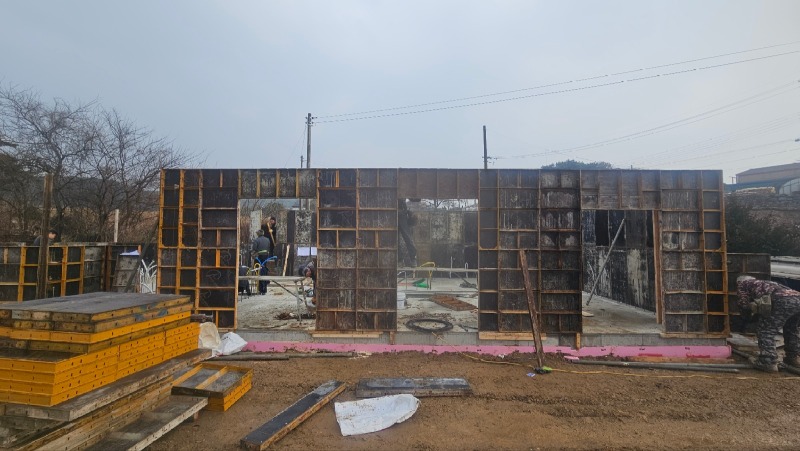

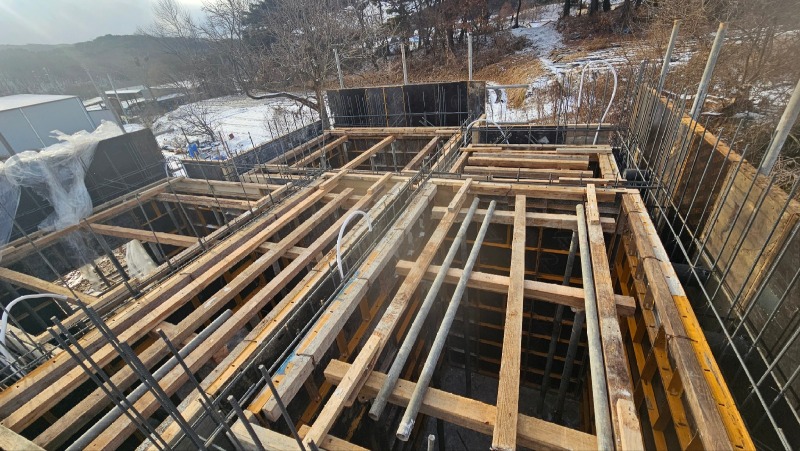

- 기초 거푸집 설치 및 보강
- 전기배관작업
<25.01.03>
- 타설 후 보온 양생
<25.01.06>

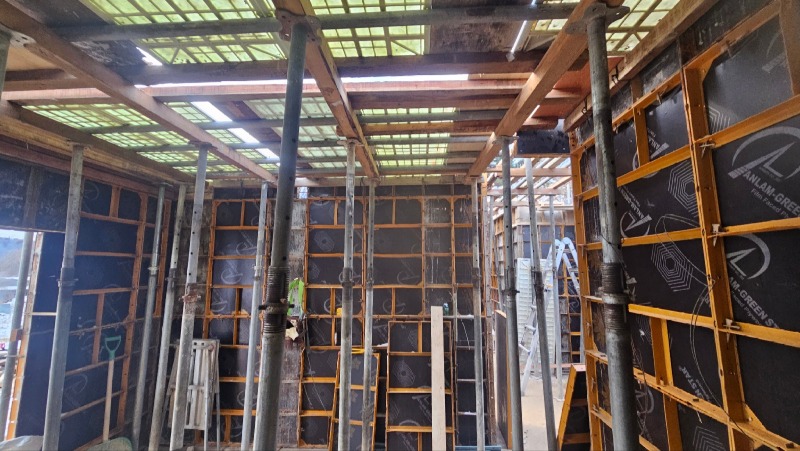

- 수평조절목 설치

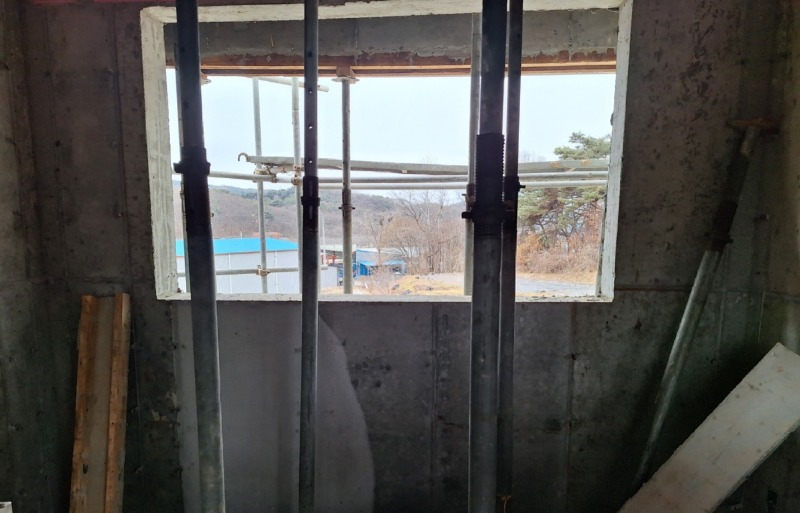

- 1층 외벽 거푸집 설치
<25.01.09>
- 단열재 입고
- 1층 내벽거푸집 및
2층 슬라브 서포트 설치
<25.01.13>

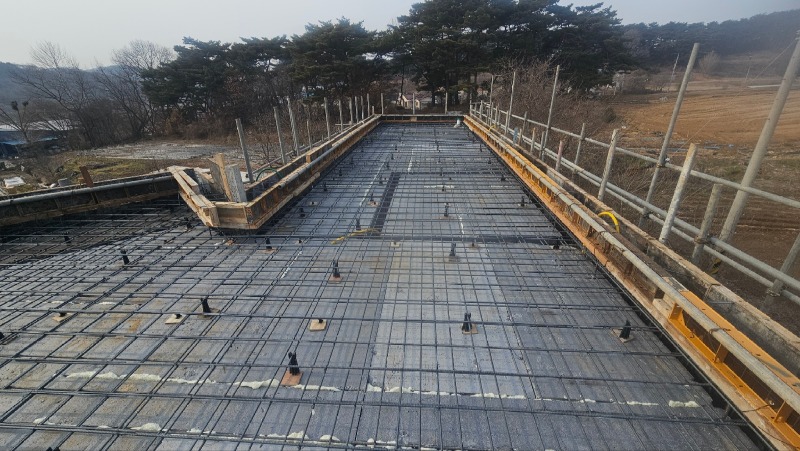

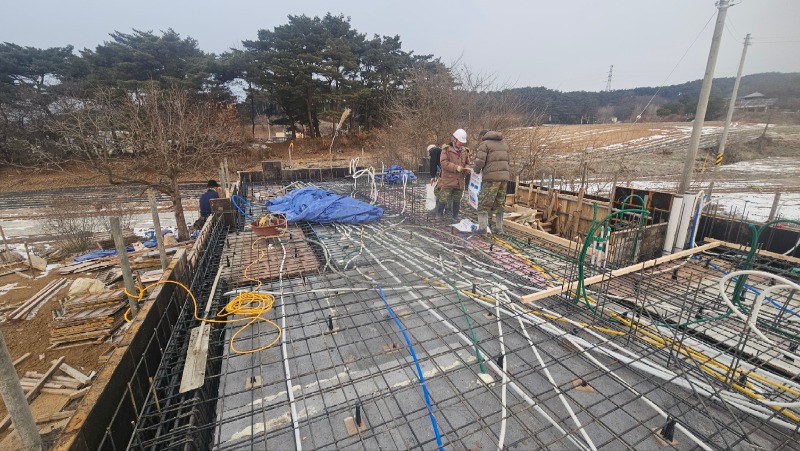

- 2층 슬라브 타설
- 재물미장 작업

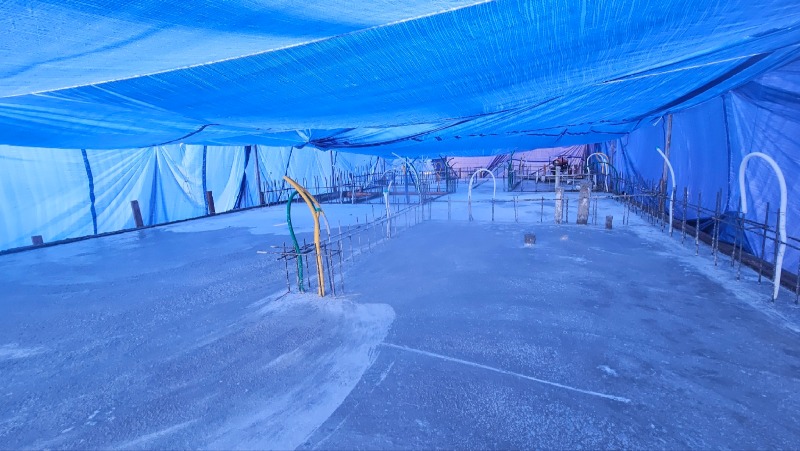

- 천막 보양 및 양생 실시
<25.01.16>

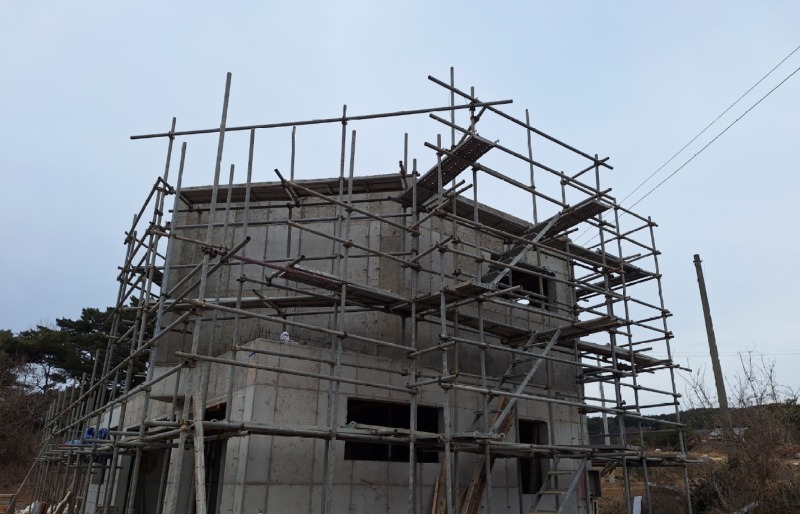

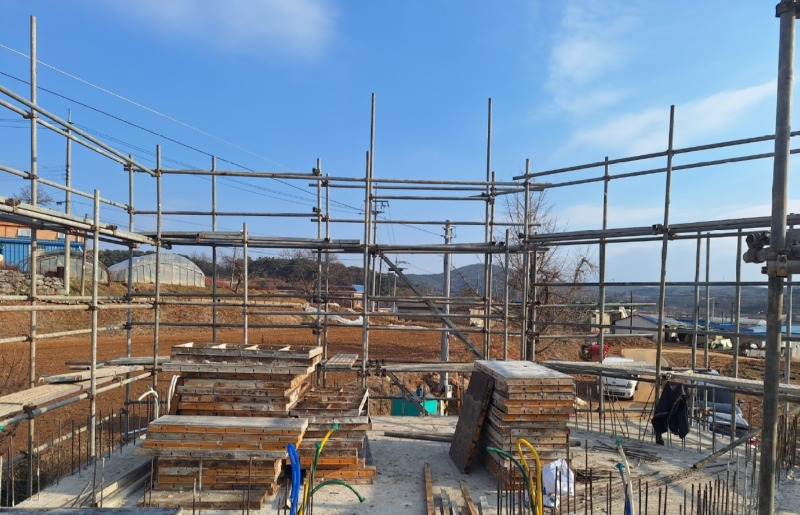

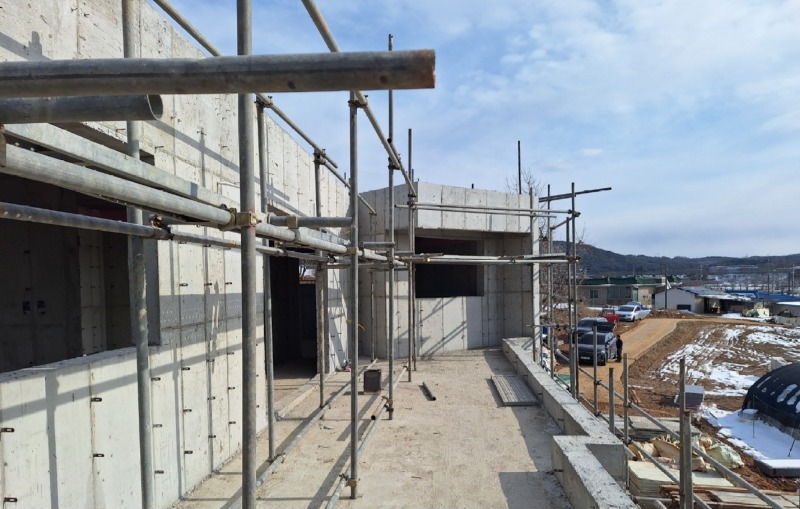

- 비계 설치

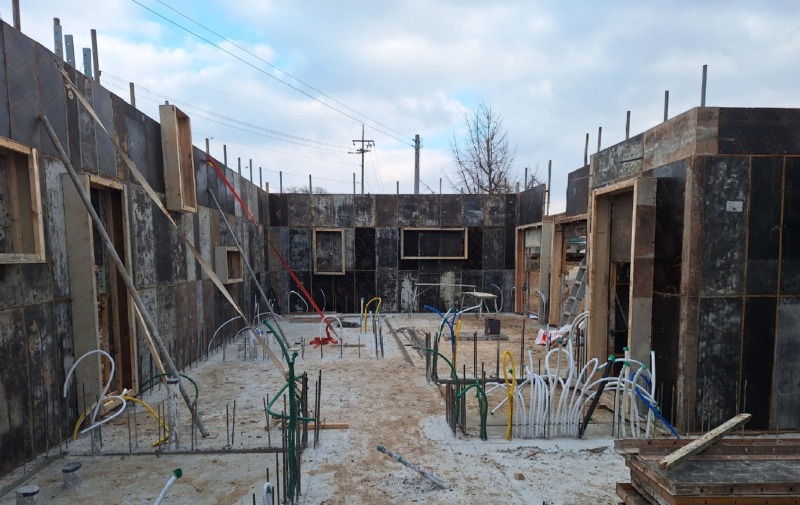

- 1F 벽체거푸집 해체 및
2F 수평조절목 설치
<25.01.22>
- 지붕층 철근배근
- 전기설비배관작업
<25.01.26>

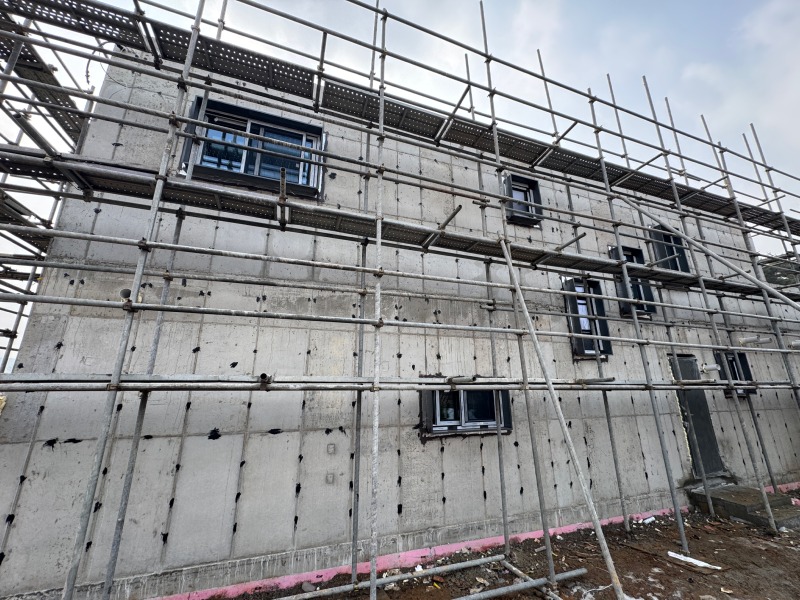

- 2F 벽체 거푸집 해체 및 정리
<25.02.05>
- 서포트 해체 및 정리
- 현장 청소
<25.02.11>

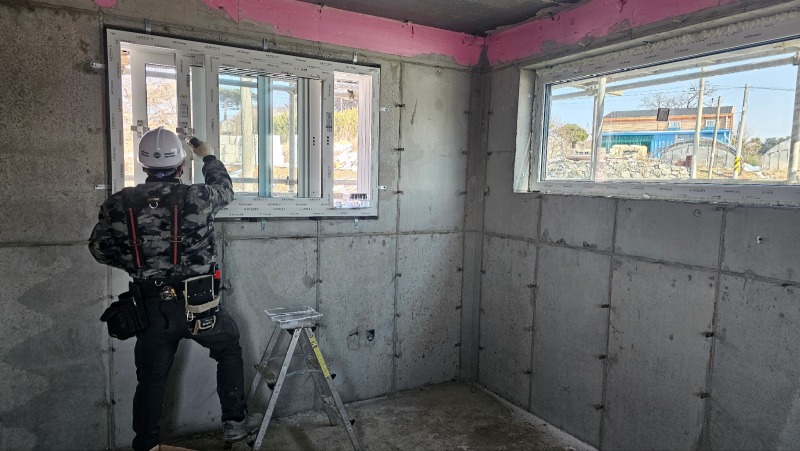

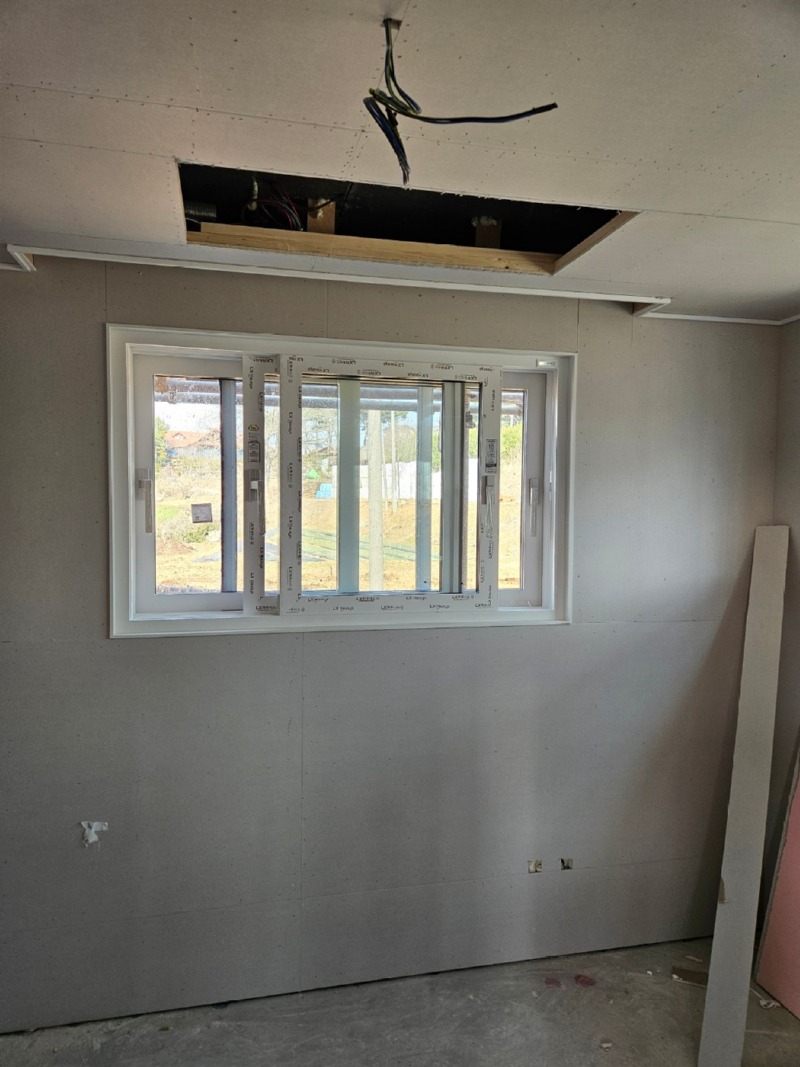

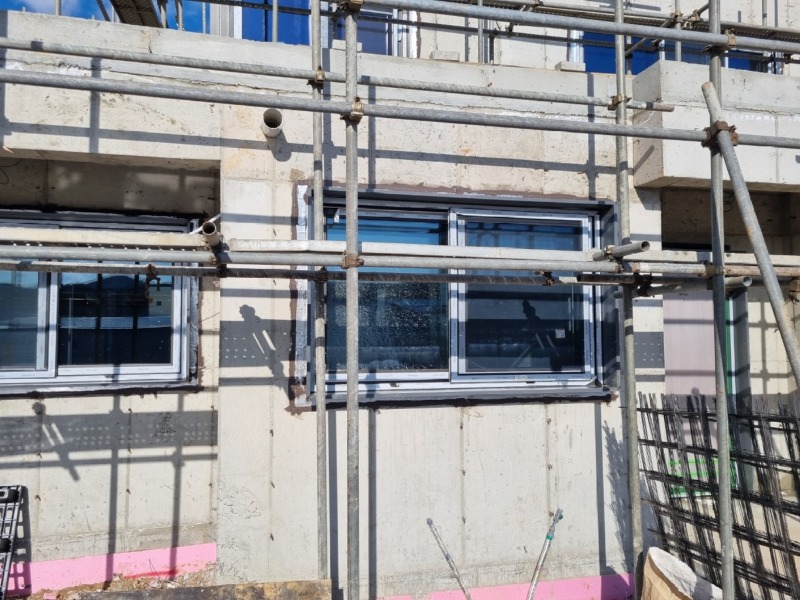

- Lx창호 설치 완료

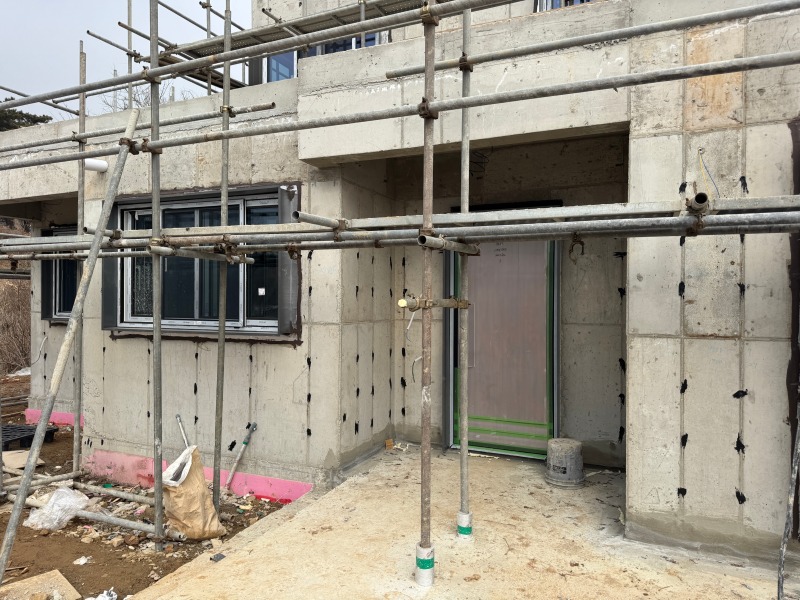

- 현관/방화문 입고 및 설치
- 설비 배관연결작업
- 벽난로 배관작업(건축주)
<25.02.13>
- 외부 조인트 액체방수
- 창호 후레싱 입고 및 설치
<25.02.15>
- 창호 후레싱 작업 마감
-난방용 단열재 취부 및 와이어메쉬 설치
<25.02.16>
- 플랫타이 제거 및 코킹마감 완료
<25.02.24>

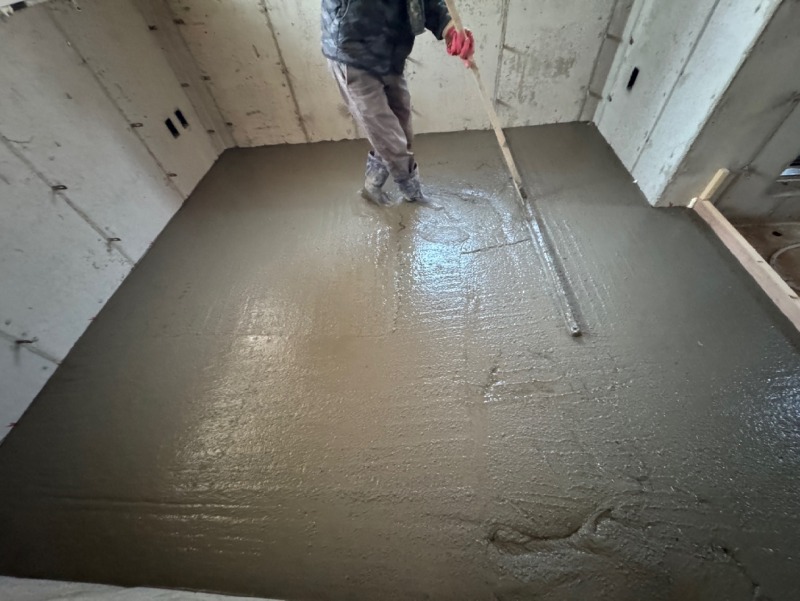

-통몰탈타설(8루베)
- 누름미장 및 고체연료양생 야간 작업 중
<25.02.26>

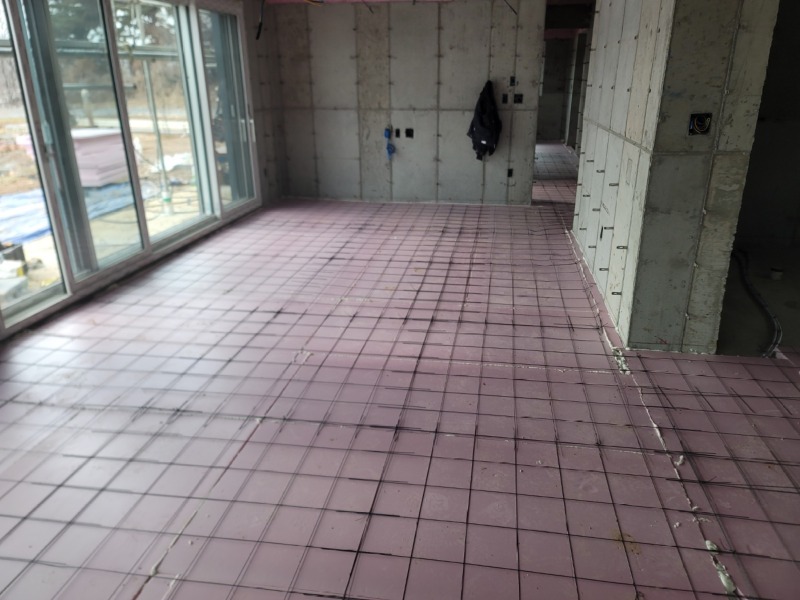

- 방통몰탈 양생, 고체연료 교체
- 석고보드 일부 자재이동(마도-당진)
<25.03.03>
- 내장도어류 반입 및 설치, 먹줄작업

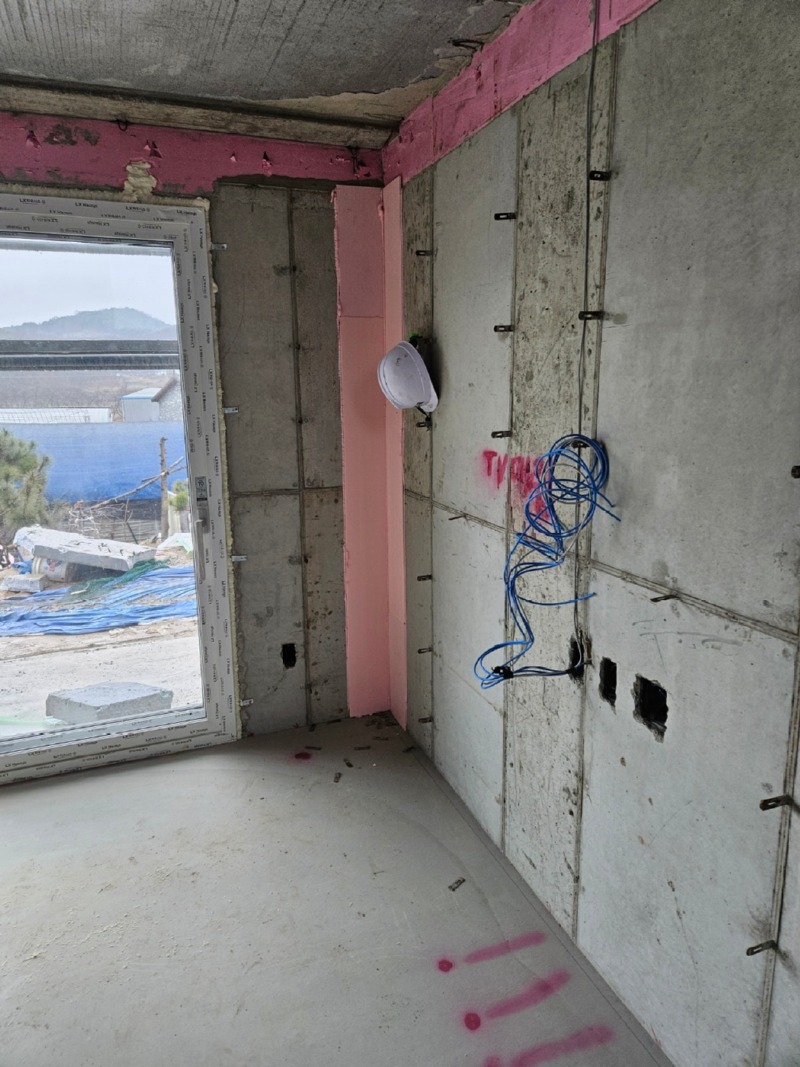

- 내벽코너부 결로방지 단열재 취부

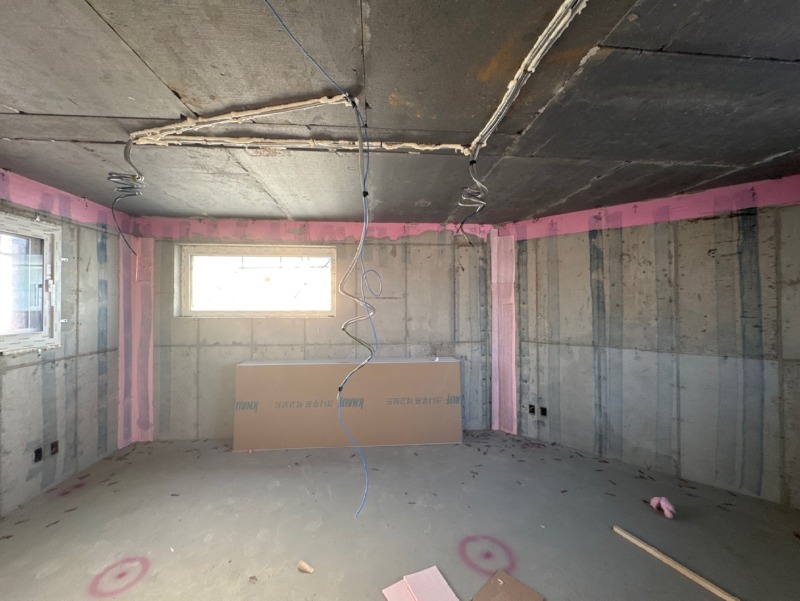

- 전기 등기구류, 콘센트류 마킹작업
<25.03.06>
-내부 떡가베 시공(금2, 누4명)

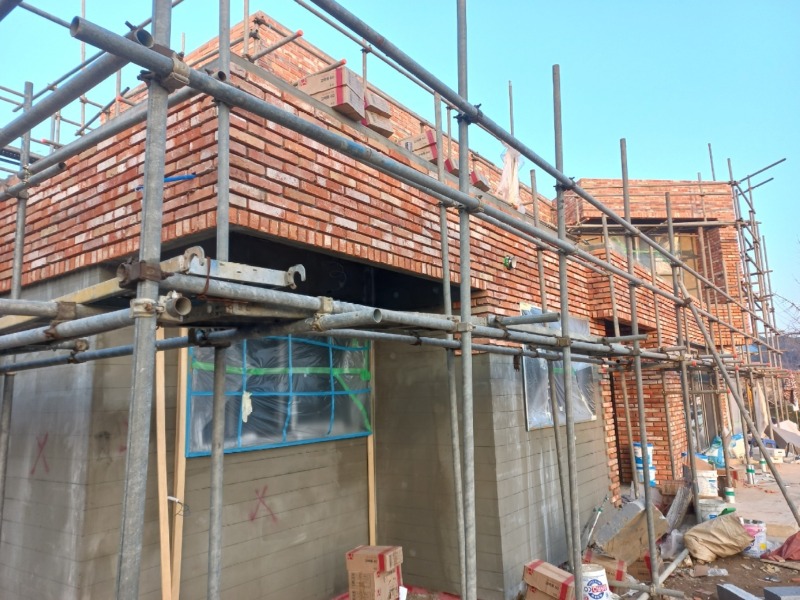

- 외벽 고벽돌 시공
<25.03.09>
-외벽 고벽돌 시공
<25.03.14>

-내장목공작업
-징크 두겁 후레싱, 선홈통 작업 완료
<25.03.17>

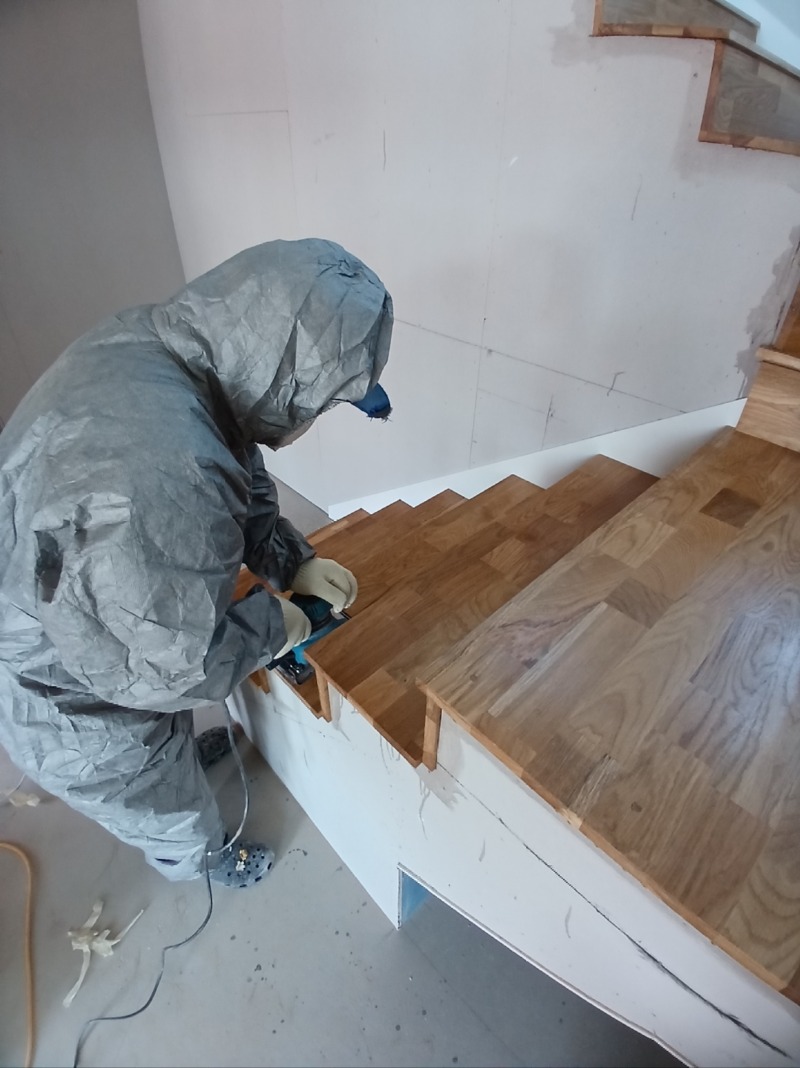

-내장 목공사 완료
-계단 도장 및 다용도실 퍼티작업
-현장 청소
<25.03.20>
-외부비계 해체 및 반출
- 습식구간 액체방수

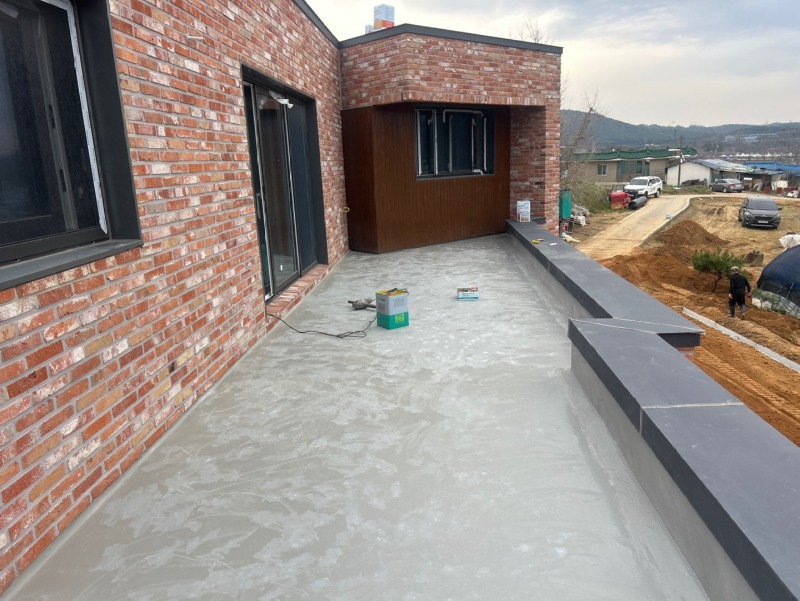

- 포치천정, 외벽 오일스테인 작업
- 현장 청소 및 폐기물반출(8.5톤)
<25.03.20>

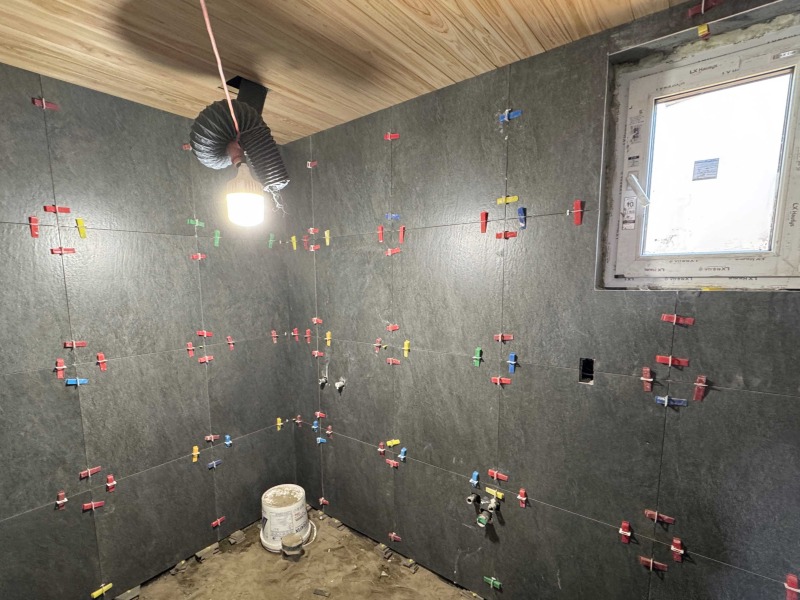

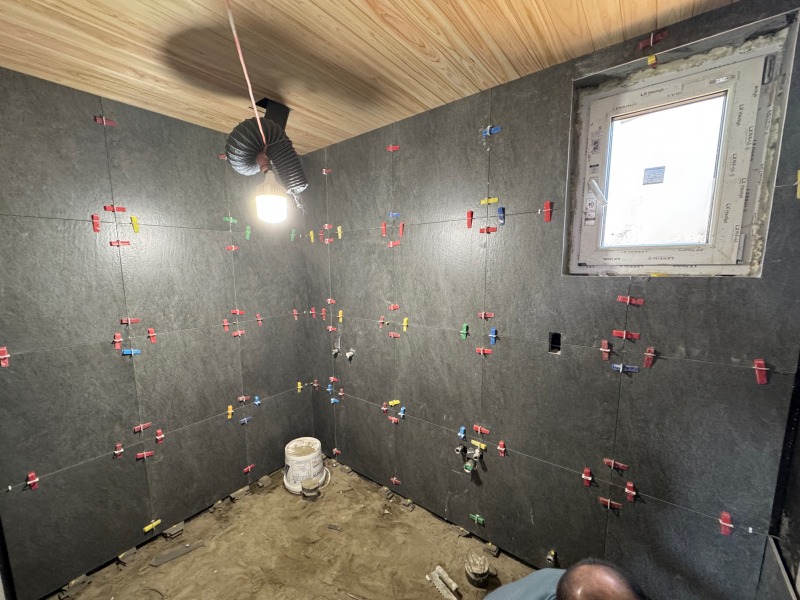

- 타일부자재 반입 및 타일시공
<25.03.28>
- 타일부자재 반입 및 타일시공
<25.04.04>

- 도배 네바리 및 초배지 작업

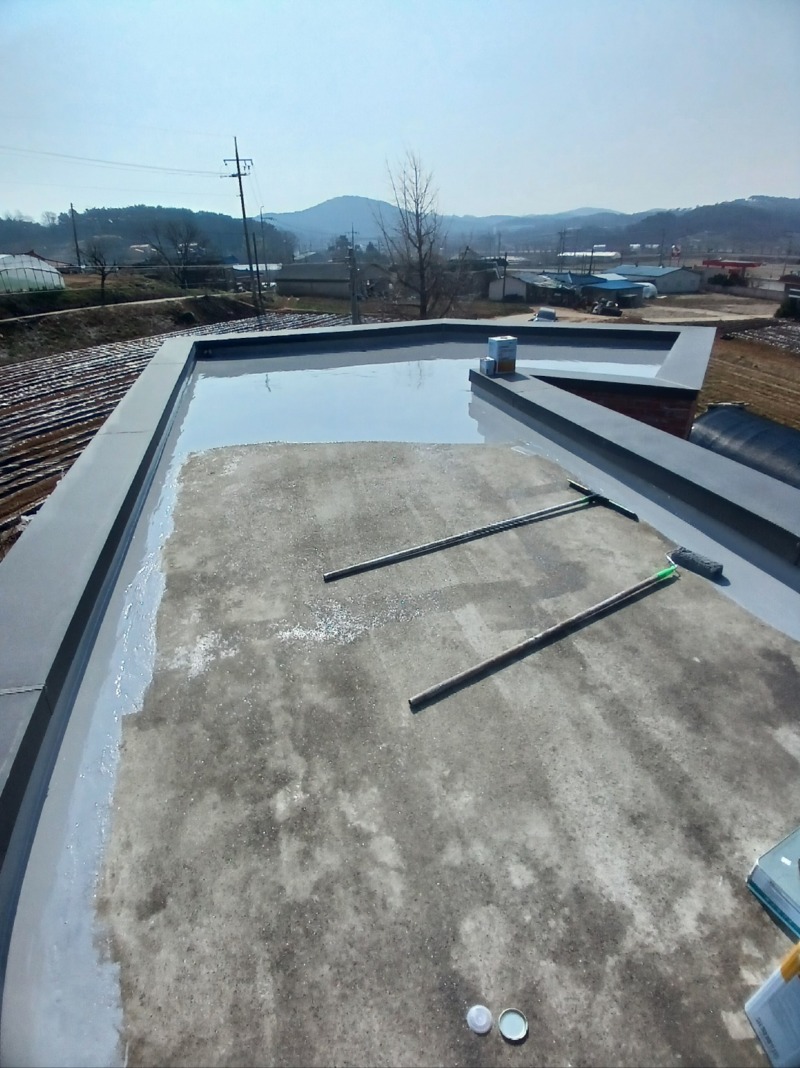

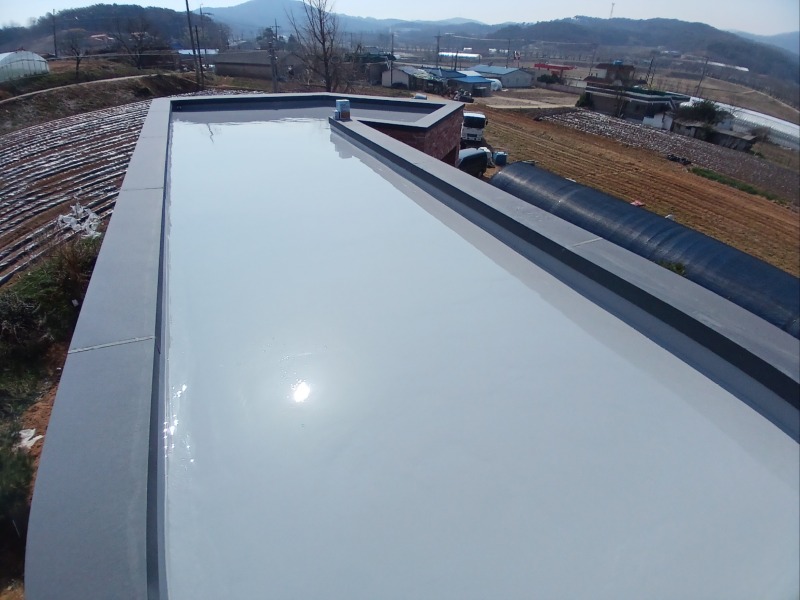

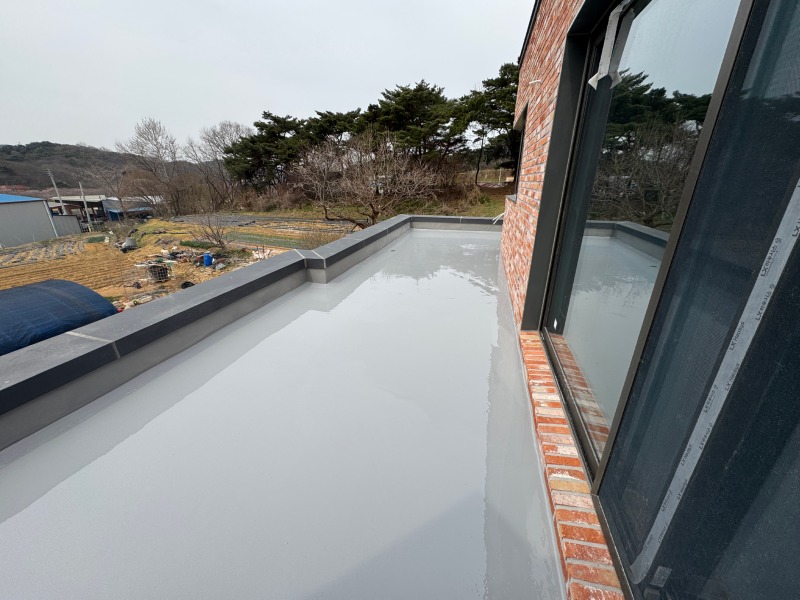

- 옥상, 베란다 우레탄1차 작업
- 건축주 직영 정화조 설치 및 부대 토목
<25.04.05>
- 도배지 정배 완료
- 도기류 설치
- 화장실 smc천정 시공

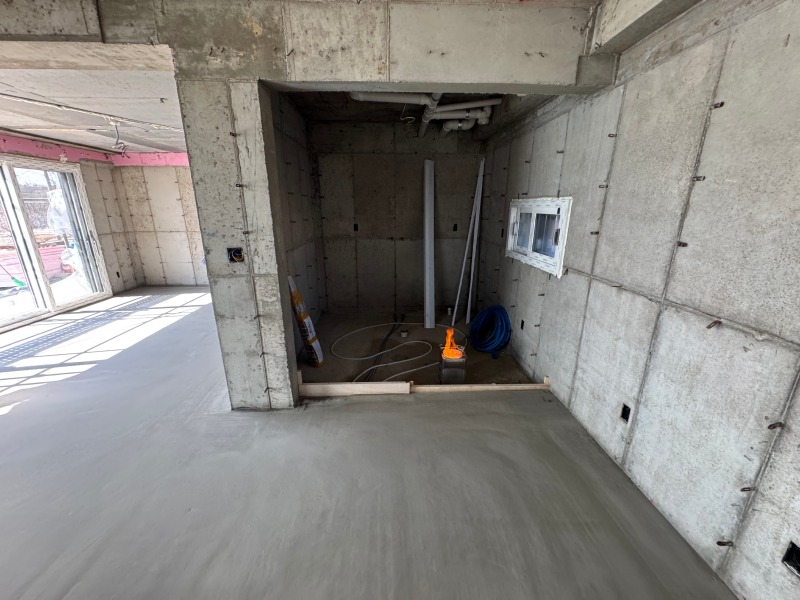

<25.04.09>
- 부대토목공사(건축주직영)
- 도로명표지판 부착

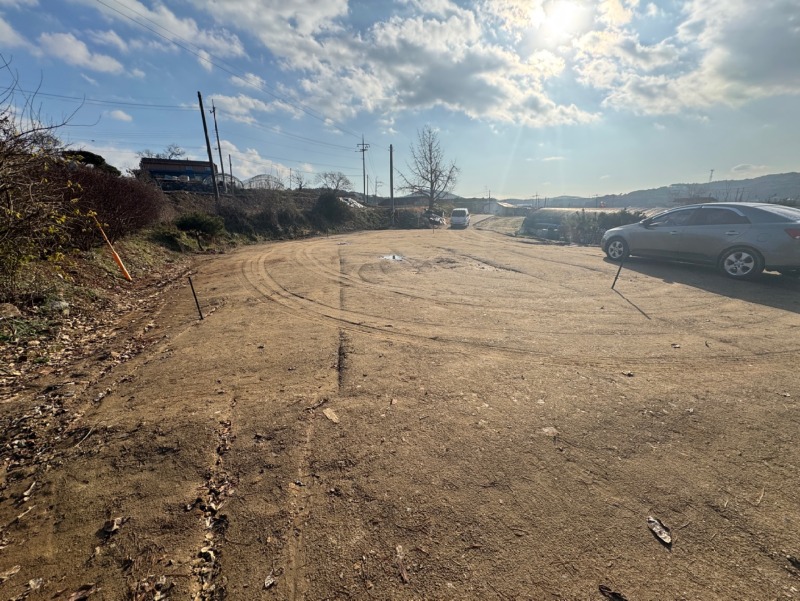

- 주차장 위치 설정
- 옥상,베란다 2차중도작업
- 간이화장실 이동(비봉삼화리)
- 등기구류 반입 연기(단종제품 대체발주로 인한 반입 일정 연기)
<25.04.18>
- 에디톤 시공
- 국토안전검사
<25.04.22>
-건축주 직영 가구 공사
<25.05.02>
-준공 서류 준비 사진 확보
<25.05.12>
-건축주 직영 가구설치
-준공보완서류 절수설비 사진 제출
<25.05.16>
-내부 목문 2개소 교체완료
