한글주택의 건축현장을 투명하게 공개합니다.
충청남도
아산시4
<25.04.03>

- 현장답사
경계점 확인 급배수전기 확인
<25.04.17>
- 단열재 반입, 철근반입
<25.04.25>

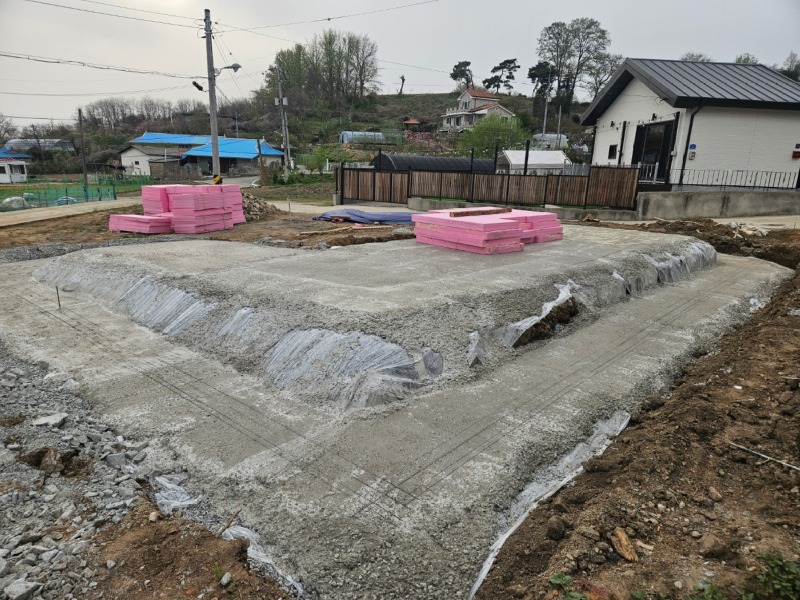

-기초매트 감리조건 재시공

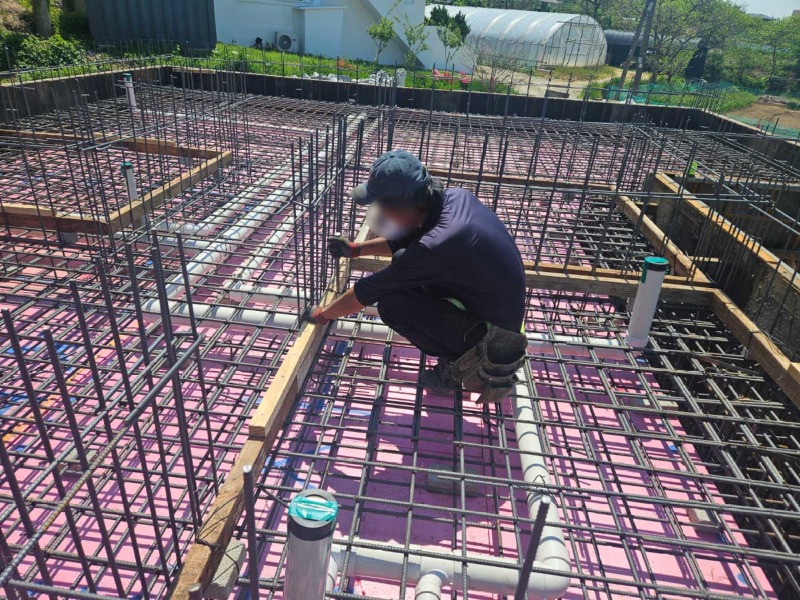

-철근가공조립
-거푸집작업
<25.04.29>
-기초매트

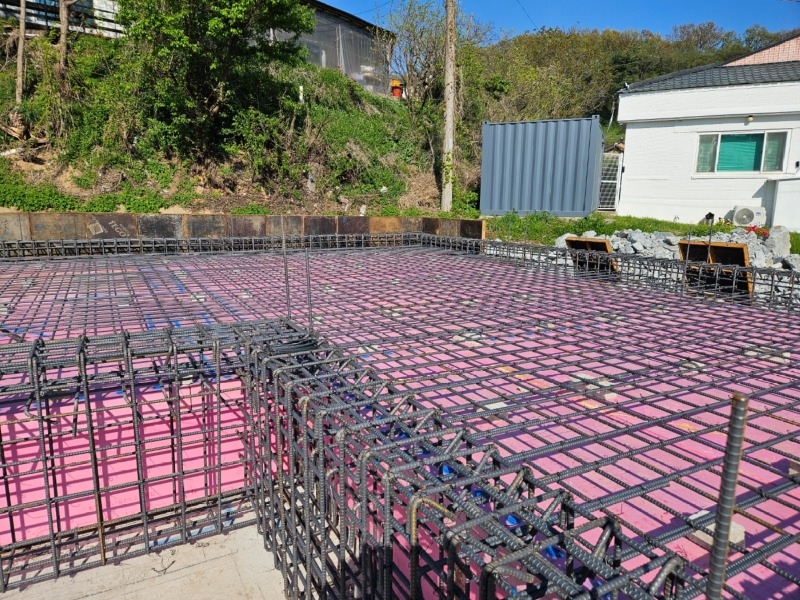

-철근가공조립
-거푸집조립

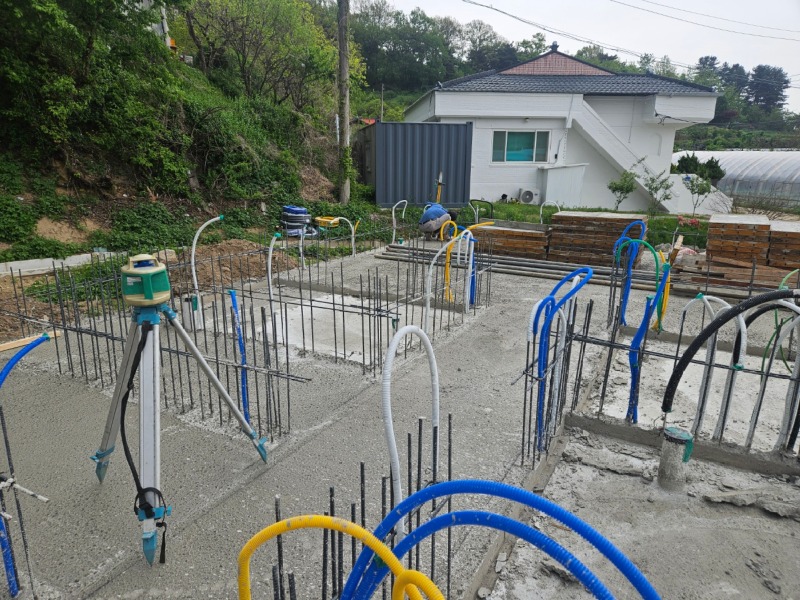

-전기배관 작업
<25.05.01>
-기초매트
-거푸집해체정리
-철근공 철근가공
<25.05.05>

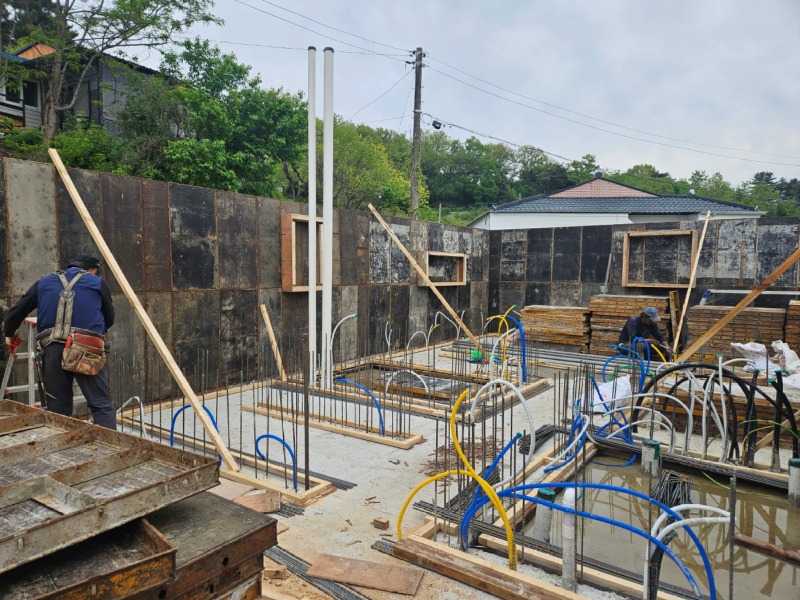

- 형틀목공 1층내부거푸집작업
-부대토목 되메우기
<25.05.11>
- 형틀목공 1층내부거푸집작업
<25.05.13>

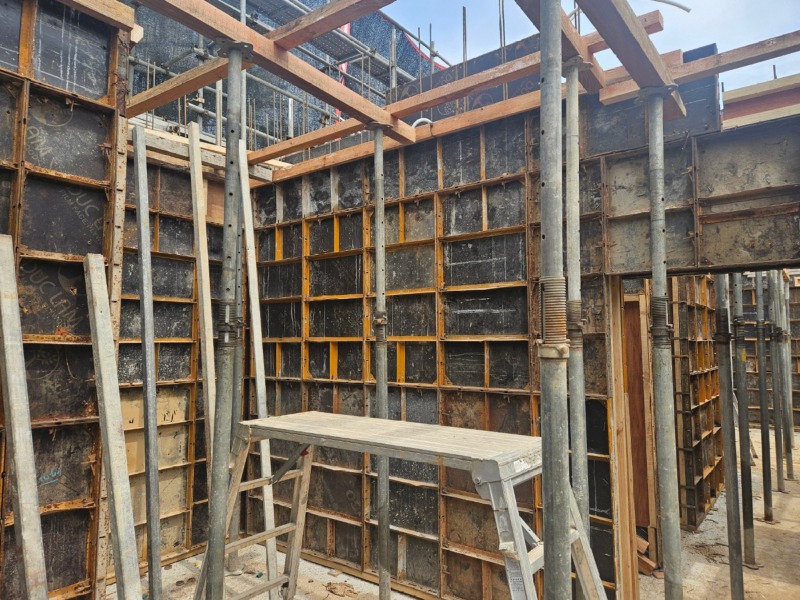

- 형틀목공 2층 써포트작업
-계단작업

<25.05.16>

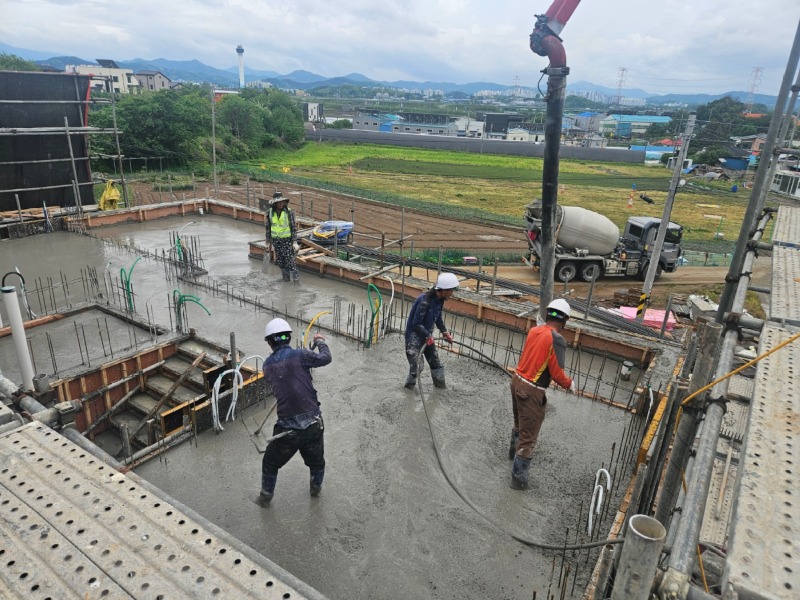

- 1층 콘크리트타설

<25.05.19>

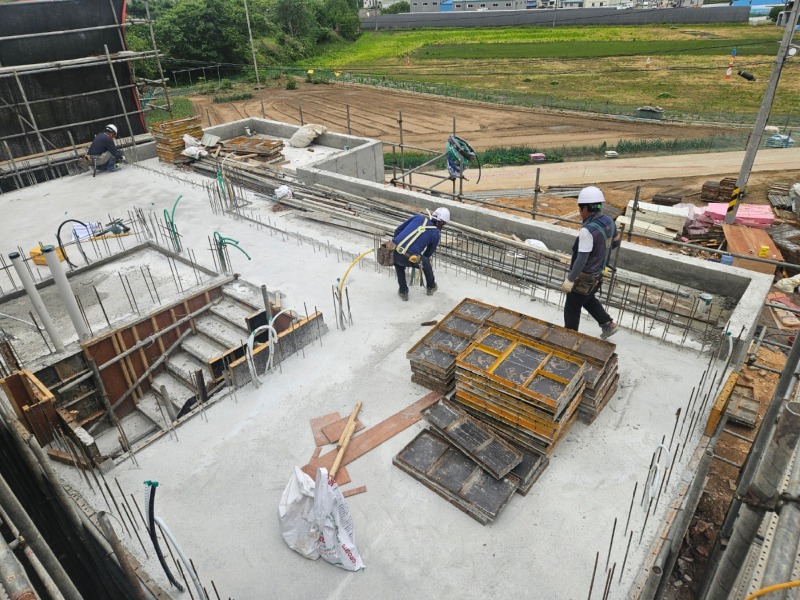

- 1층 외부 거푸집 해체
- 2층 바닥 먹메김
<25.05.22>

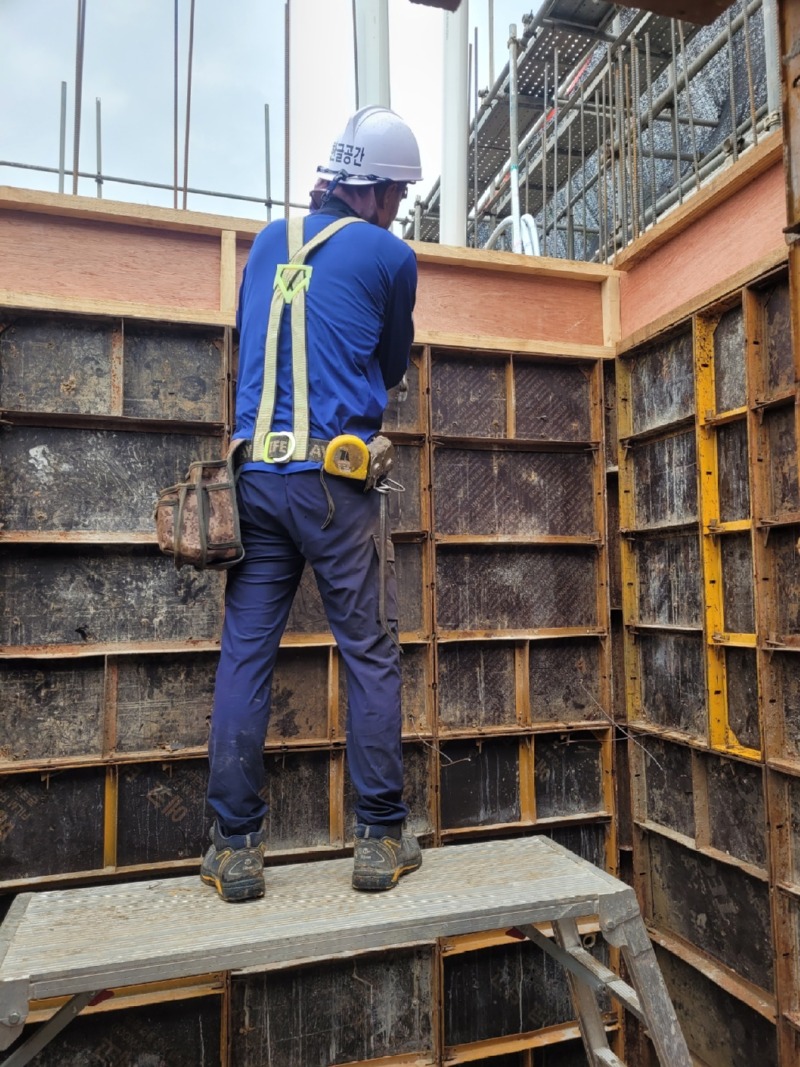

-형틀목공

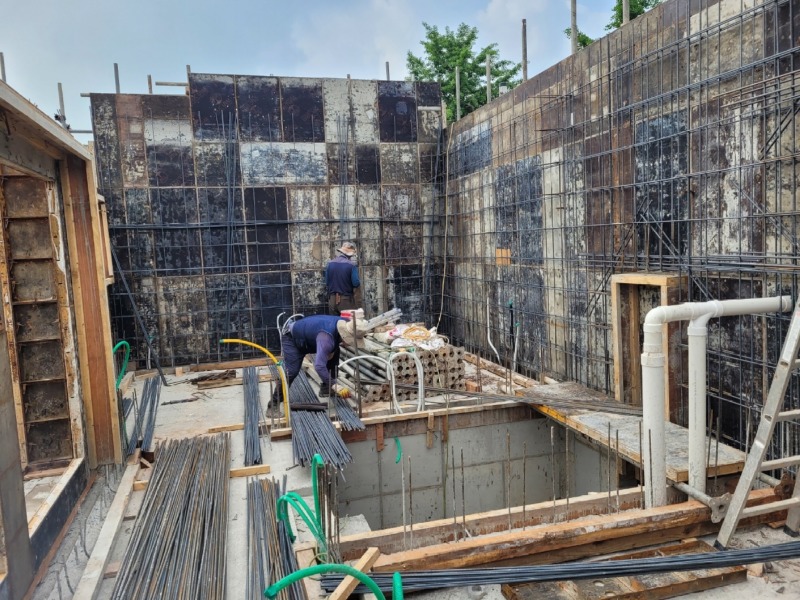

-철근공 2층옹벽 철근가공조립
<25.0527>
- 2층지붕슬라브 작업
-설계변경에맞춘 기초매트준비
<25.05.29>

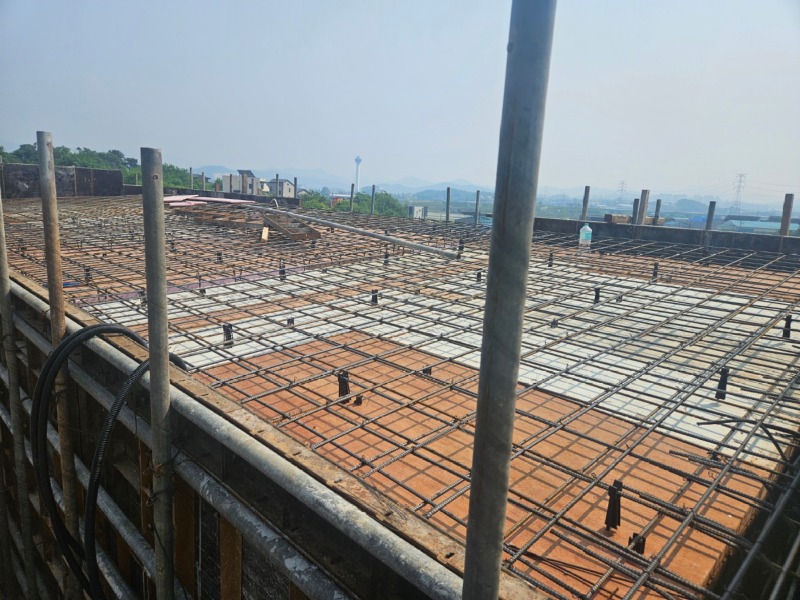

-2층지붕슬라브 보강작업
-철근가공조립및거푸집작업
<25.06.18>

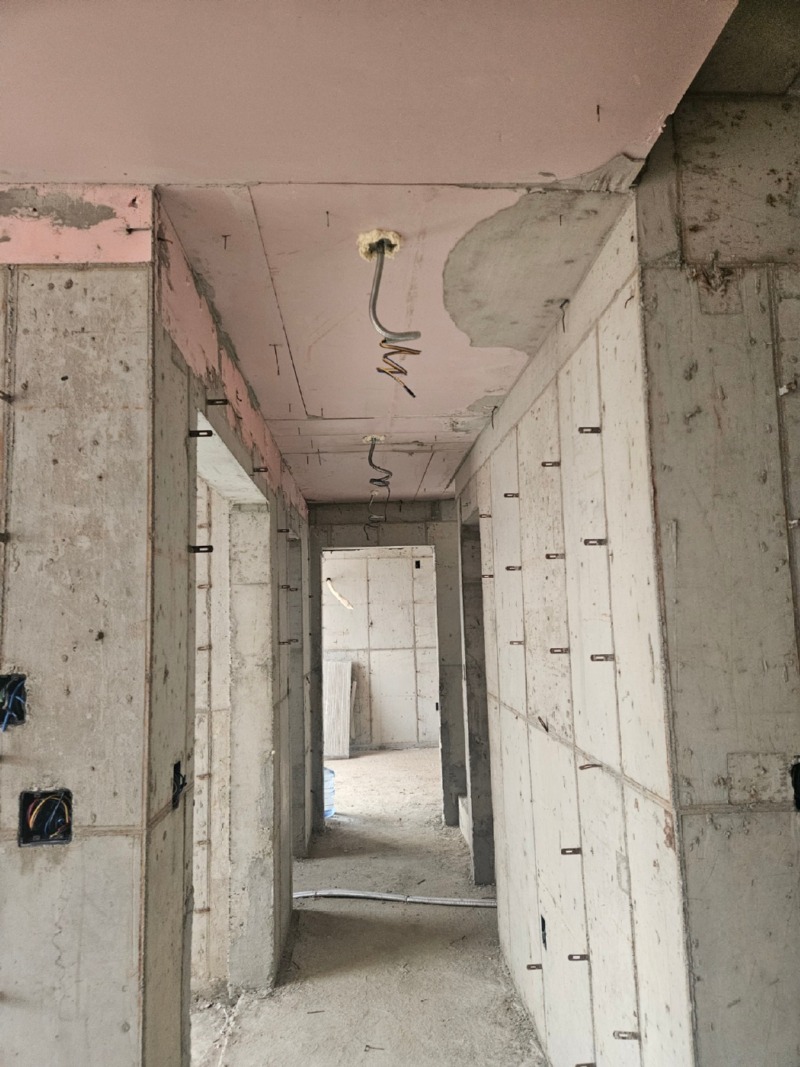

-전기 입선완료
<25.06.23>

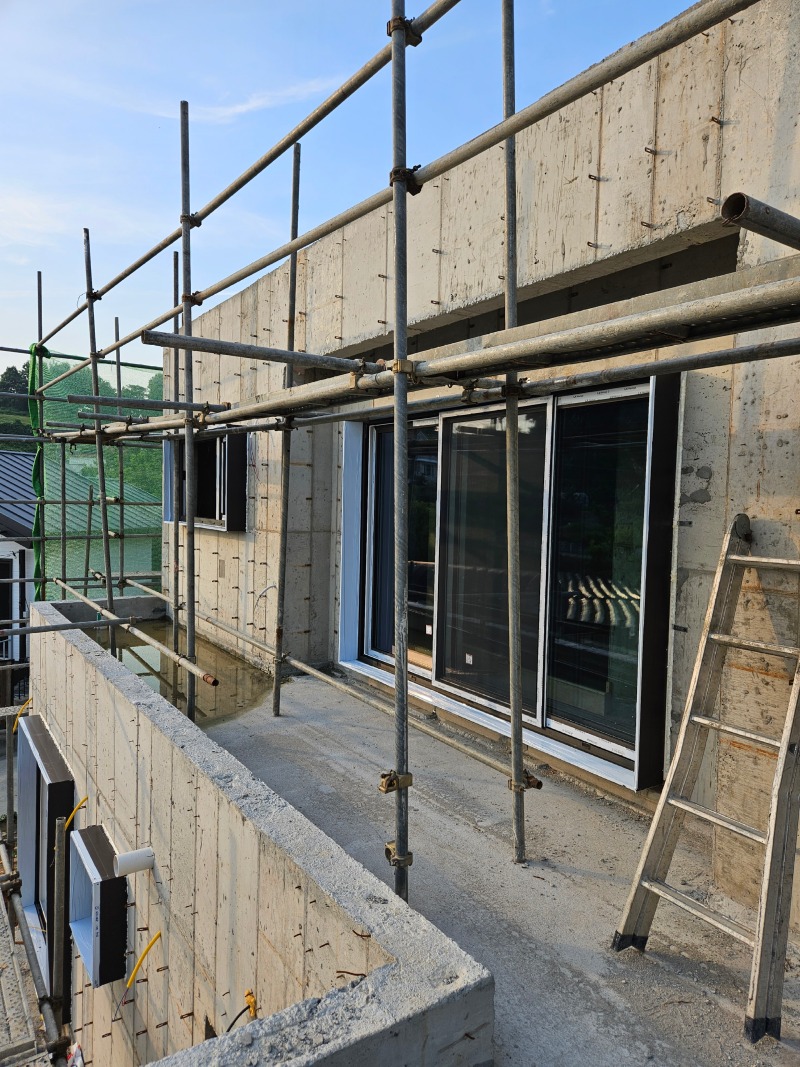

-창호, 후레싱 반입 및 설치
<25.06.26>

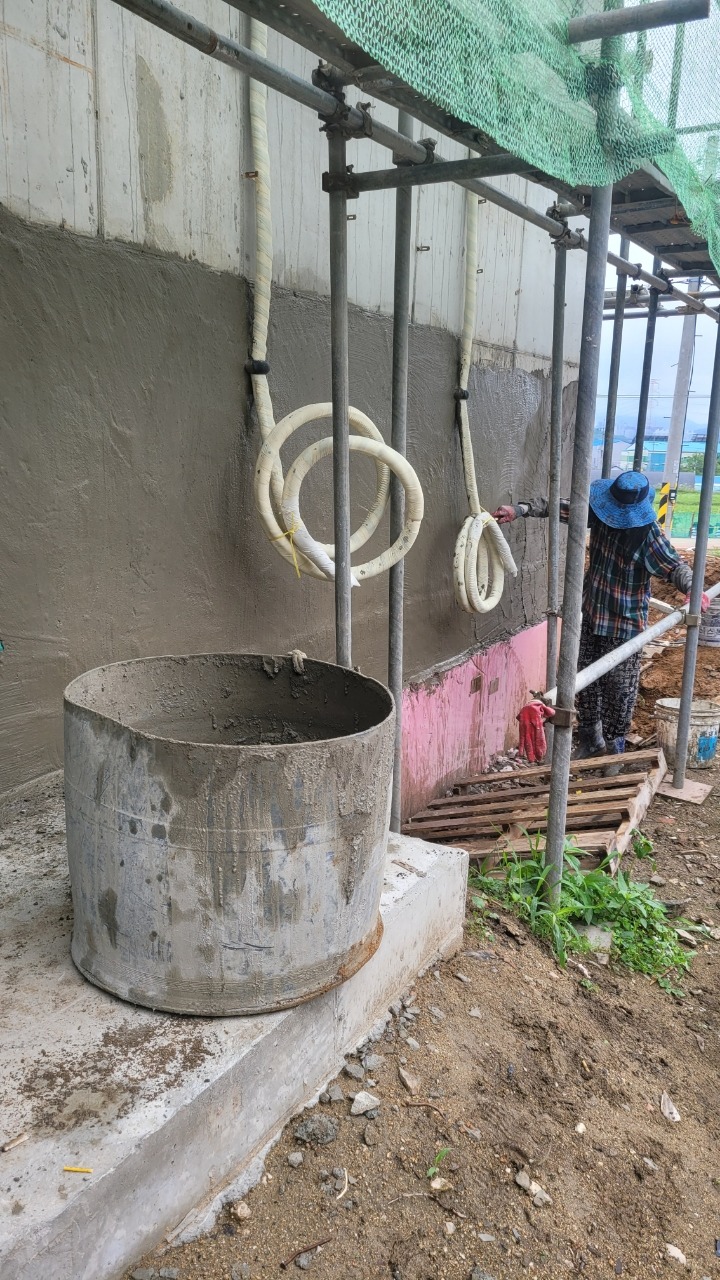

-기단부 방수미장 및 누수구간 방수 작업
-2층 발코니 조인부 우레탄 방수
<25.06.28>

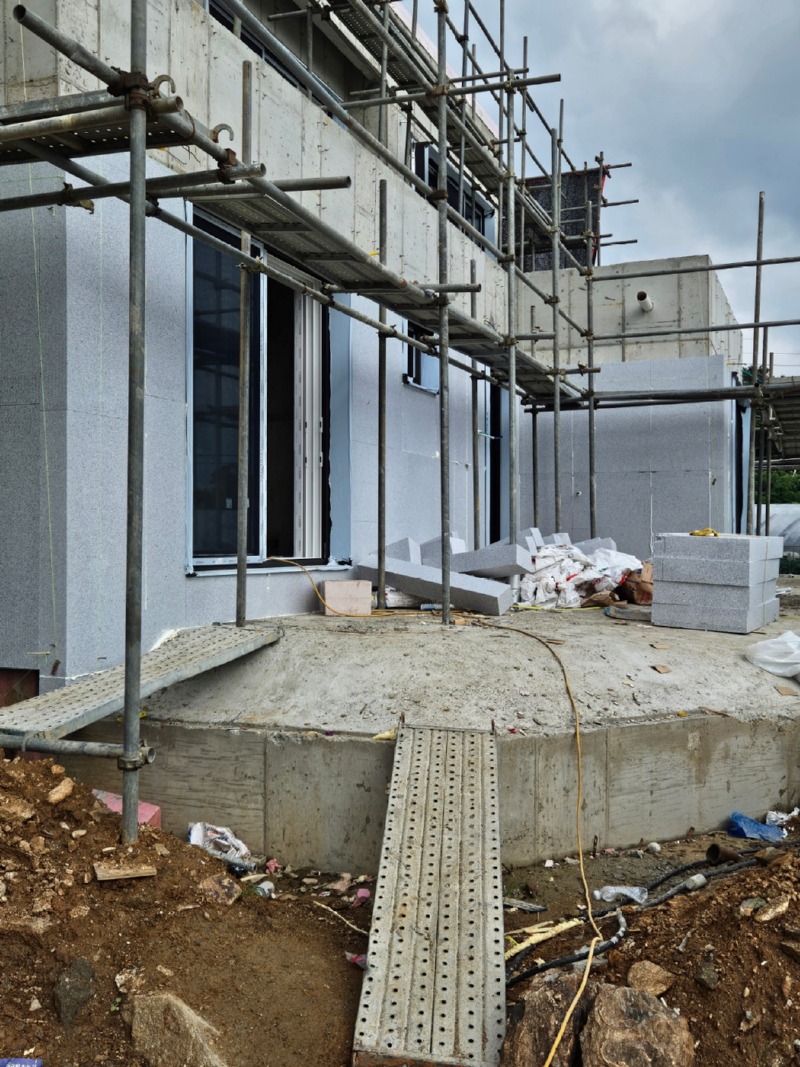

-외벽 단열재 취부

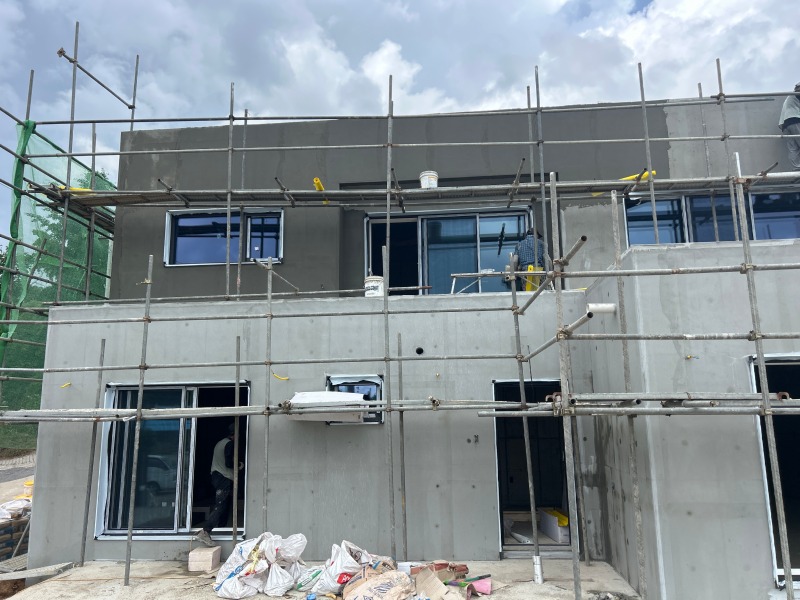

<25.07.01>
-외벽 1차 메쉬 미장 마감
<25.07.02>

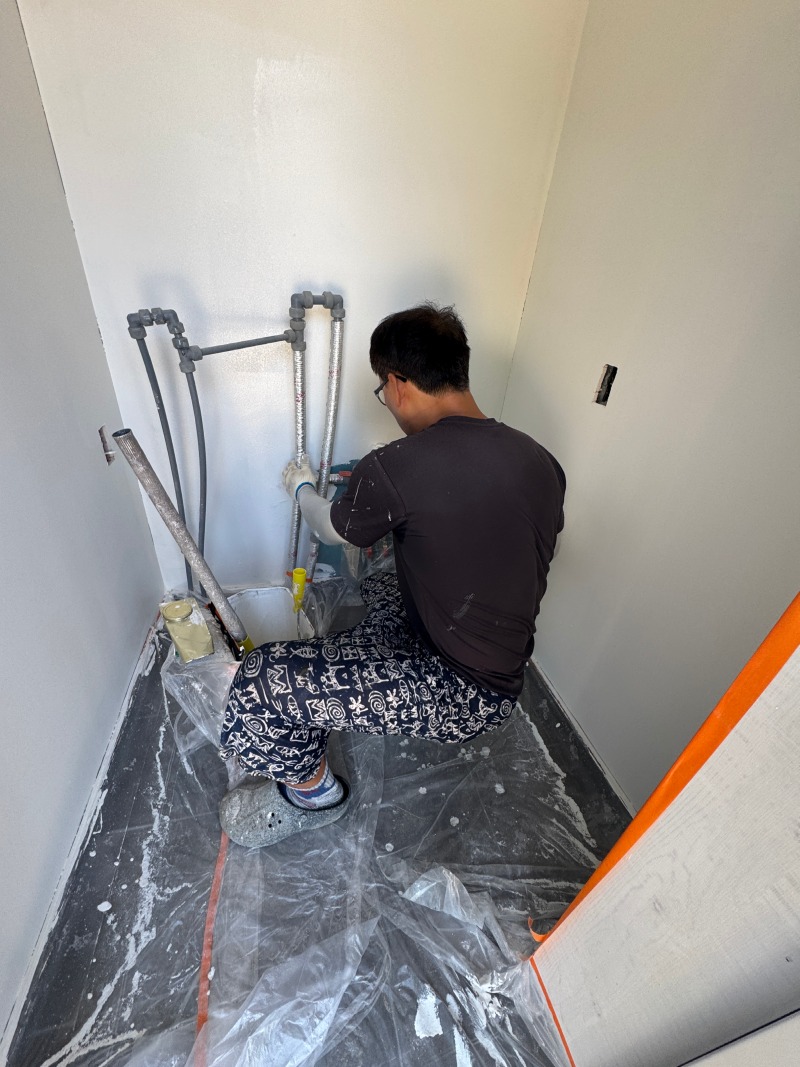

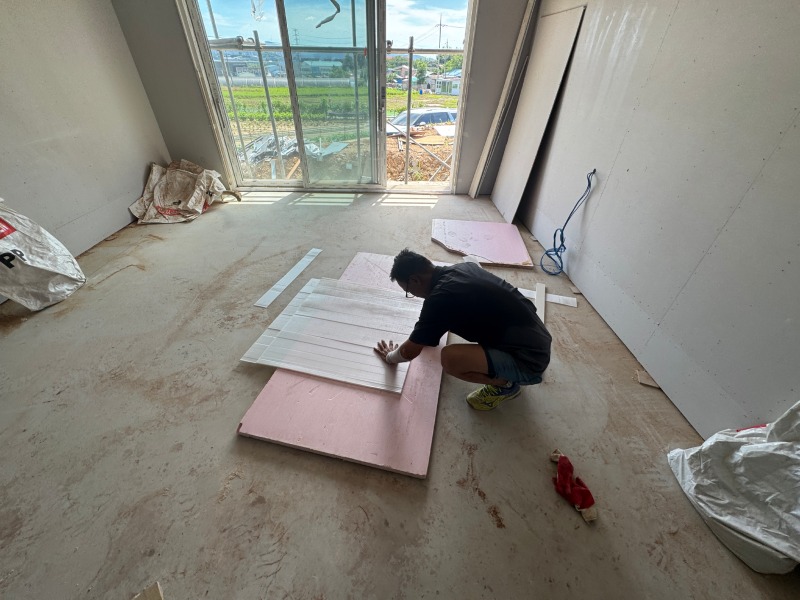

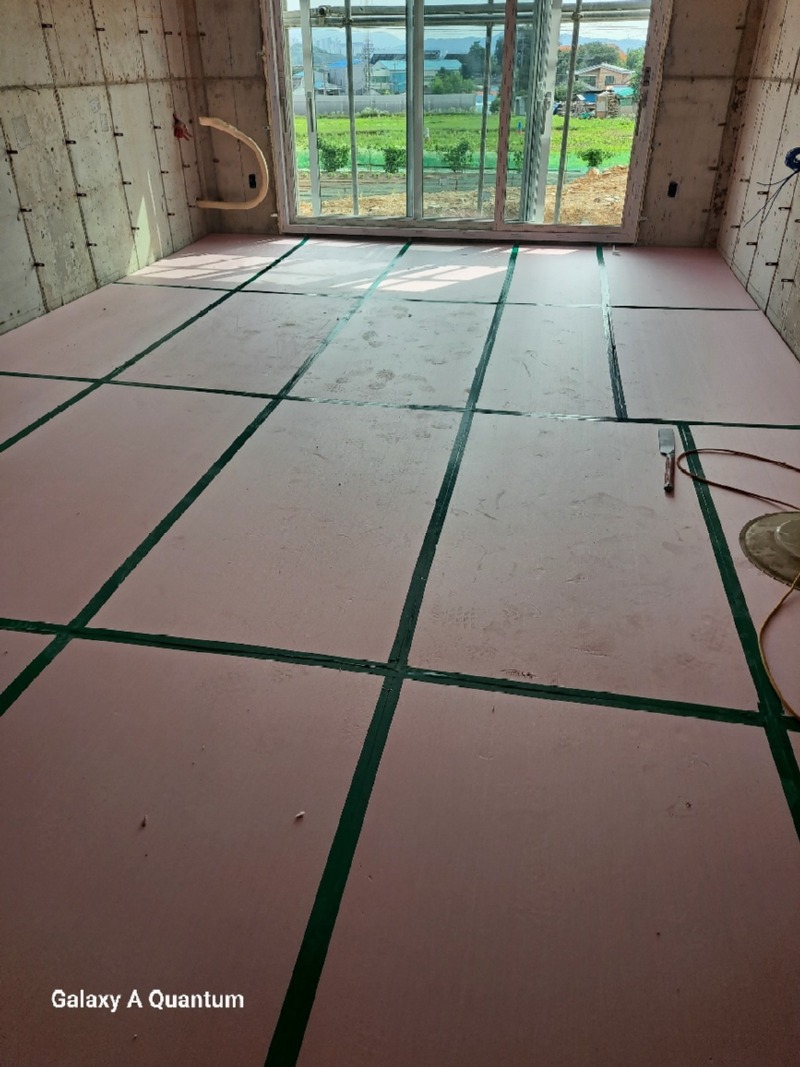

-난방용 단열재 반입 및 취부중
<25.07.04>
-온수배관 취부 완료
-롱브릭타일 취부 작업
<25.07.06>

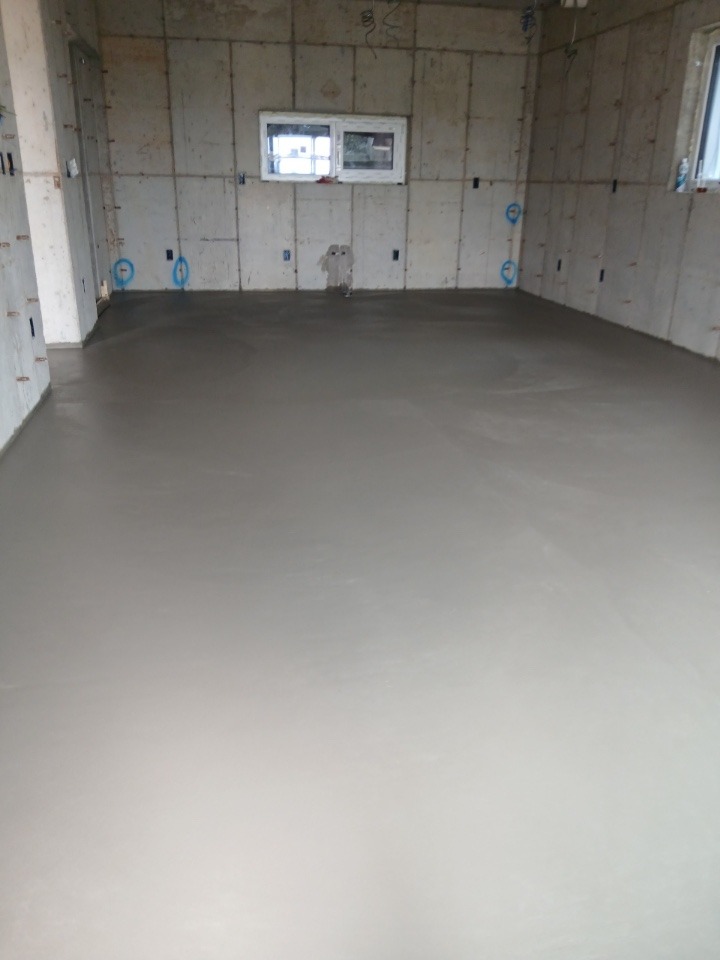

-방통 몰탈 타설

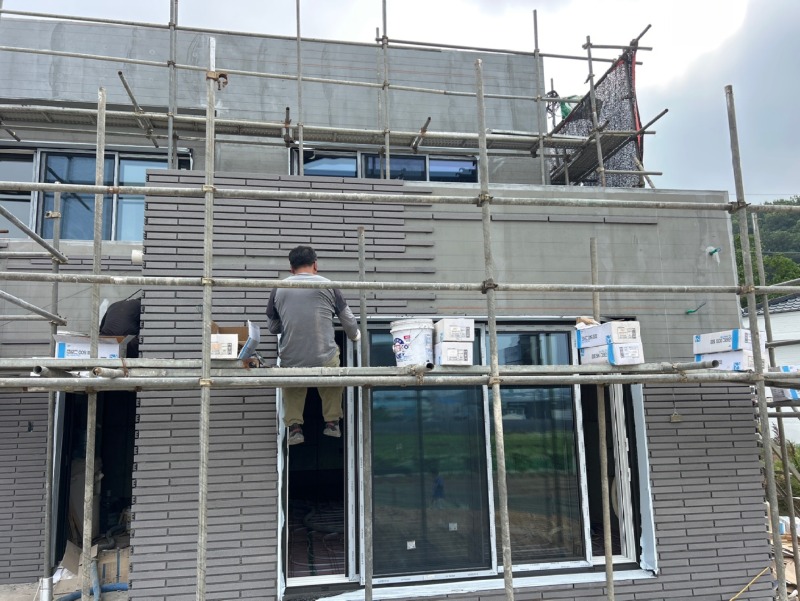

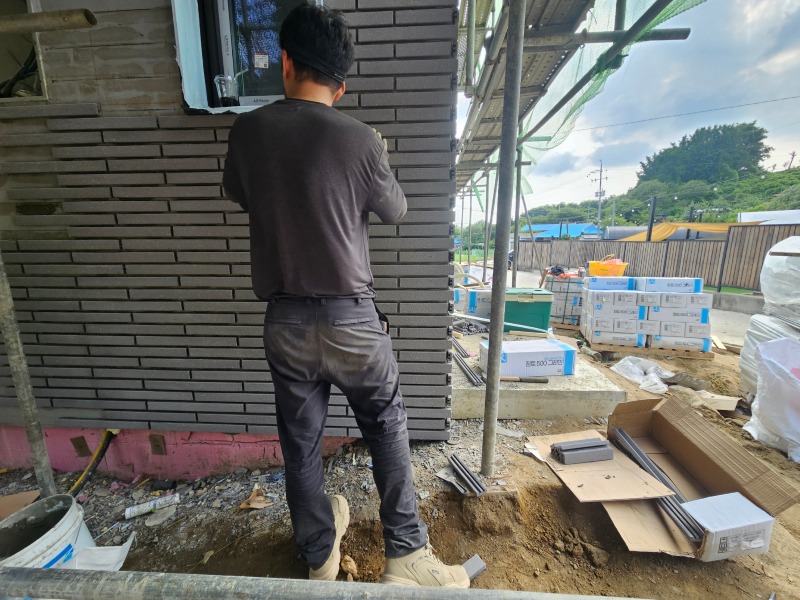

-외벽 롱브릭 타일 시공

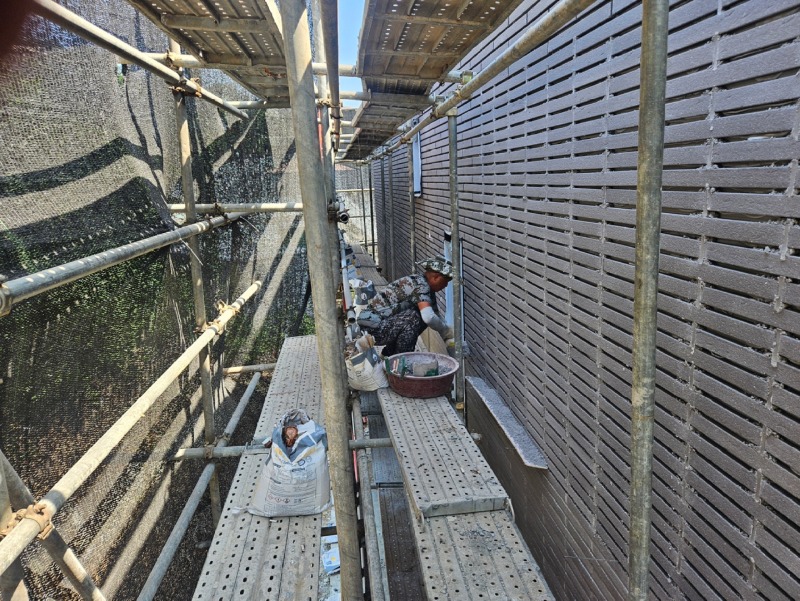

<25.07.09>
-롱브릭타일 줄눈 시공
<25.07.15>

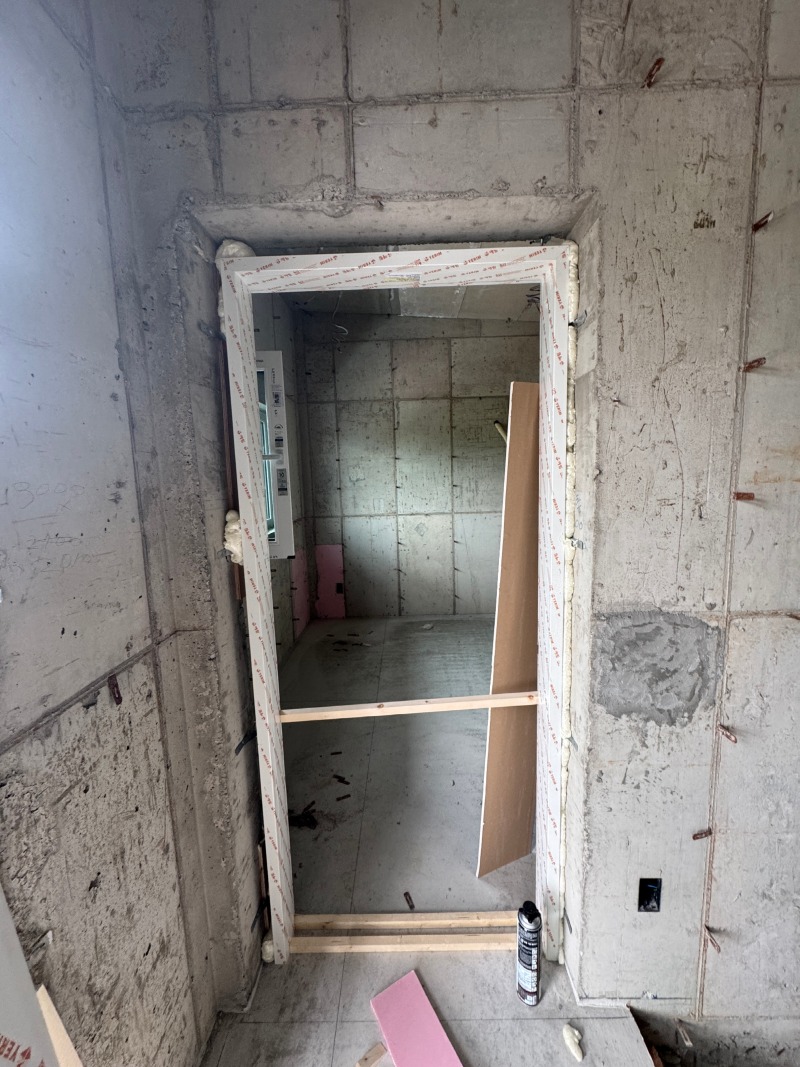

-내장 문틀 설치

-벽체바닥 먹매김
-결로방지 단열재 취부
<25.07.17>
-떡가베 작업 완료
<25.07.21>

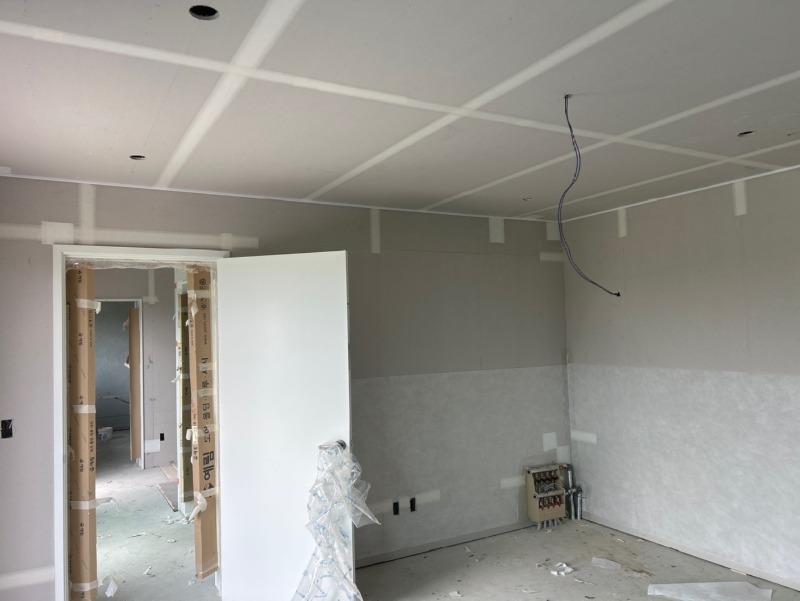

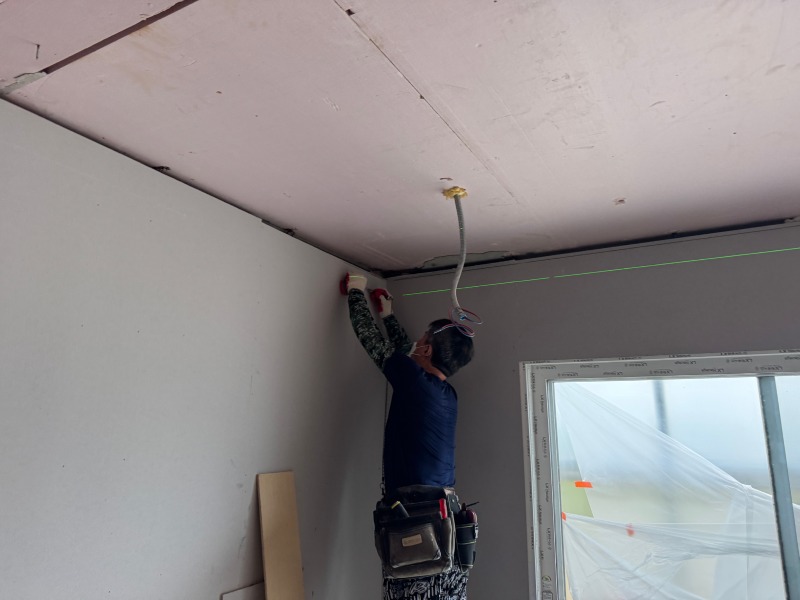

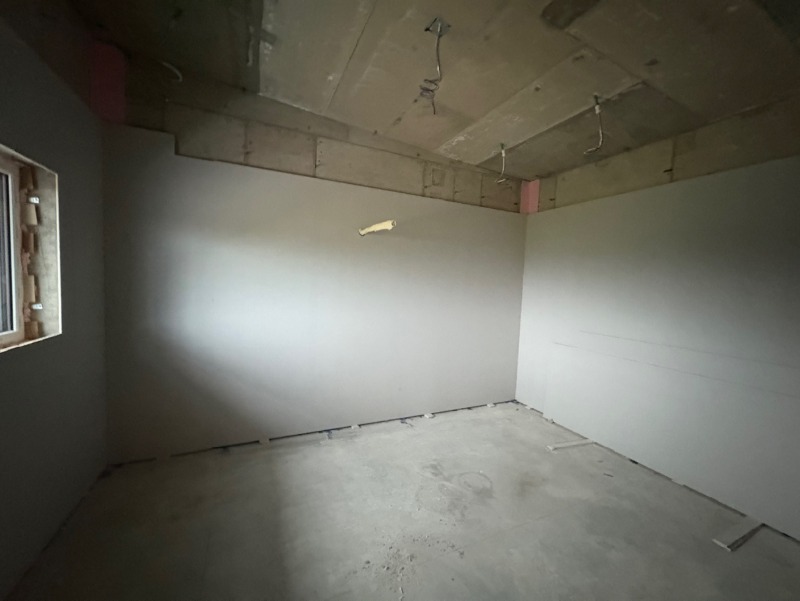

-천장하지작업 및 석고보드 취부

-측면 방수합판,시트 취부 및 징크판넬 작업
-외벽 발수제 도포작업
<25.07.26>

-내장목공작업완료
<25.07.30>

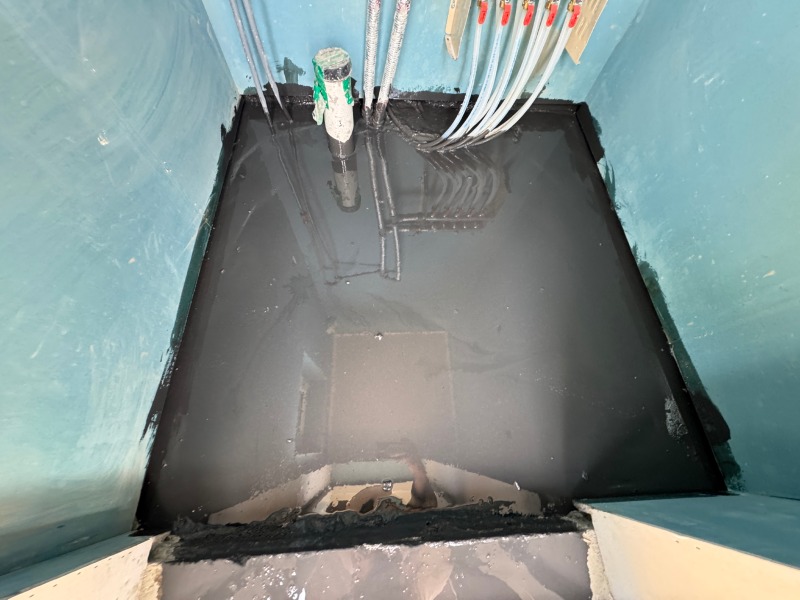

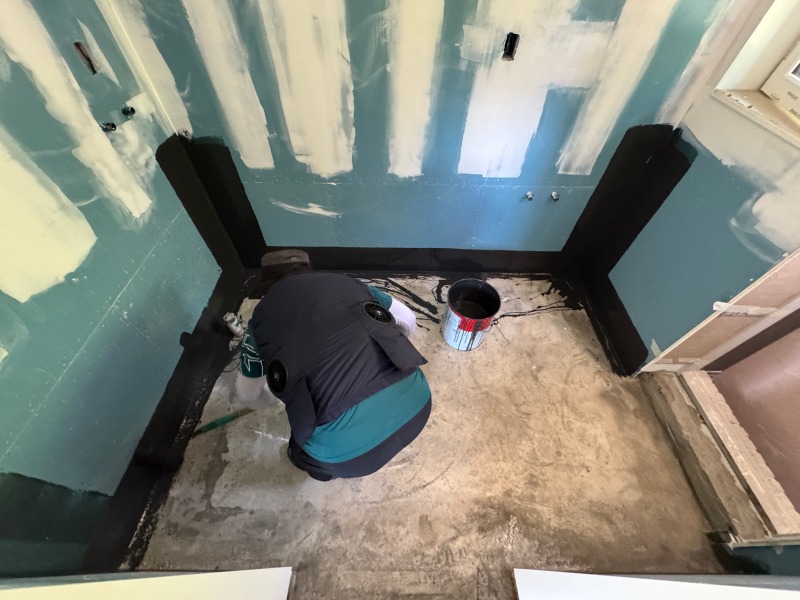

- 습식구간 비노출방수작업
<25.08.02>

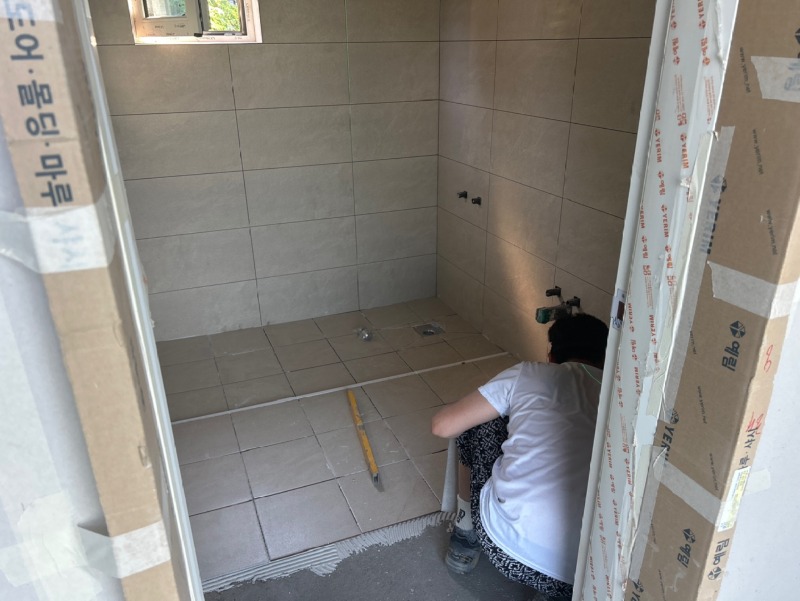

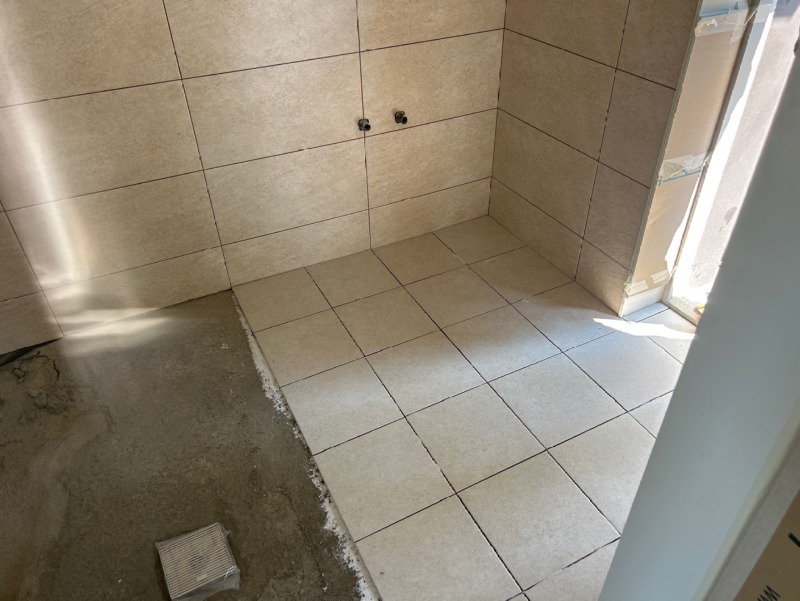

-타일 작업 진행중
-현관문, 방화문, 욕실 도어 설치

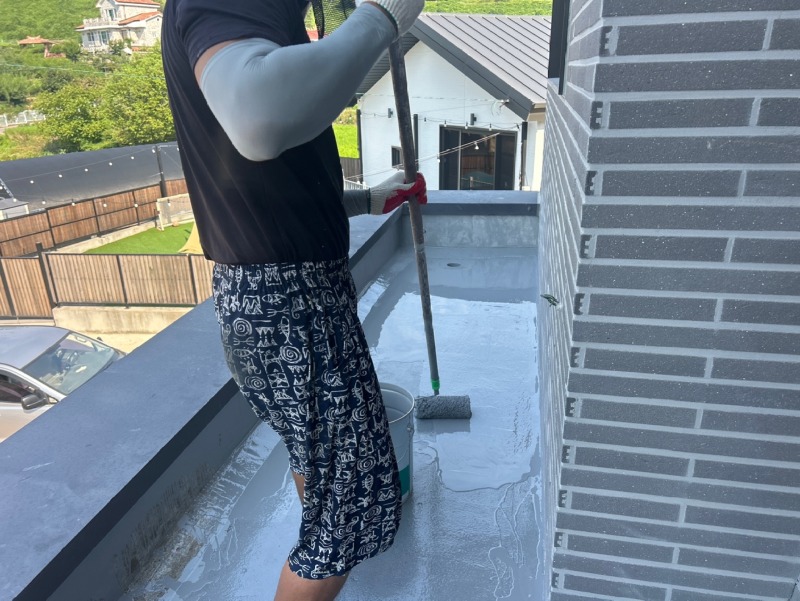

-2층 발코니 우레탄 2차 중도 작업
<25.08.05>

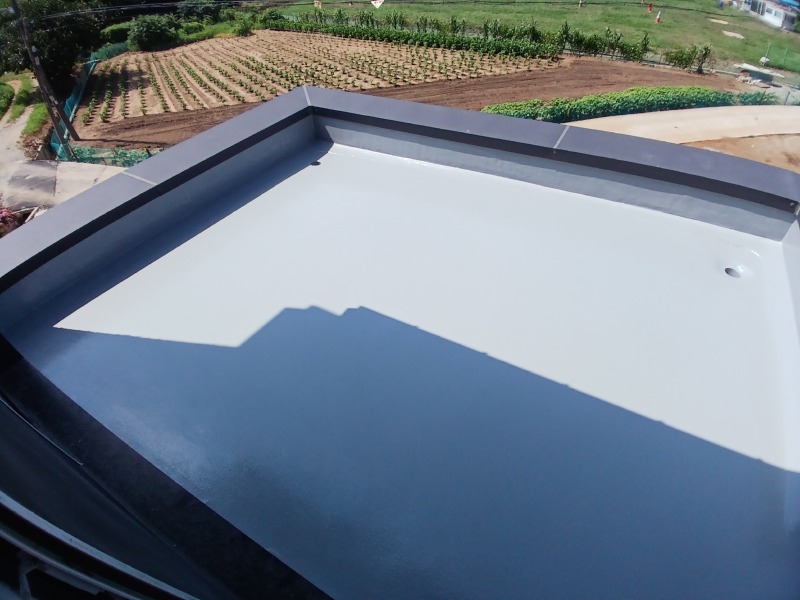

-2층 테라스 핀홀 제거 및 우레탄 상도 작업
-보일러실 도장작업

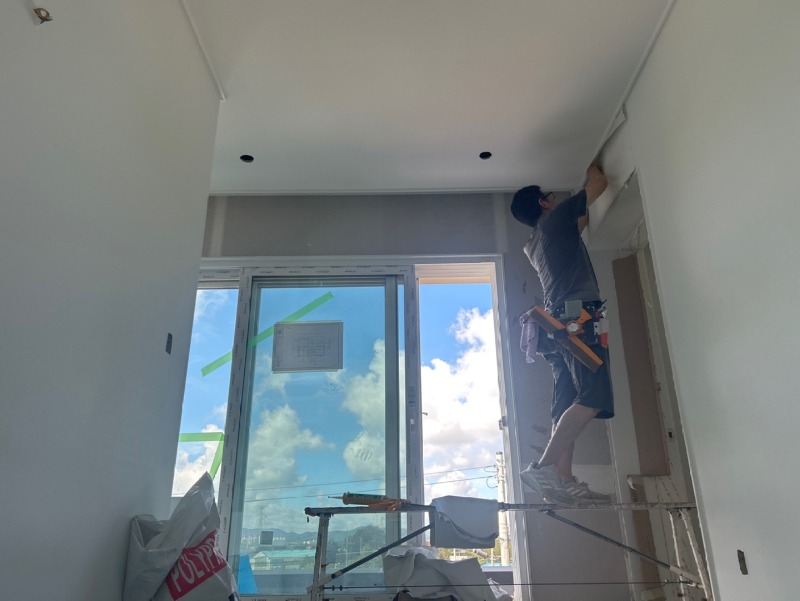

<25.08.15>

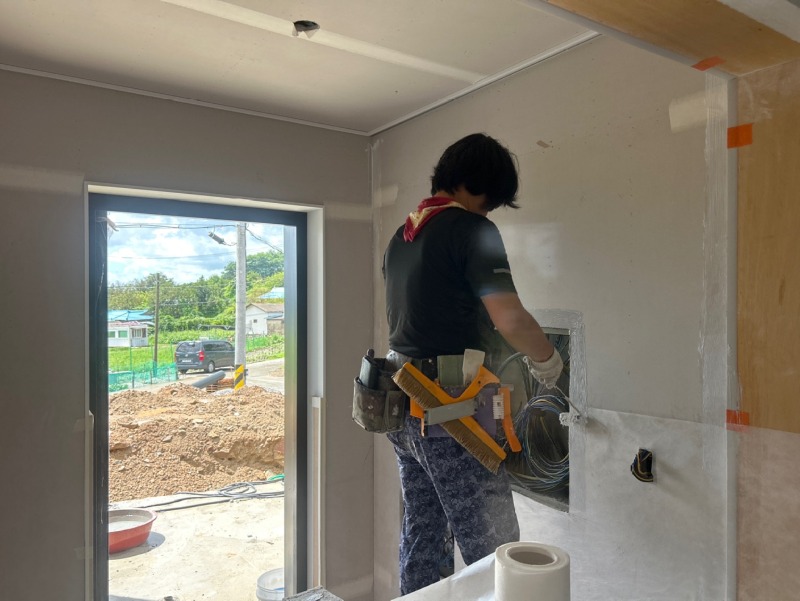

-초배작업
<25.08.16>
-도배 정배 작업
<25.08.21>

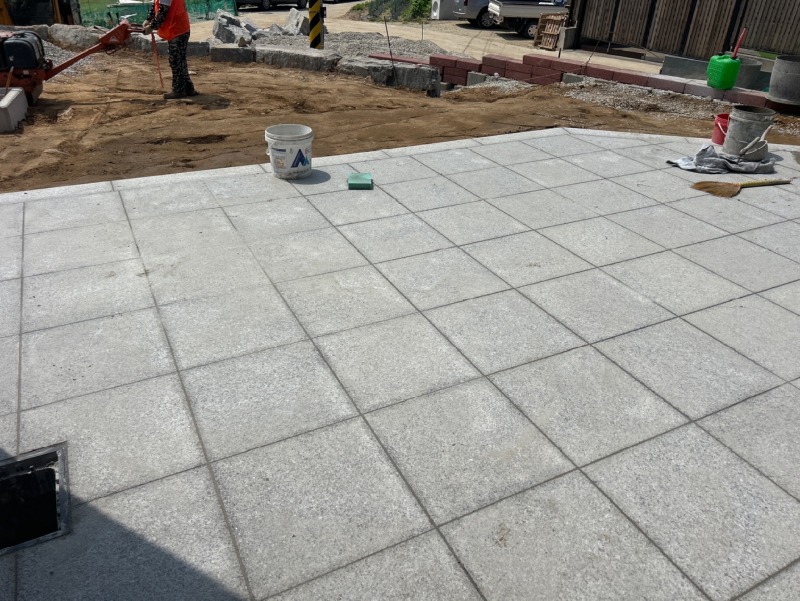

-부대토목
<25.08.22>
-부대토목공사

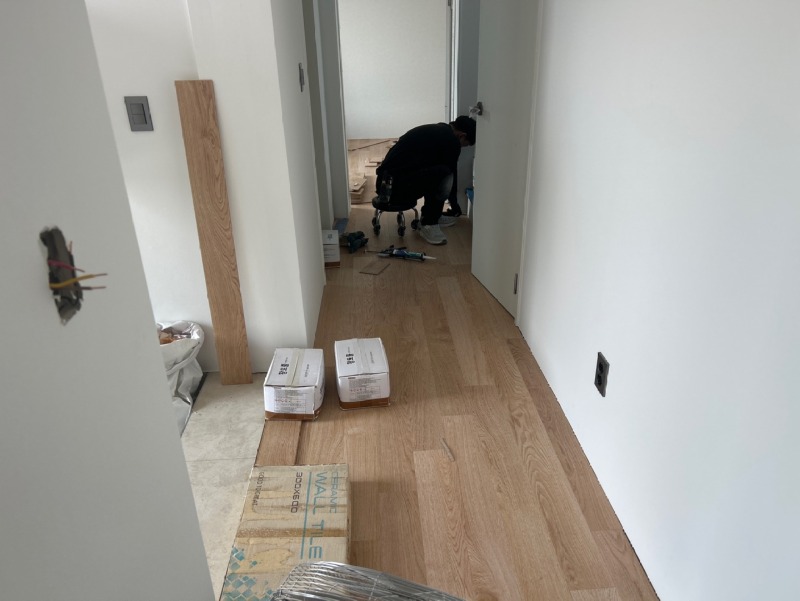

- 강마루설치
<25.08.27>

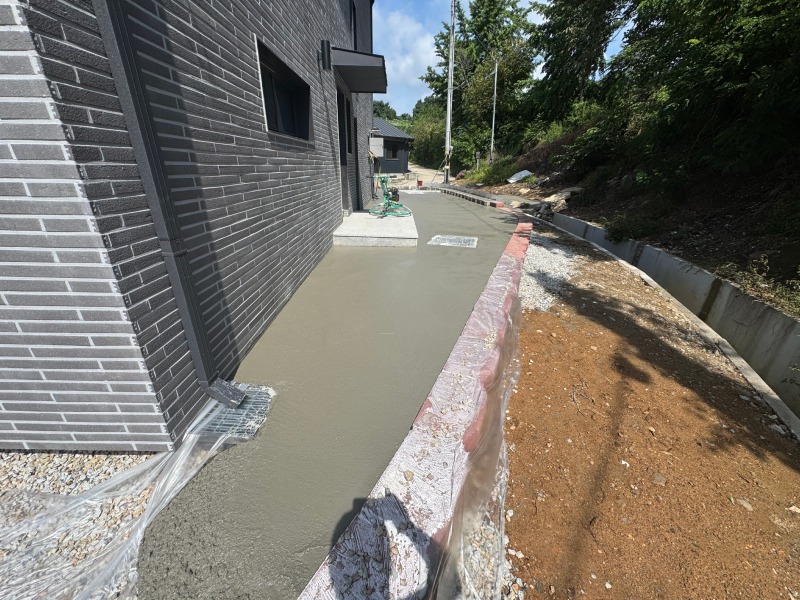

- 부대토목공사

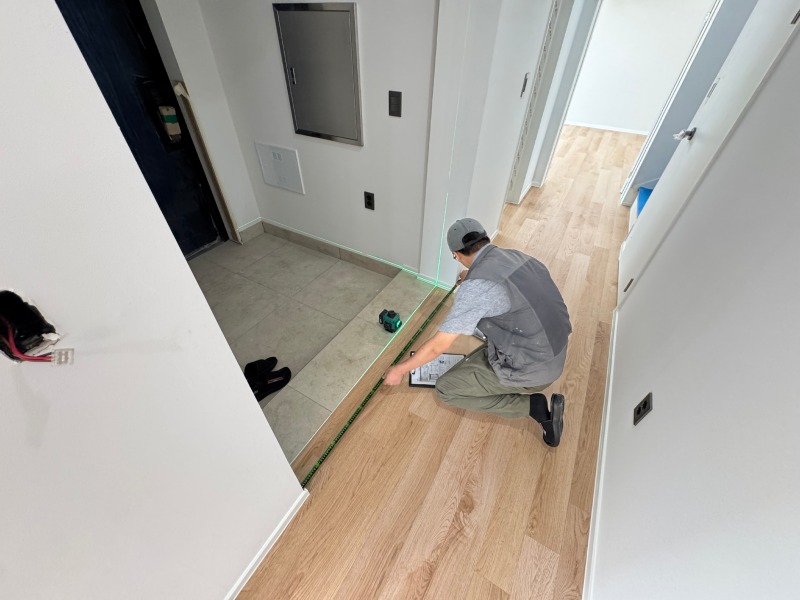

- 중문실측 및 발주
<25.09.02>

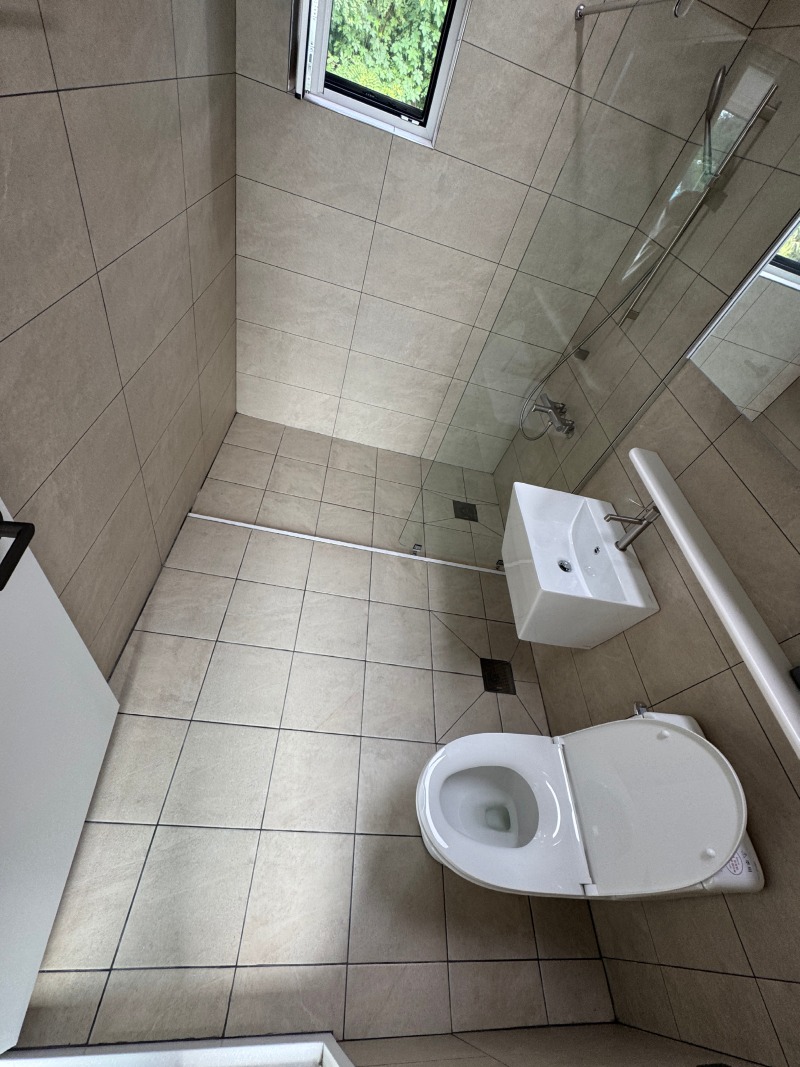

- 준공청소
