한글주택의 건축현장을 투명하게 공개합니다.
세종특별자치시
세종시1
<25.06.10>
- 건축주및 인허가팀미팅
-업무협의 (배치도, 외부옹벽)
<25.06.13>
-기초매트 바닥먹메김
- 단열재반입및취부
- 철근 반입
-가설자재반입및정리
<25.06.18>
- 형틀목공 기초매트 거푸집조립
- 철근공 기초매트 철근가공조립

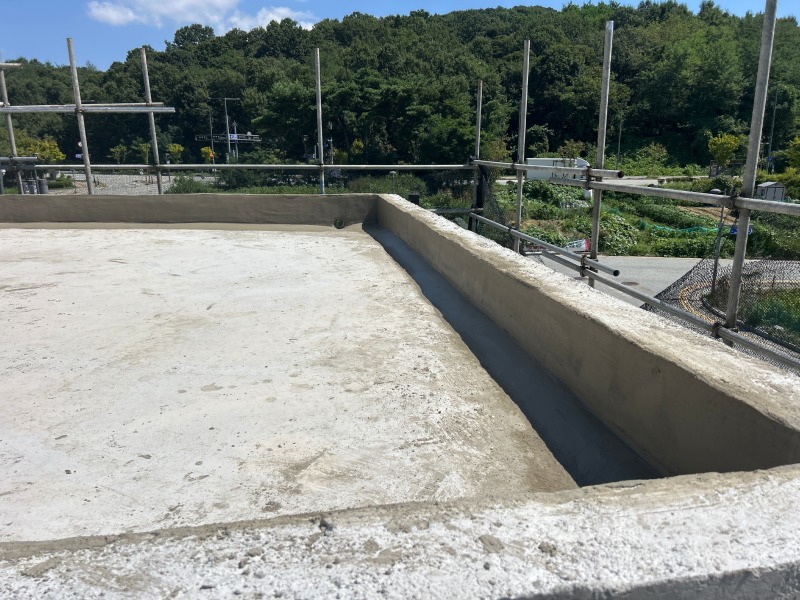

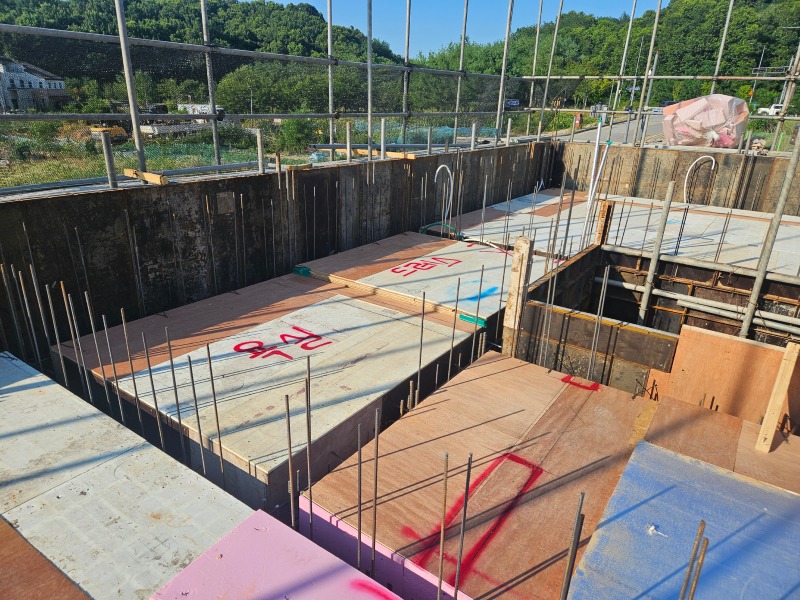

<25.07.01>
- 1층외부거푸집작업
- 창틀제작설치

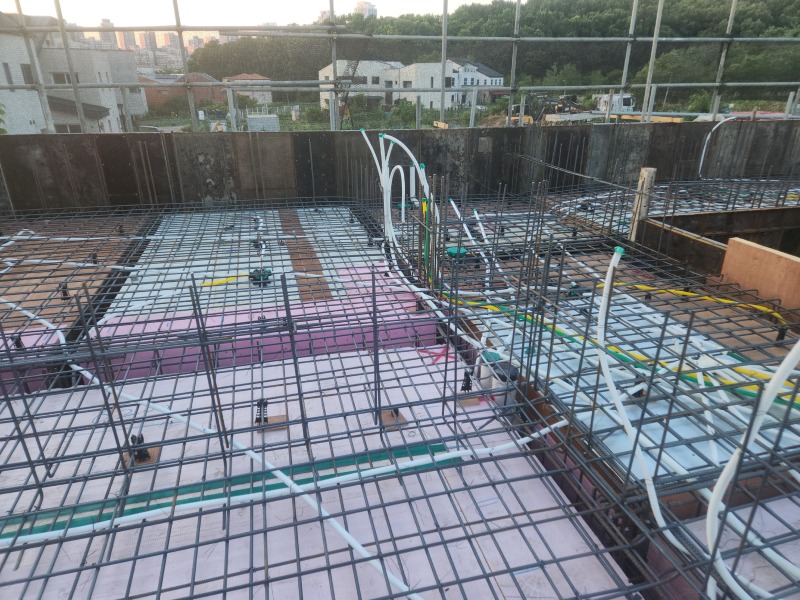

- 1층옹벽 철근가공조립
<25.07.04>

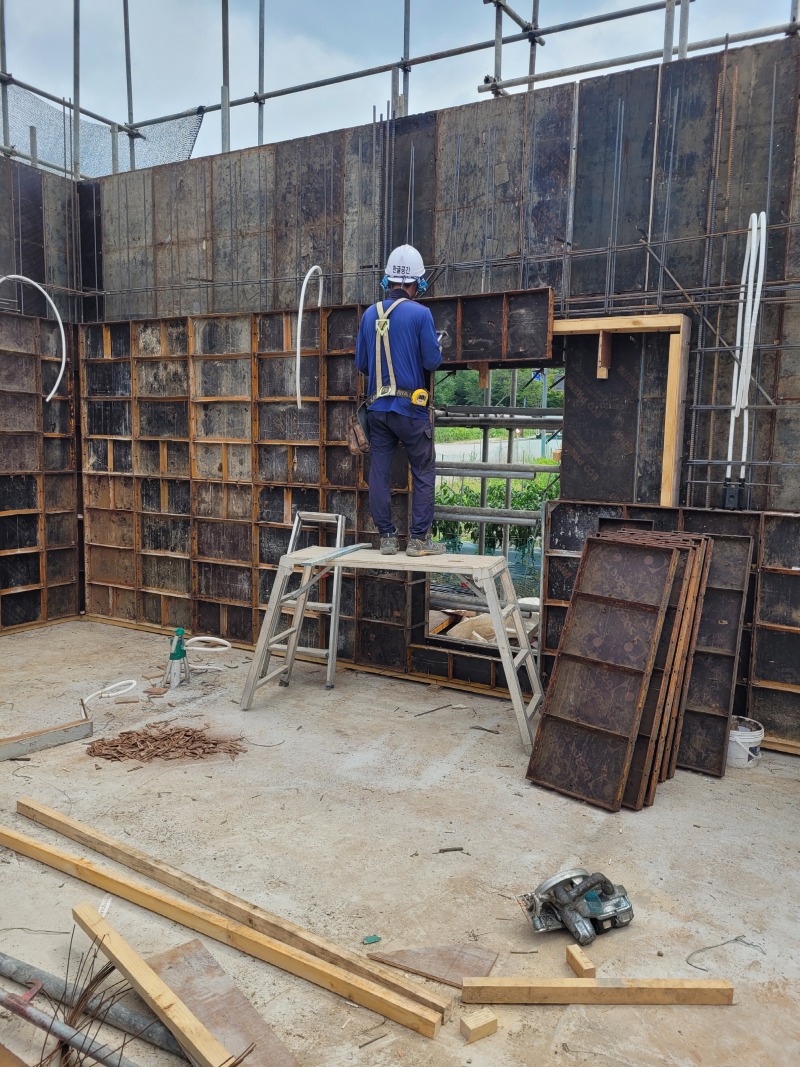

-1층 외부 거푸집작업
-전기배관작업
<25.07.11>
-1층 외부 거푸집보강작업
-1층 지붕 슬라브 보강작업
-전기,설비 배관작업

<25.07.15>

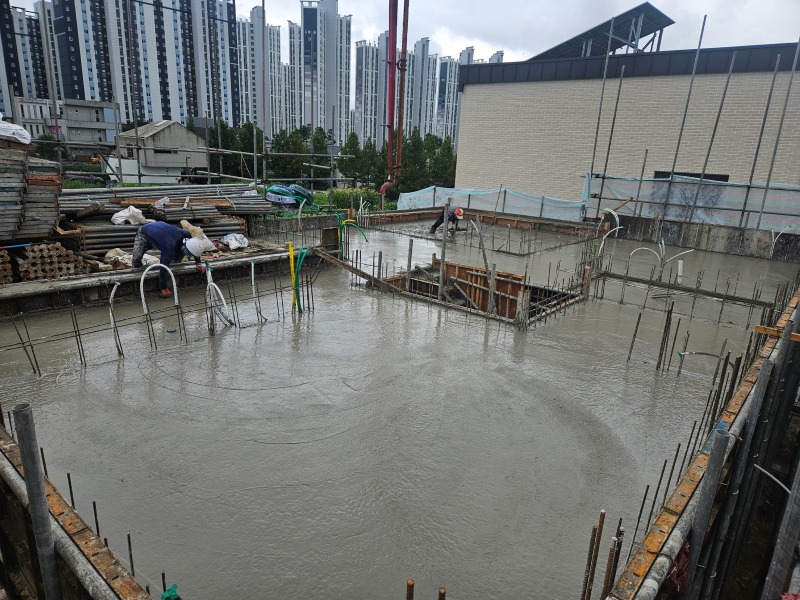

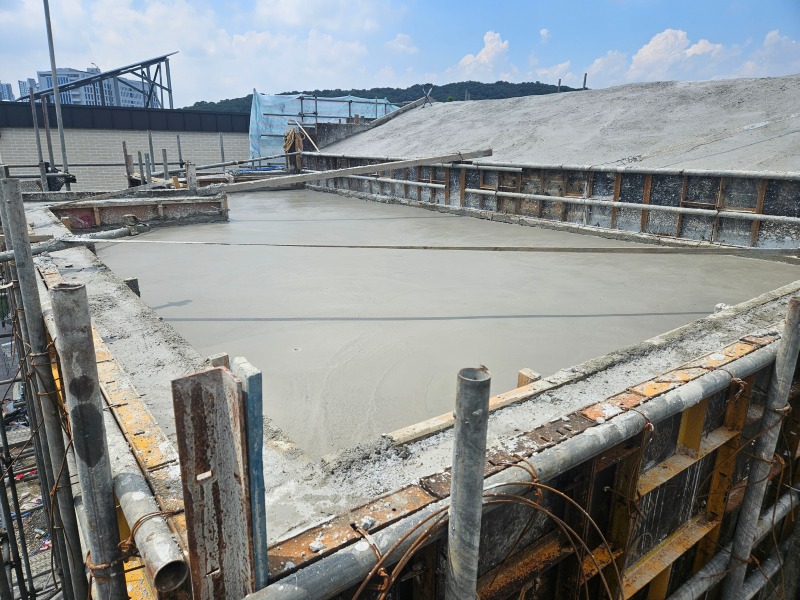

-1층 레미콘타설

<25.08.04>

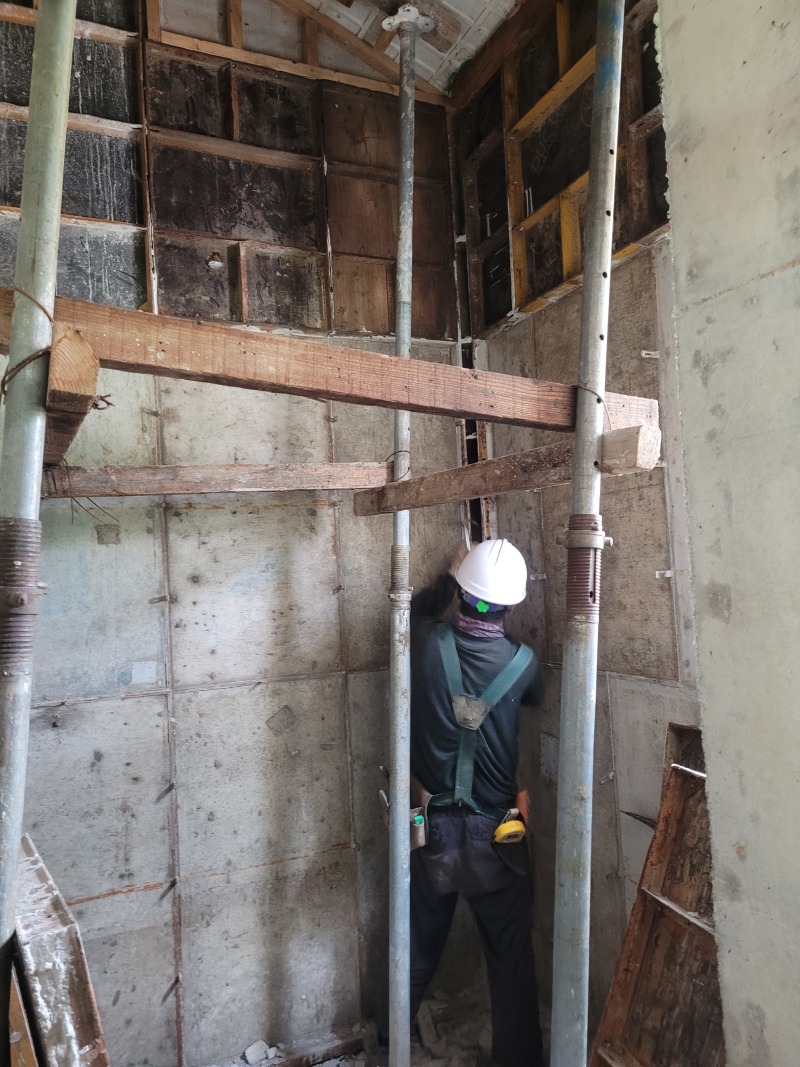

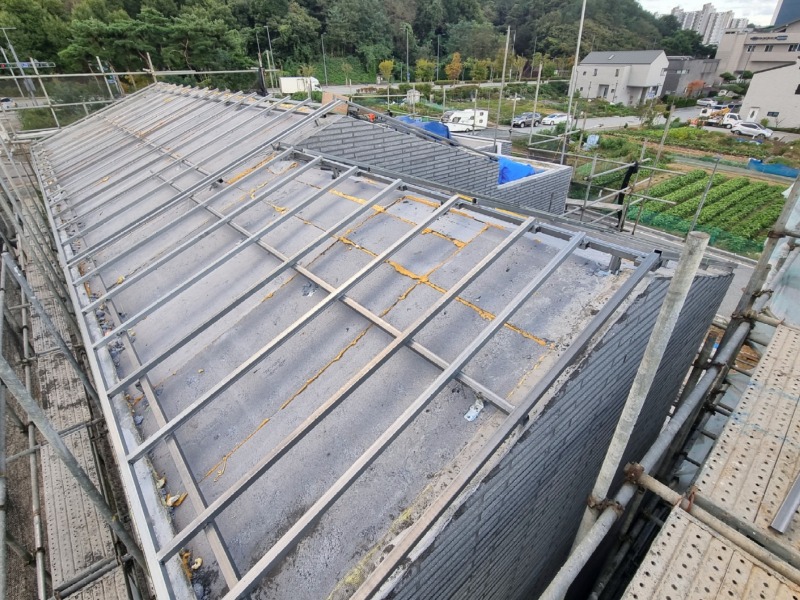

-형틀목공 2층 고야지붕 거푸집작업

<25.08.07>
-형틀목공 2층 고야지붕 거푸집작업

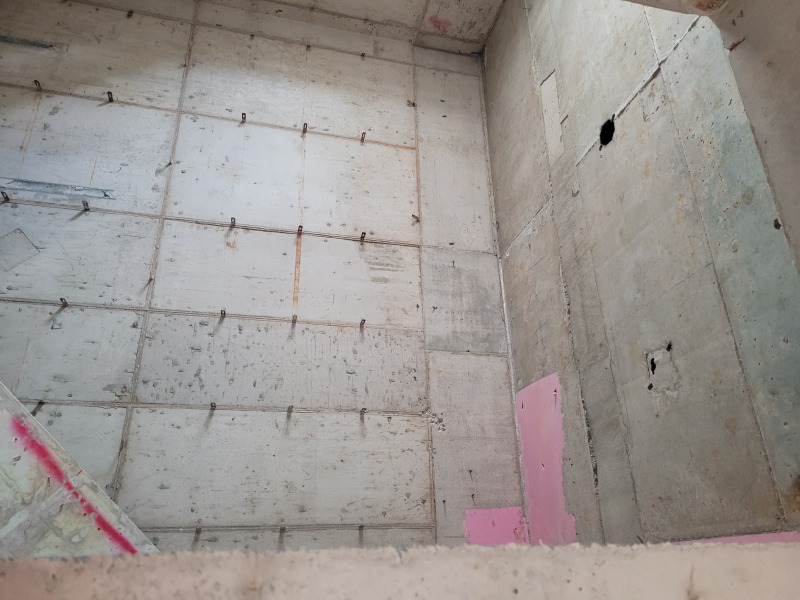

<25.08.18>

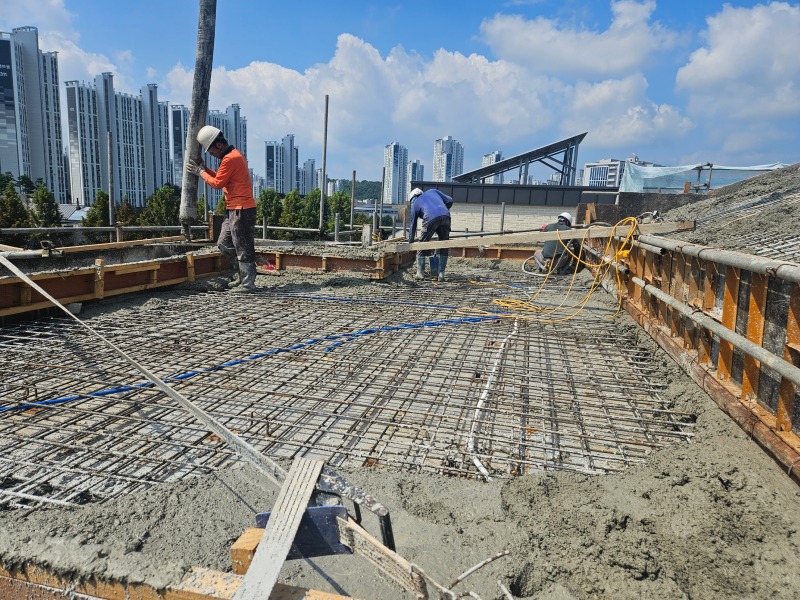

-2층 레미콘타설(골조완료)
<25.08.25>
-2층 가설자재 정리

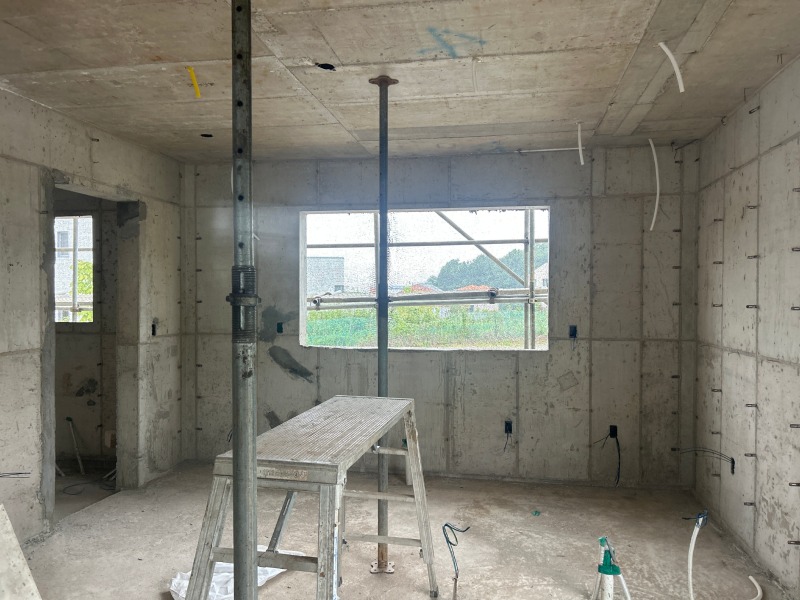

<25.09.08>
-1층 거실창 할석작업
<25.09.15>

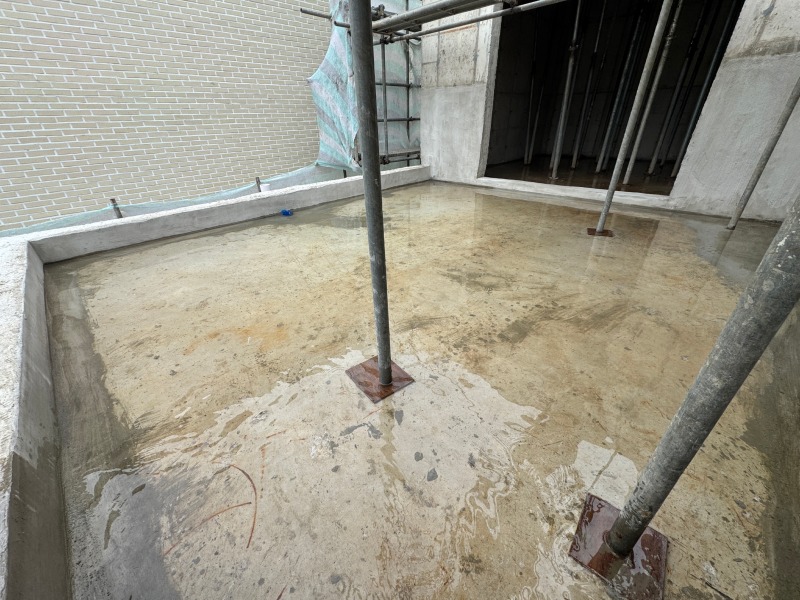

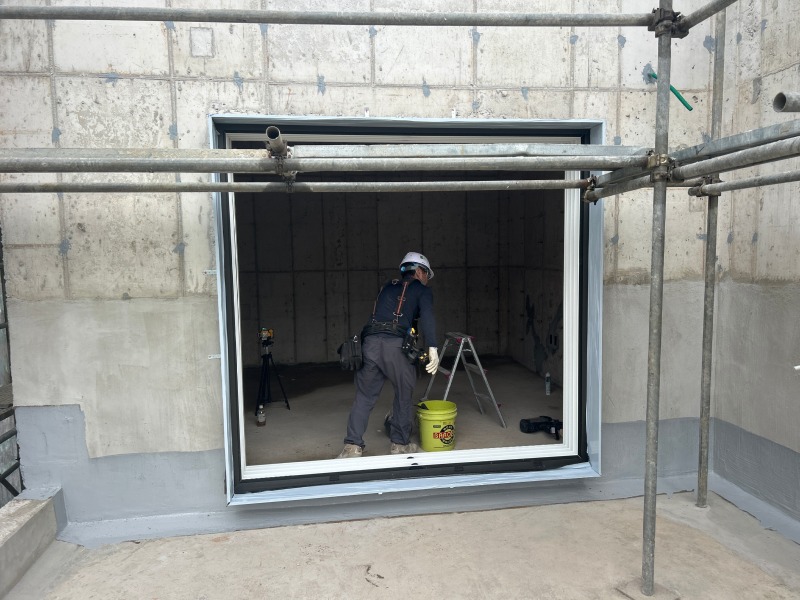

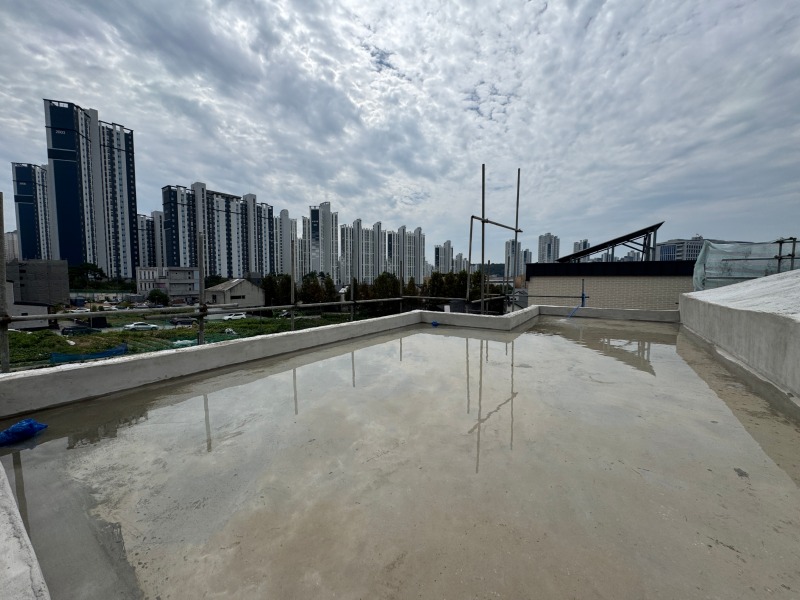

-담수테스트

<25.09.19>

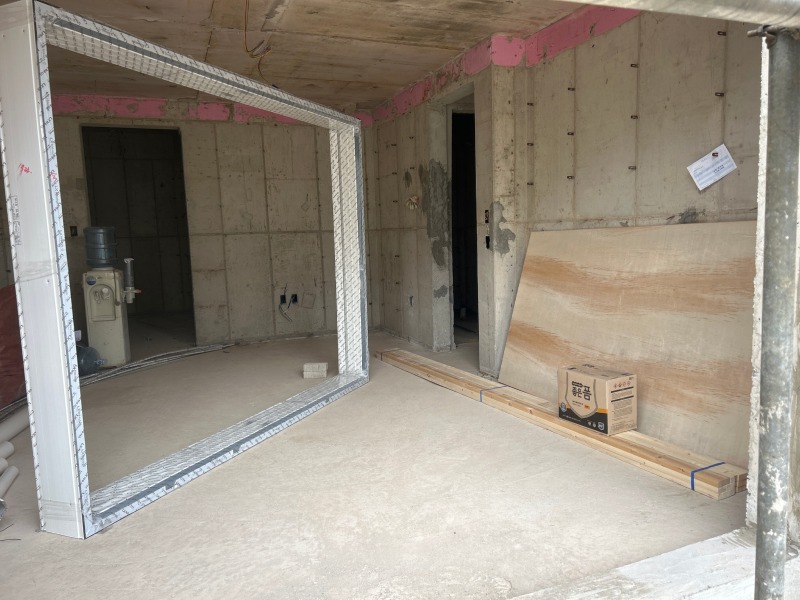

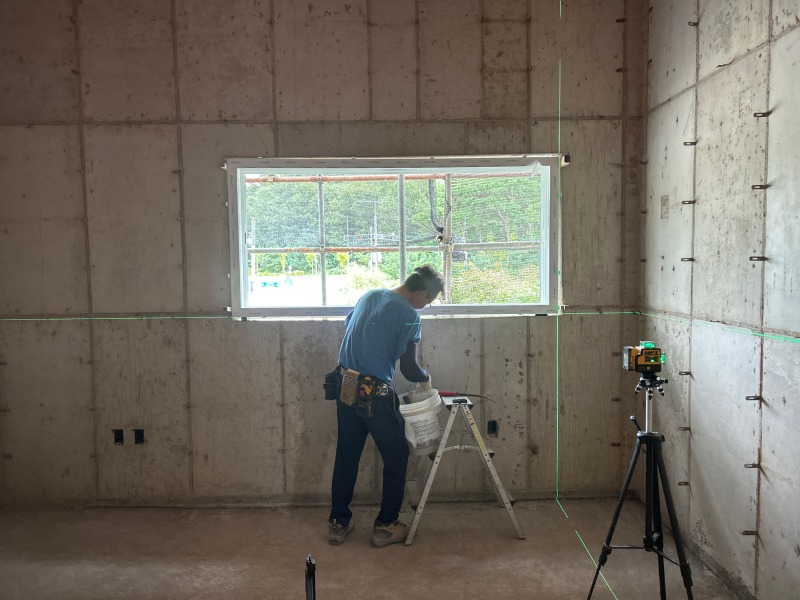

-창호 반입 및 설치
-지붕 단열재 및 난방용 바닥 단열재 반입
-몰탈막이 자재 반입

<25.09.24>

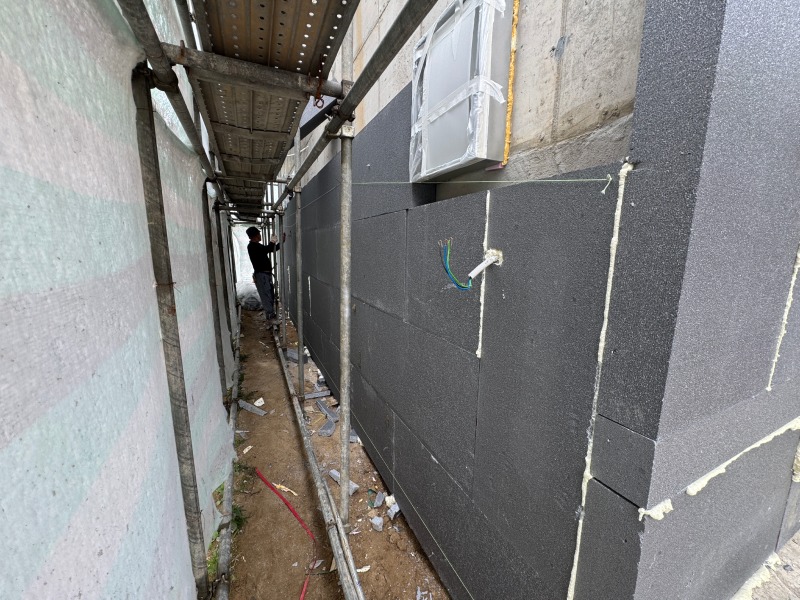

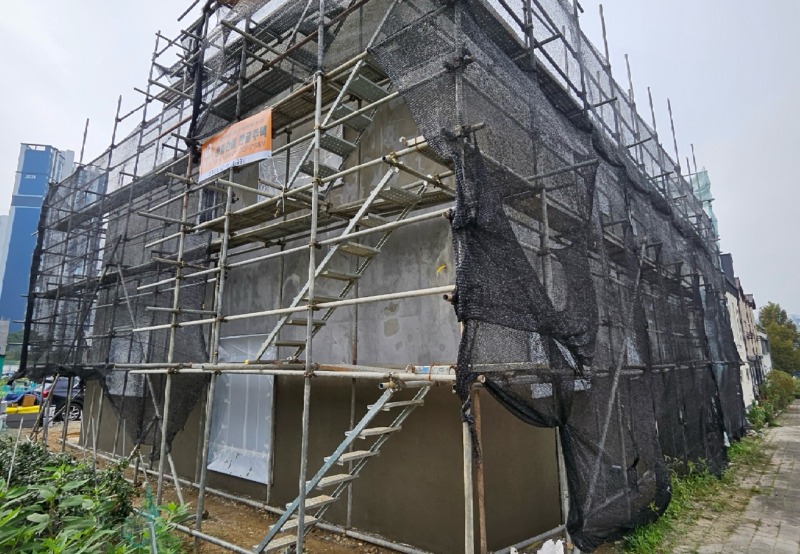

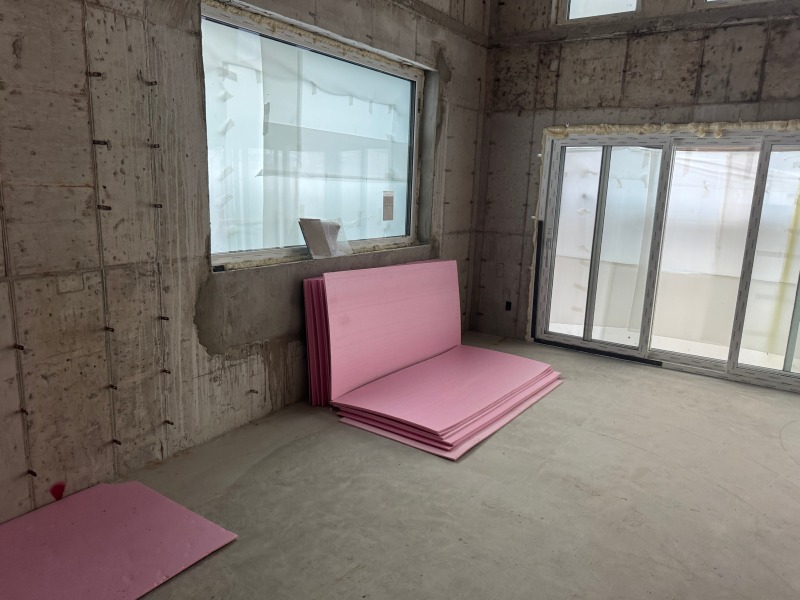

-외벽 단열재 반입 및 시공

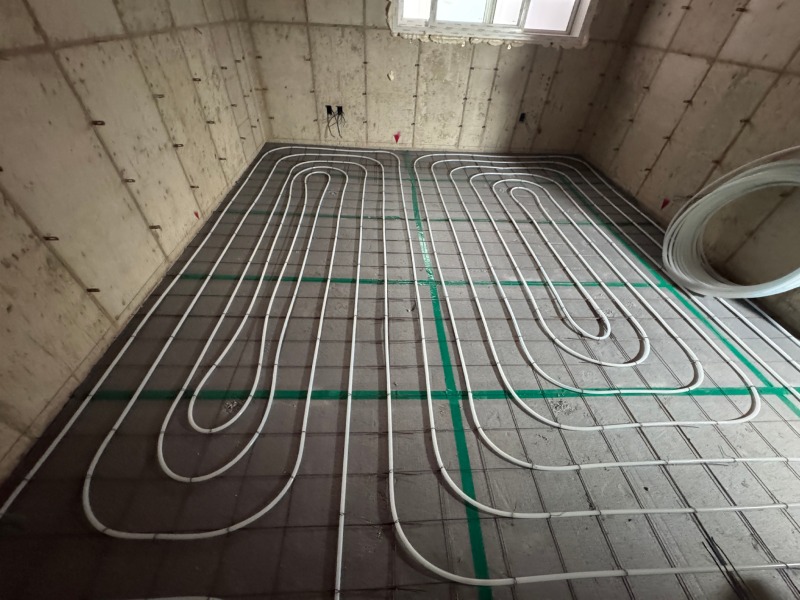

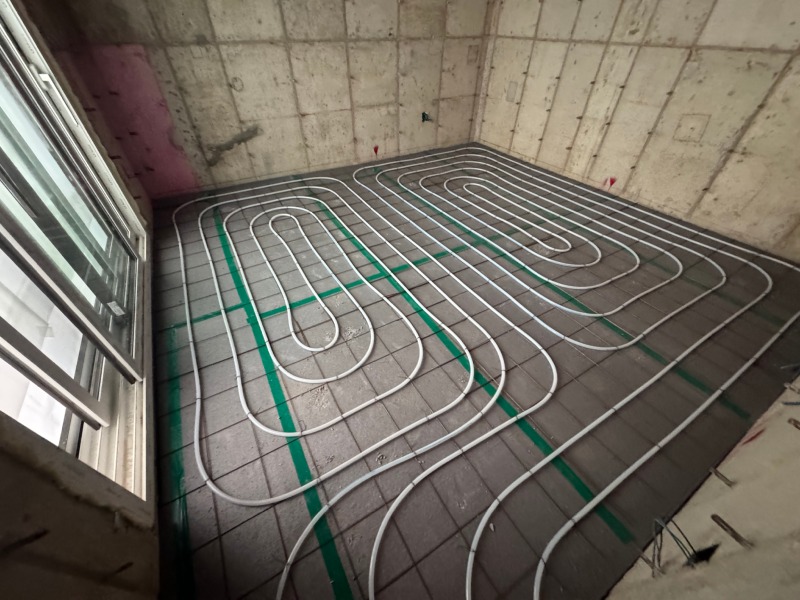

-난방용 바닥 단열재 취부 및 온수배관작업
-에어컨 업체 미팅(건축주)
-국토안전관리 현장점검

<25.09.30>

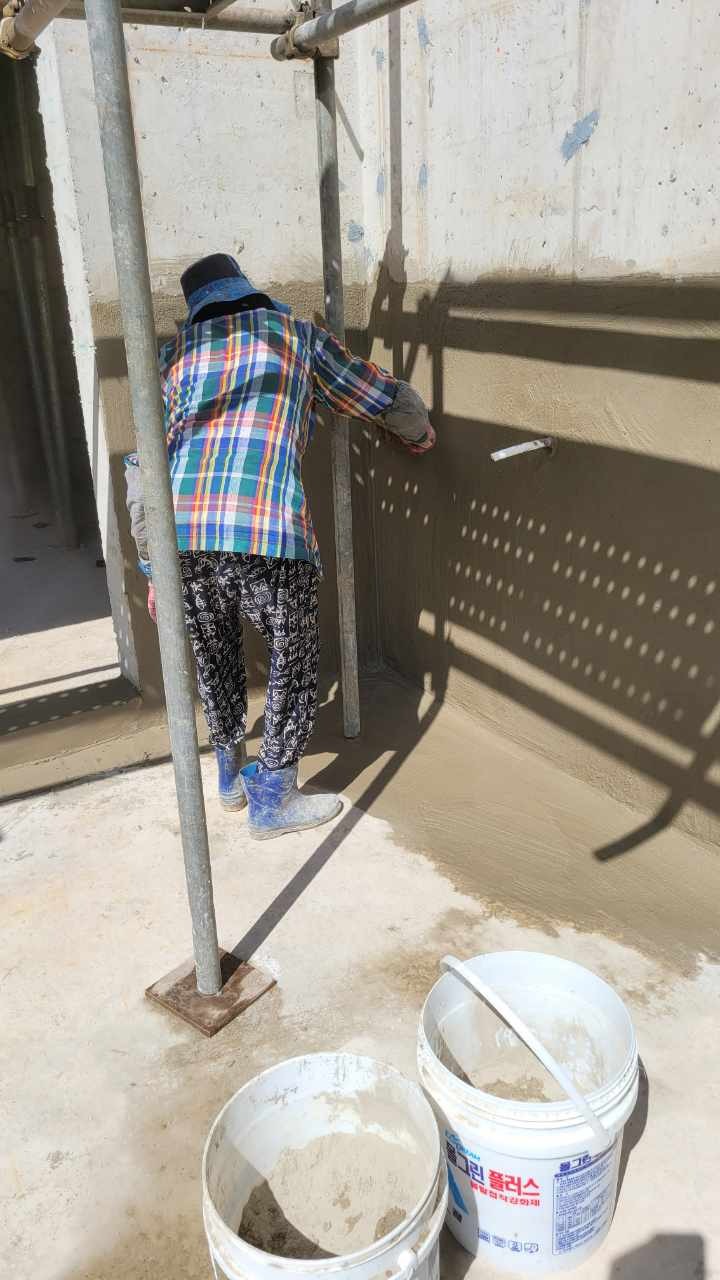

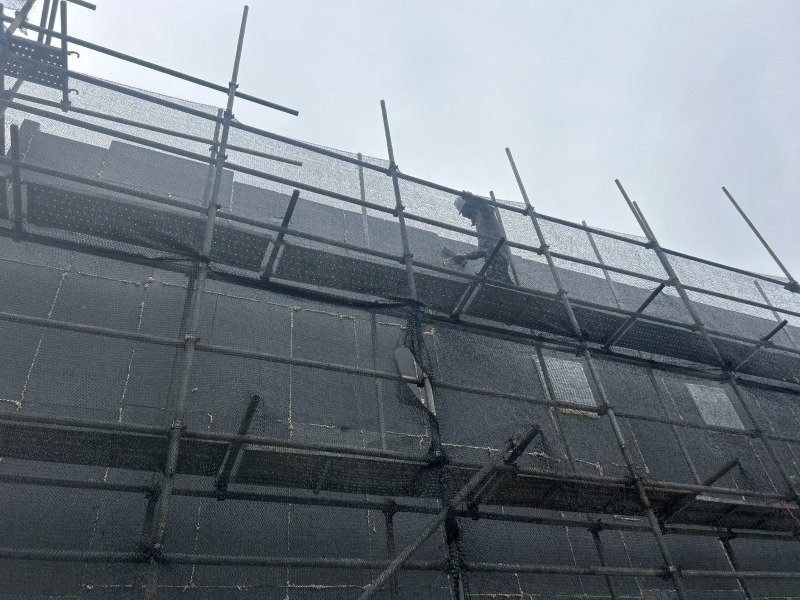

-외벽 단열재 취부 및 바탕면 정리
-주변청소
-건축주 직영 에어컨배관작업
-가구업체 미팅

<25.10.10>
-문틀설치 및 벽체 바탁 먹메김
-우천대비 옥상 청탑지 커버설치

<25.10.17>

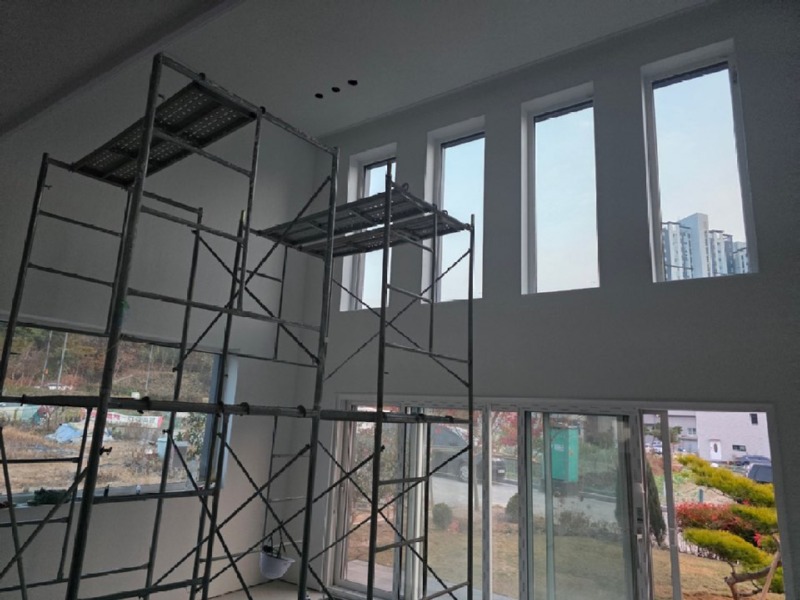

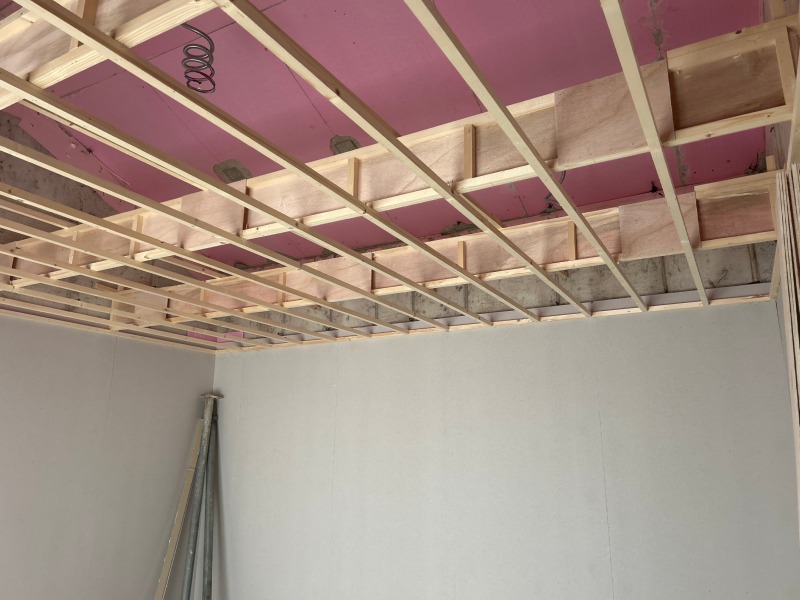

-내장목공작업(1,2층 천정틀 및 석고작업)

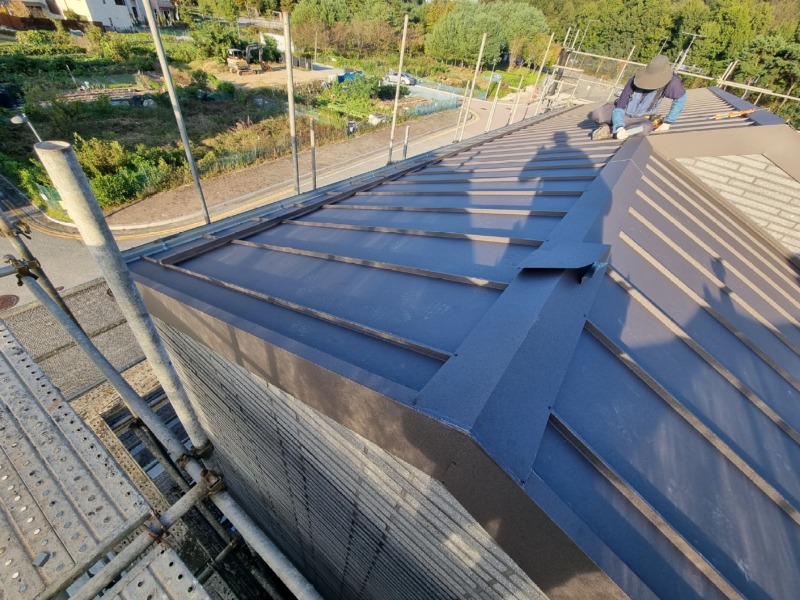

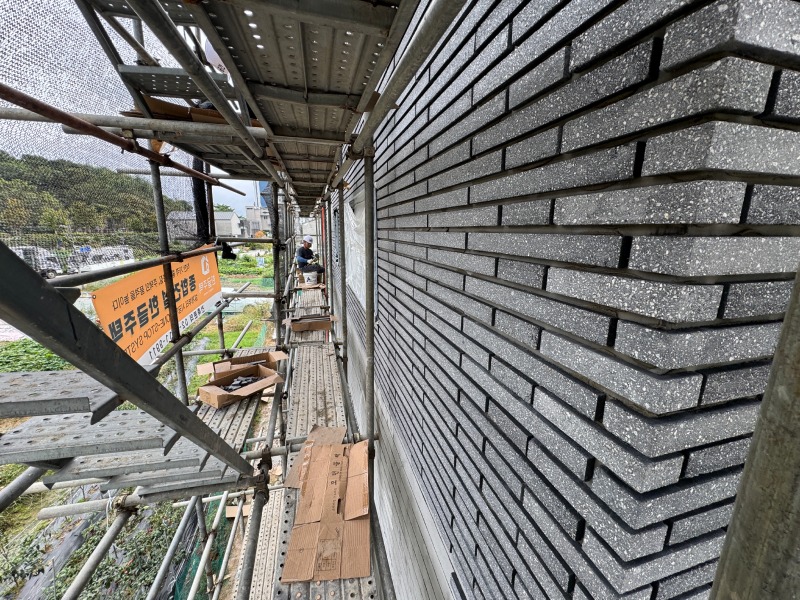

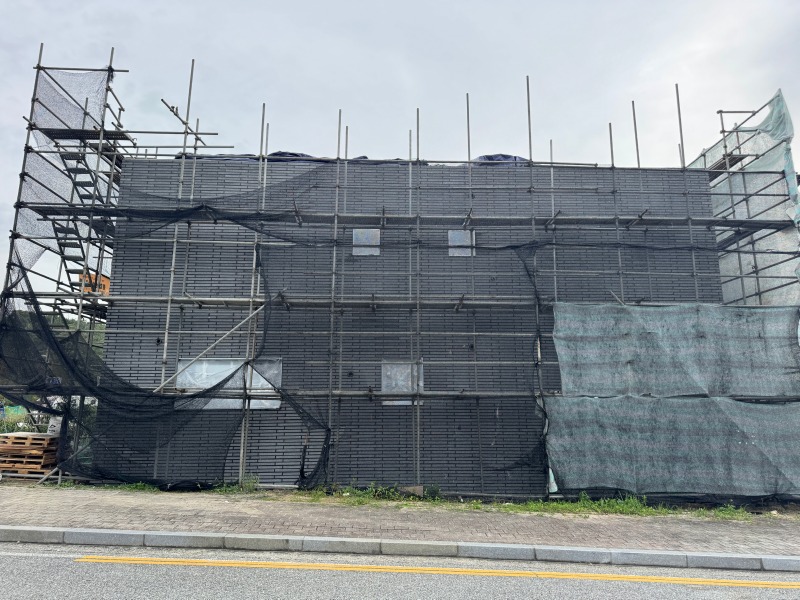

-외벽 롱브릭 우천으로 차주 작업

<25.10.21>
-내장 목공사 문선몰딩 하지작업 및 계단작업
-외벽 롱브릭 줄눈 시공
-다용도실 퍼티작업 진행중

<25.10.27>
-계단 디딤판, 도장작업 및 보양작업
-다용도실 코킹작업

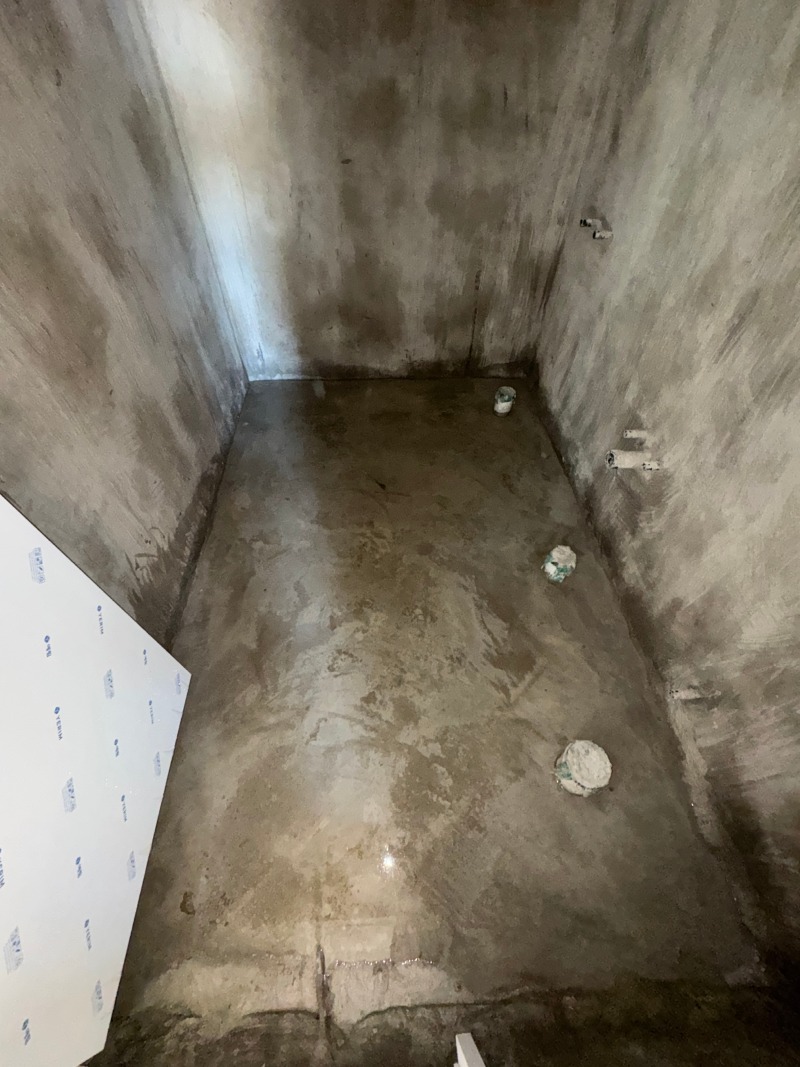

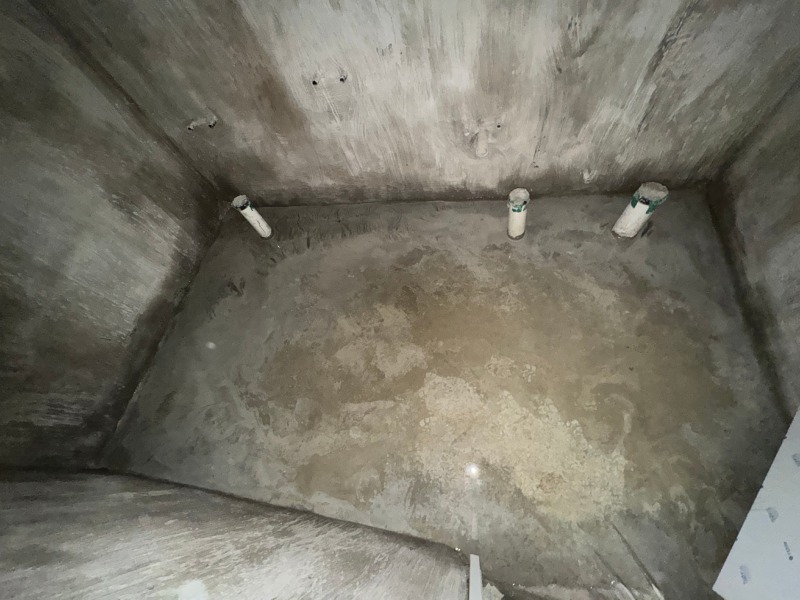

-습식구간 담수테스트
-난간대 실측
<25.10.31>

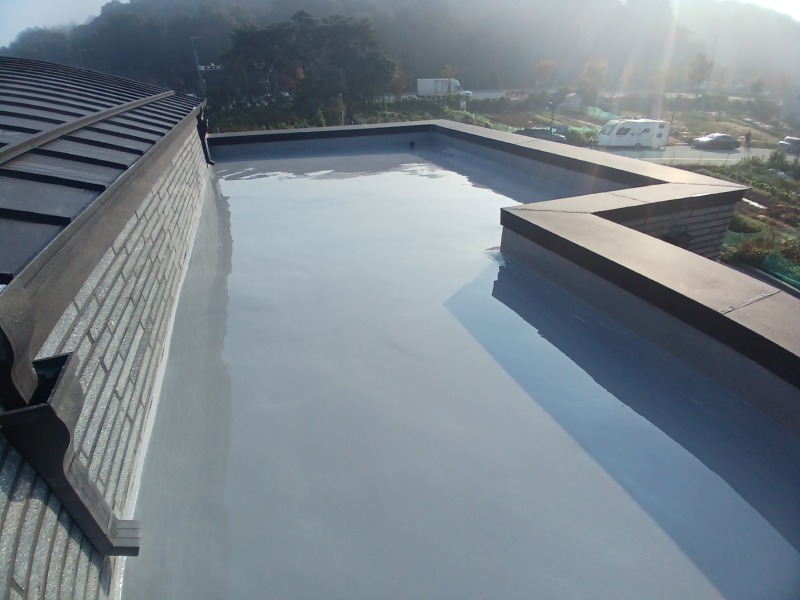

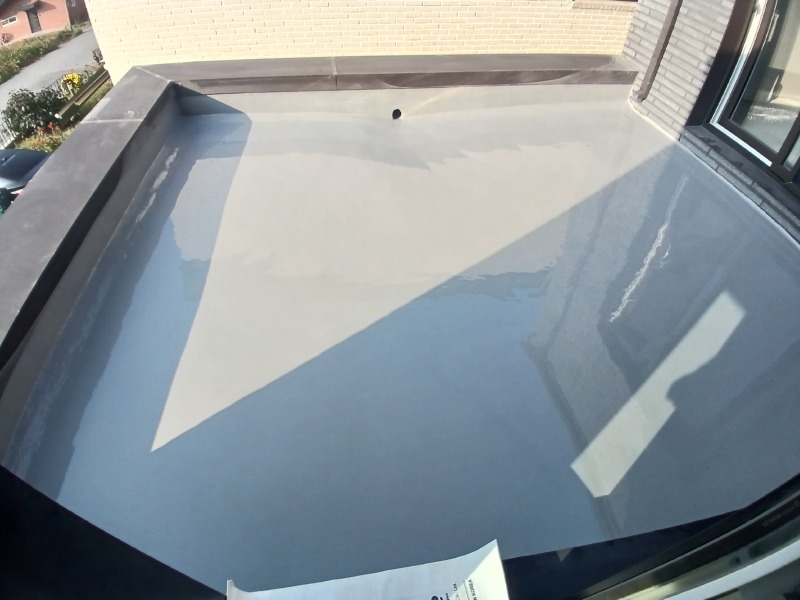

-테라스 우레탄 중도 작업

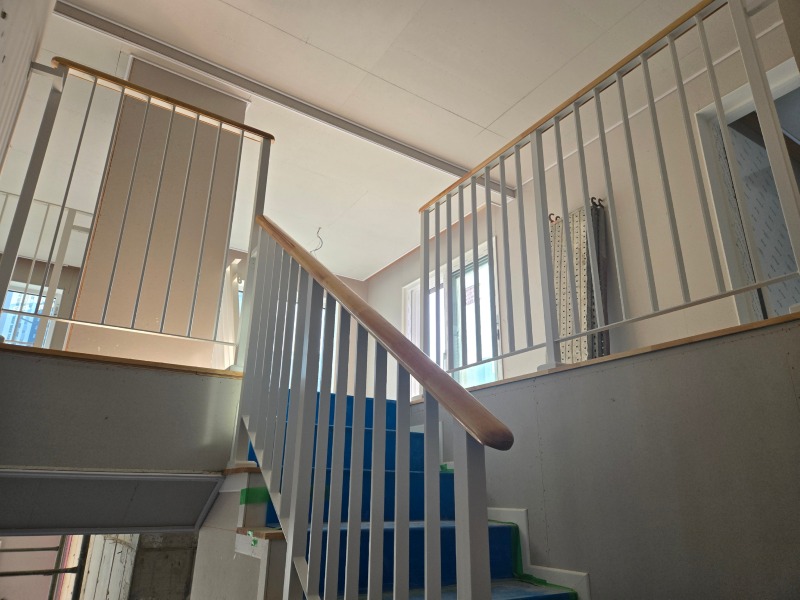

<25.11.07>
-욕실3개소 SMS천장작업
-내외부 평철난간설치
-도기 및 악세사리류 반입
-지중 가스배관 작업
<25.11.15>

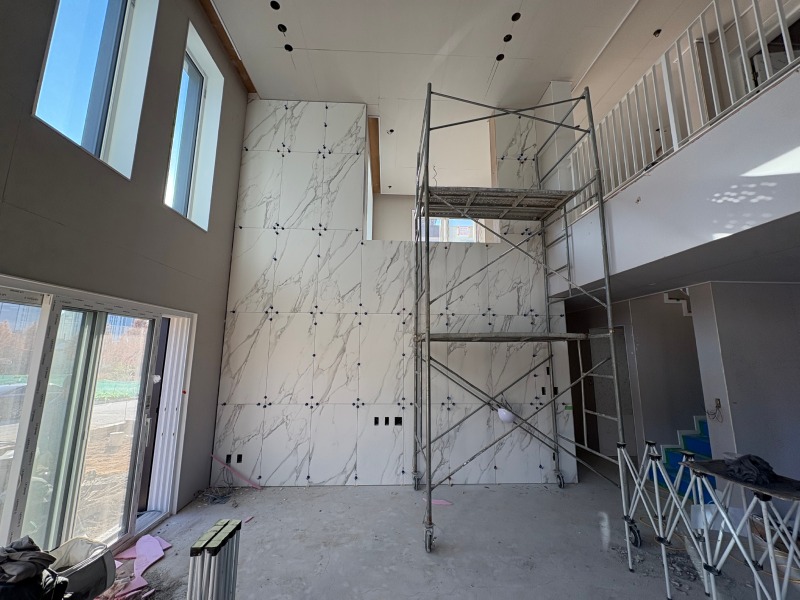

-아트월타일마감
<25.11.23>

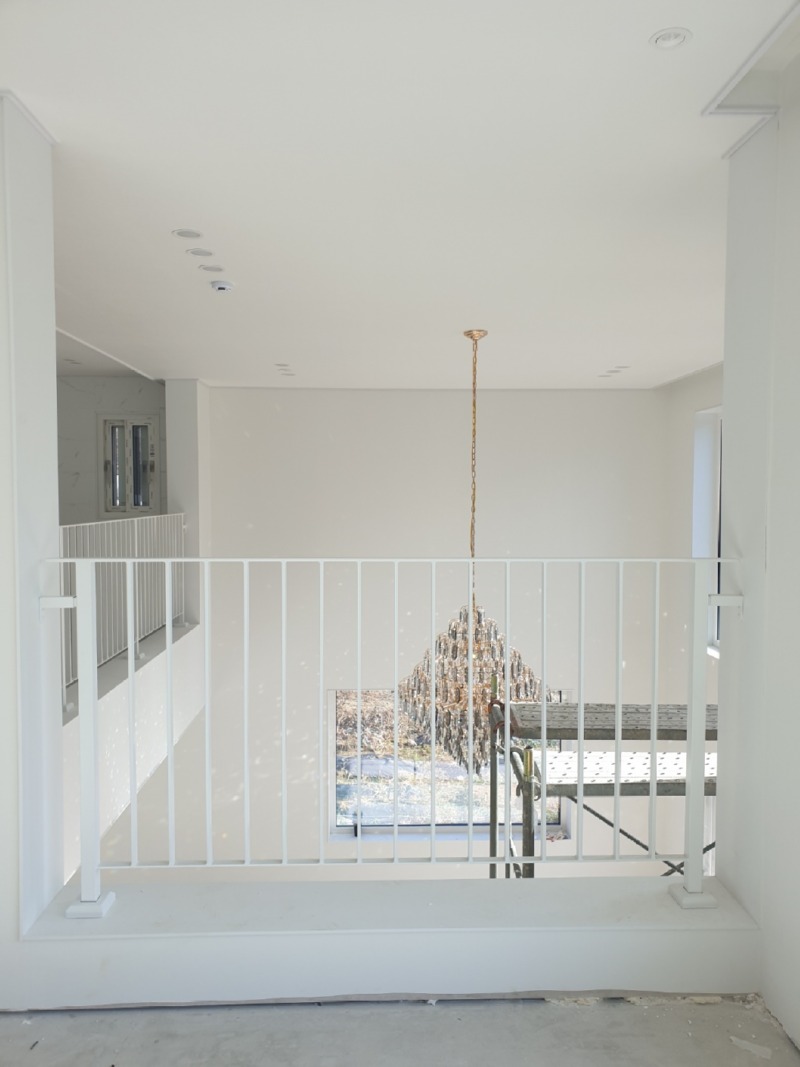

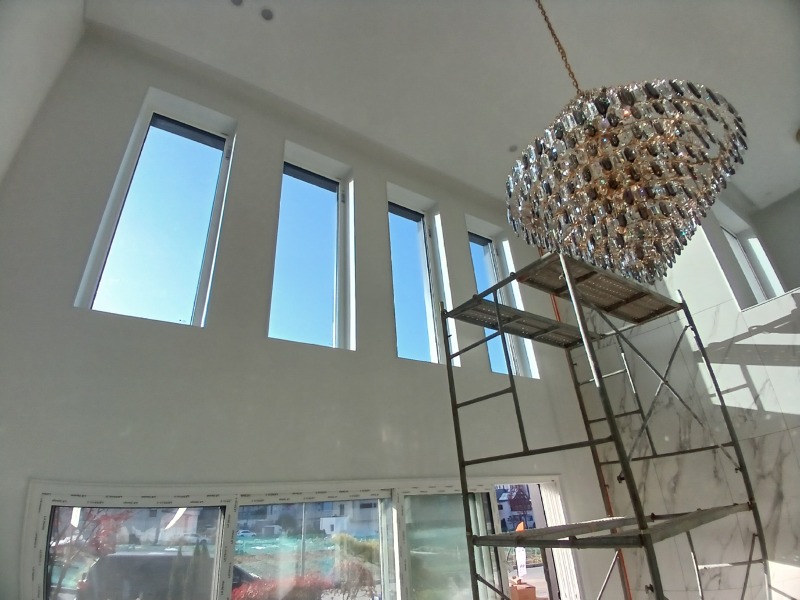

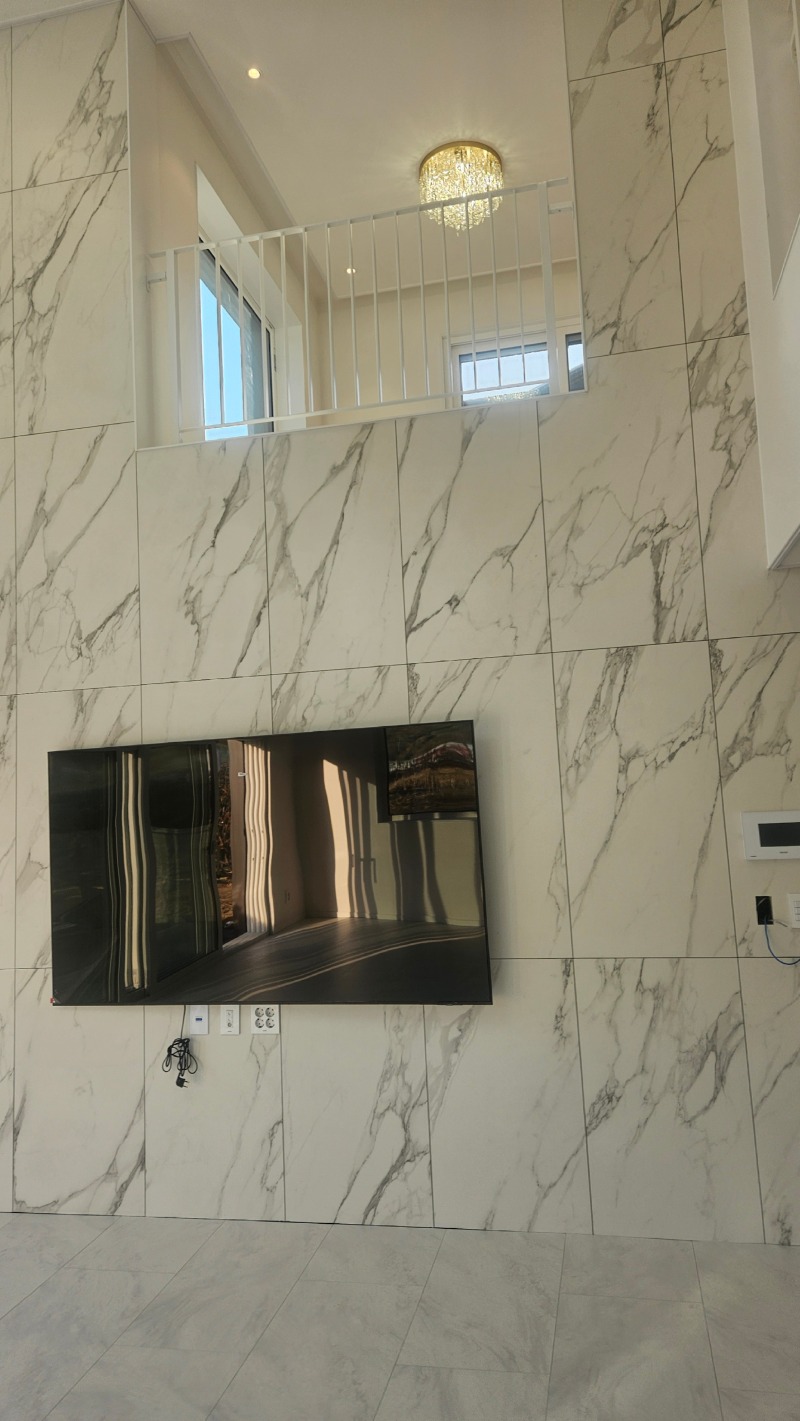

-도배 작업 완료

<25.11.29>

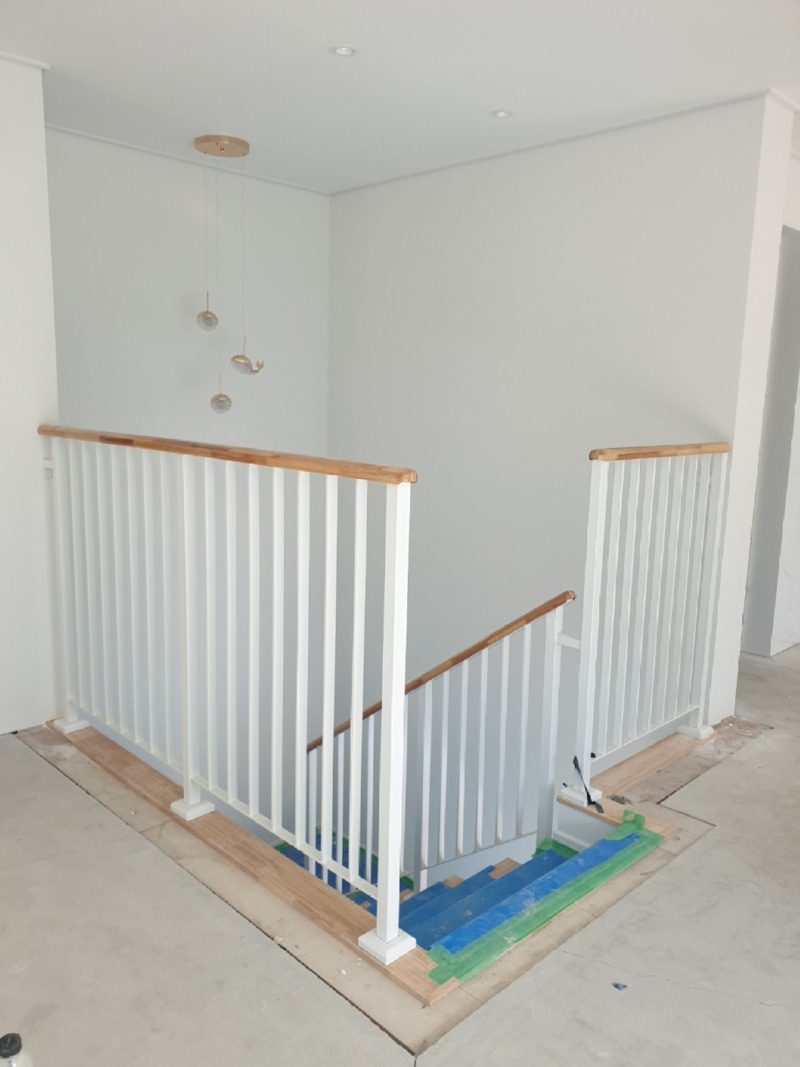

-도배 재료분리구간
-BT아시바 해체 전 코킹작업


<25.12.08>

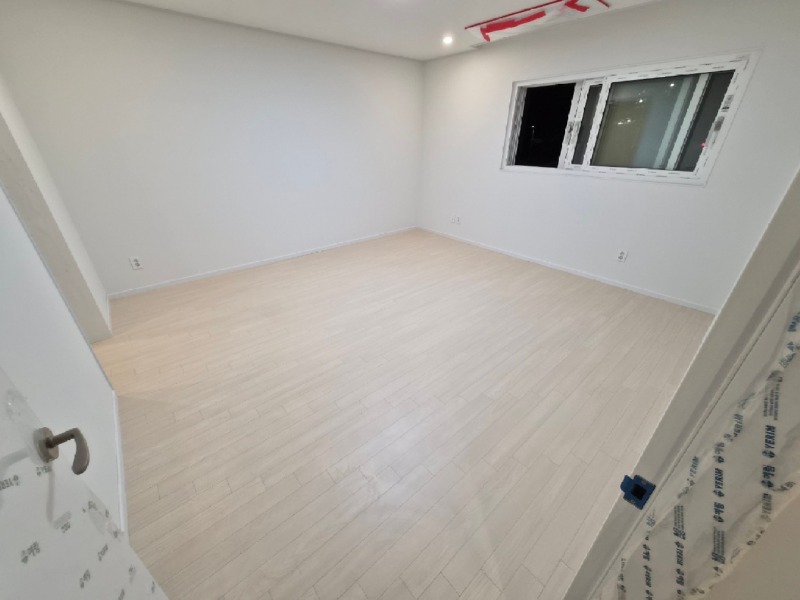

-1층 에디톤

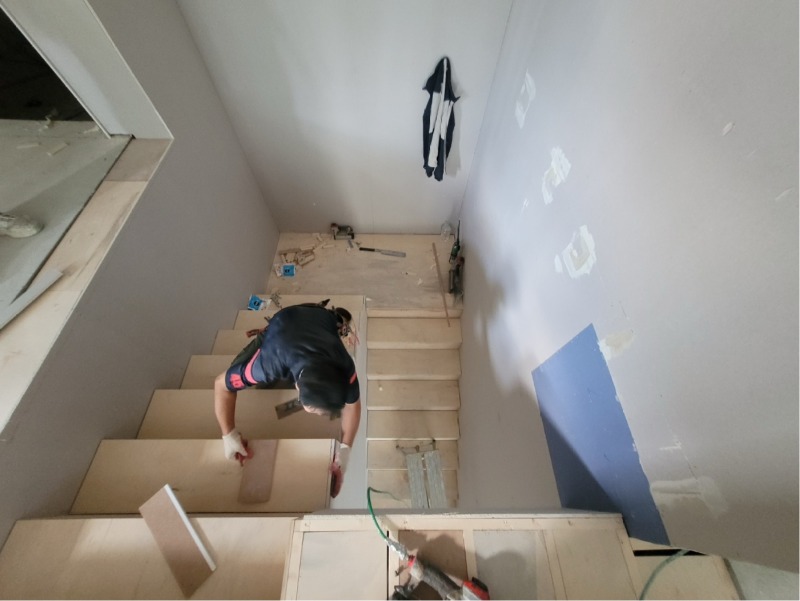

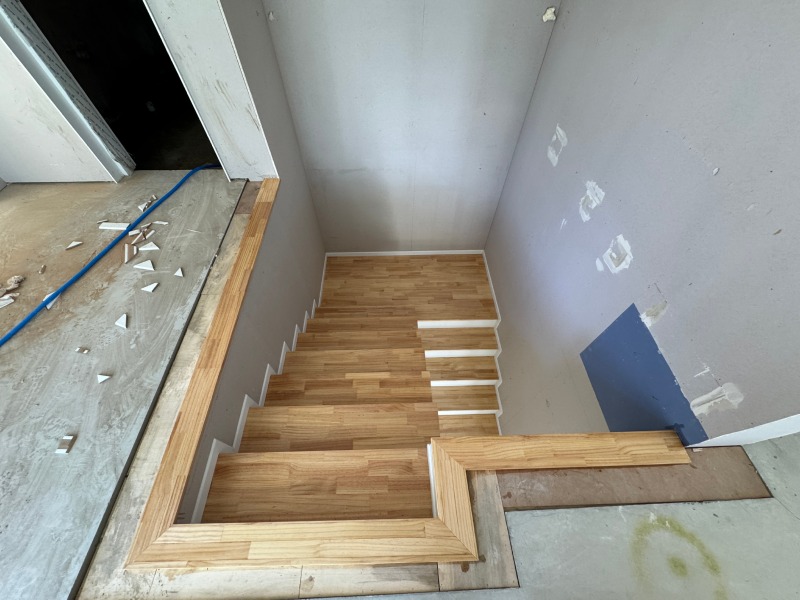

-2층 강마루 시공

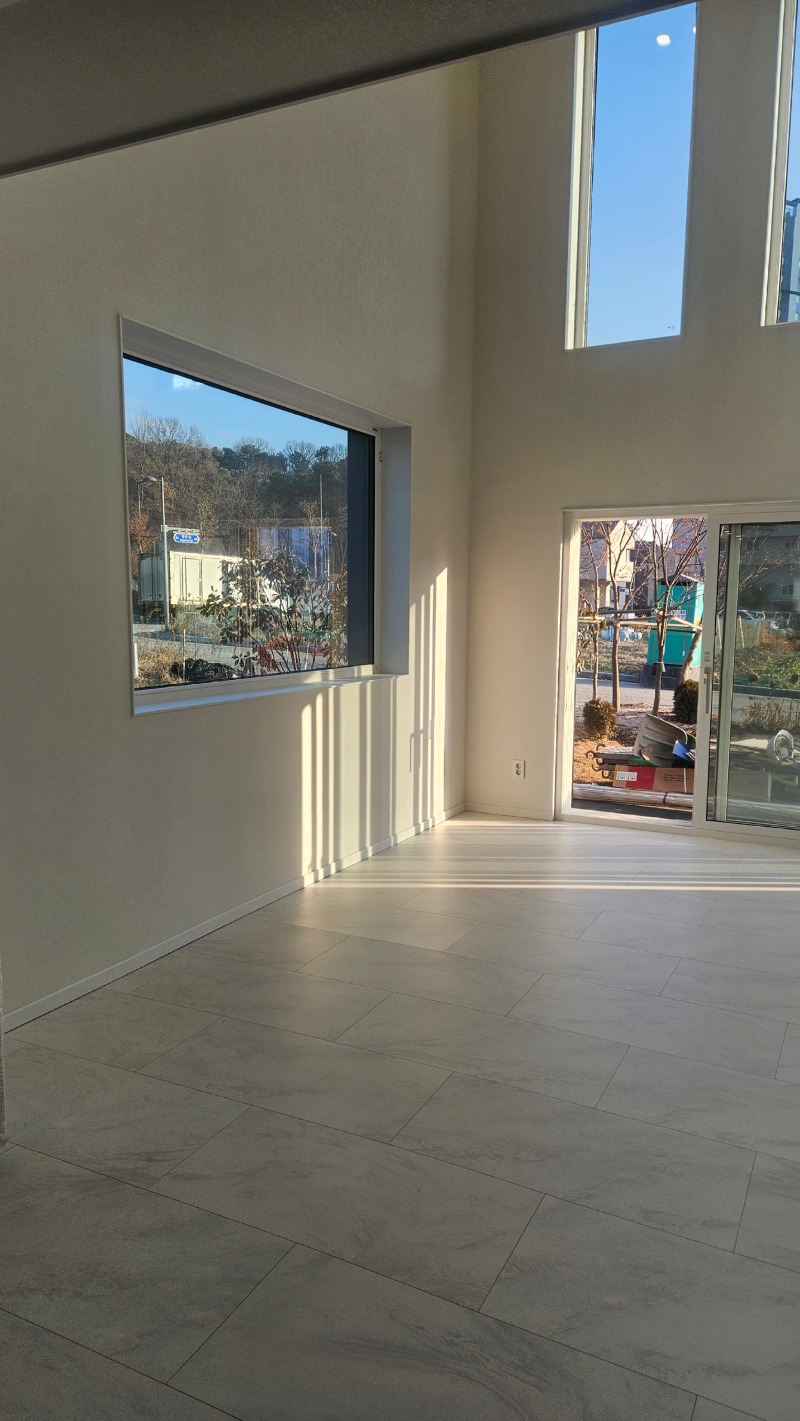

<25.12.19>
-준공청소

<25.12.20>

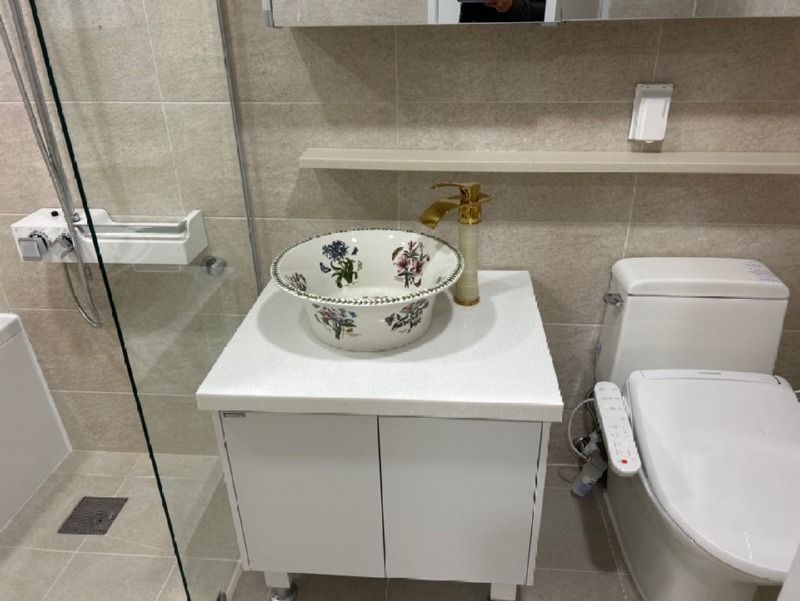

-마감 코킹작업
-전기,설비 잔손보기
-각방 제어기 설치
