한글주택의 건축현장을 투명하게 공개합니다.
전라북도
전주시1
<25.05.08>
-건축주미팅
-경계점 확인
-전기.수도및 주변확인
<25.05.30>

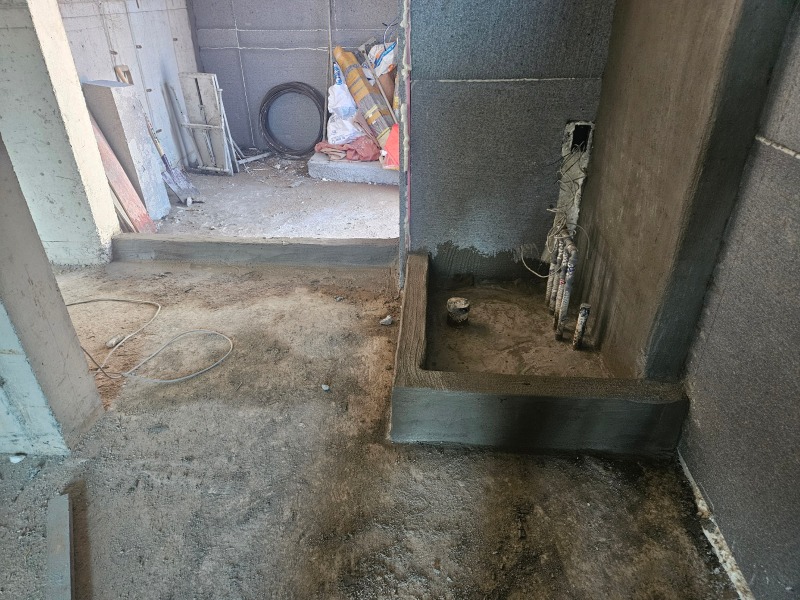

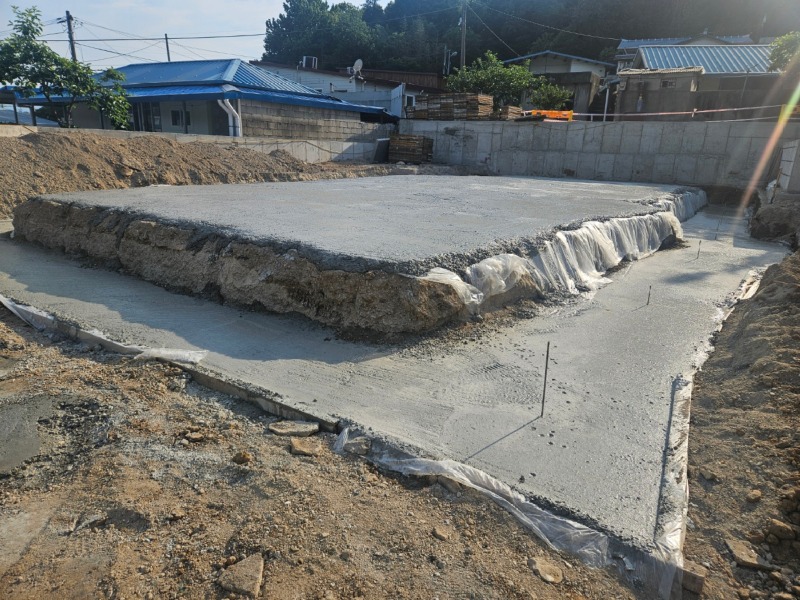

-외벽담 기초매트 콘크리트타설
<25.06.11>
-기초매트 버림타설
<25.06.23>

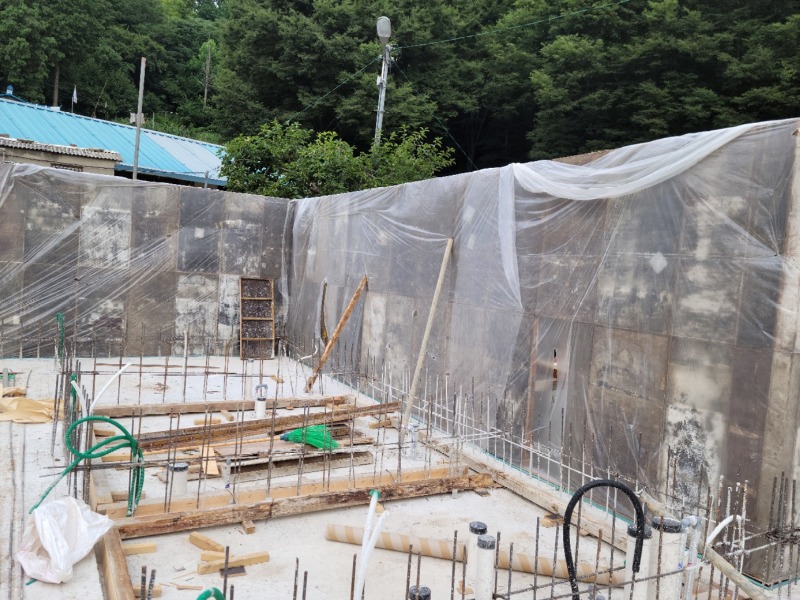

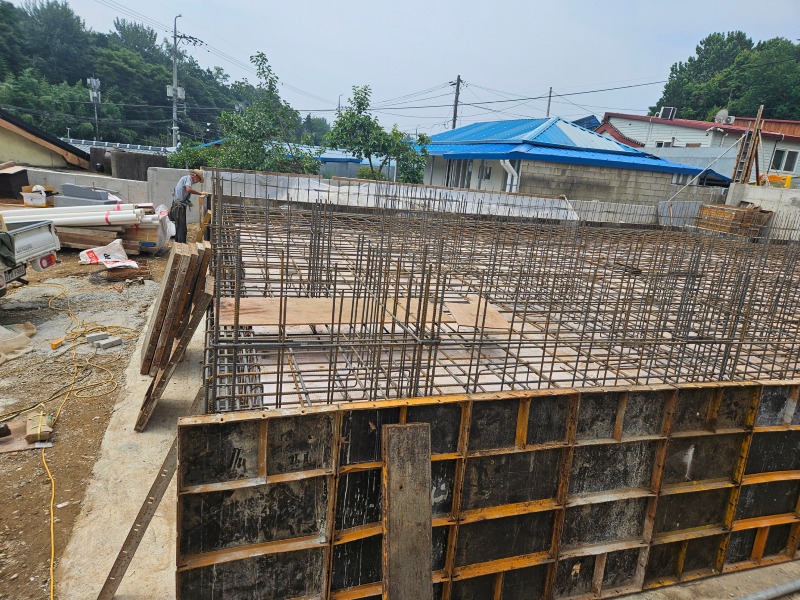

-철근공 기초매트 철근가공조립
<25.06.26>
-형틀목공 기초매트거푸집조립

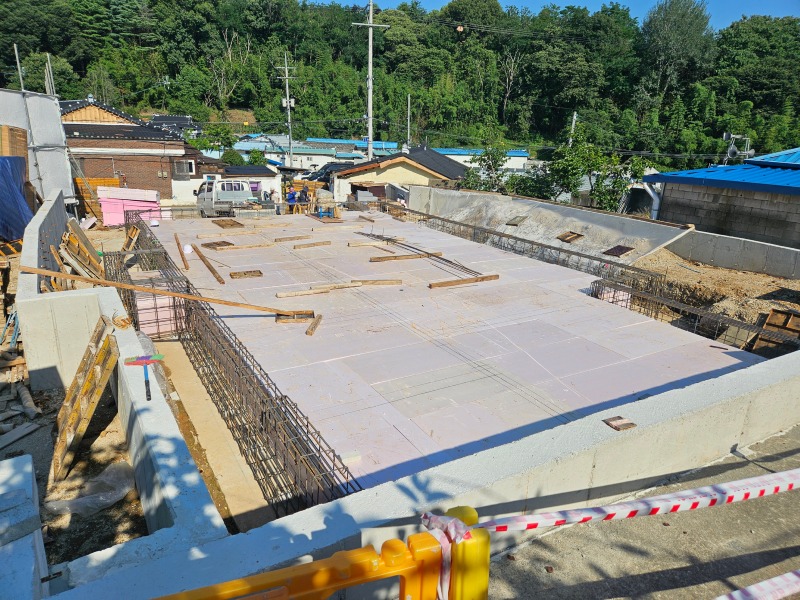

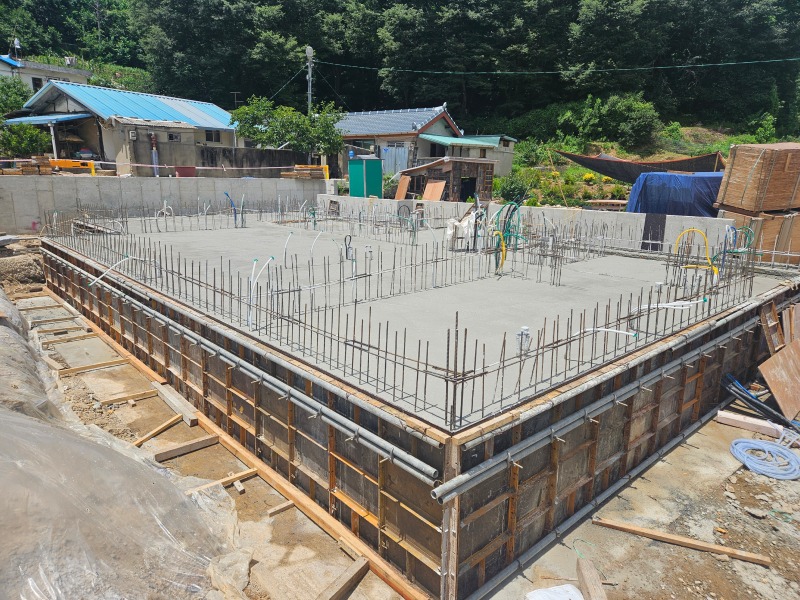

<25.06.30>

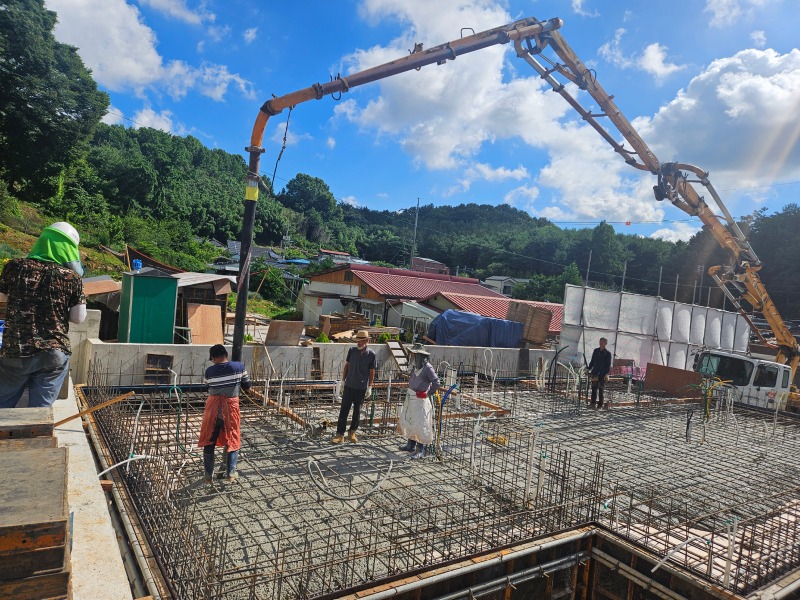

-기초매트 콘크리트타설
<25.07.07>

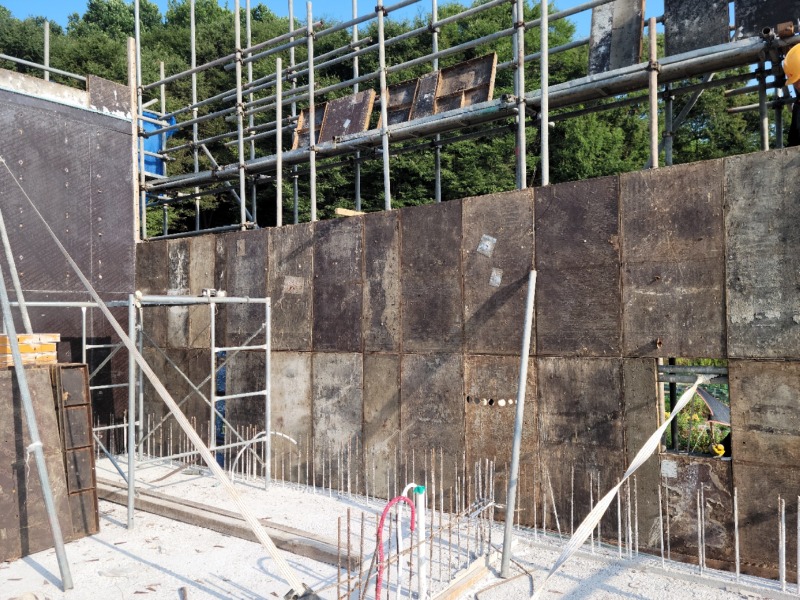

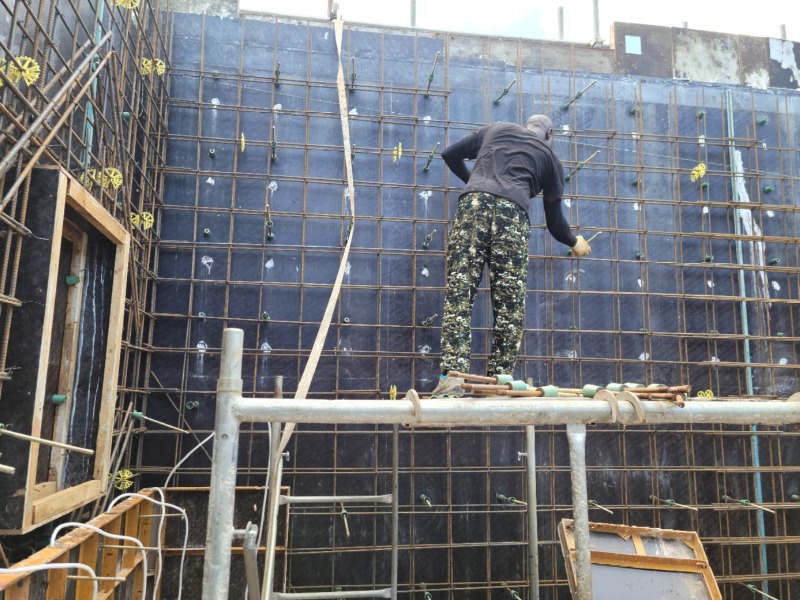

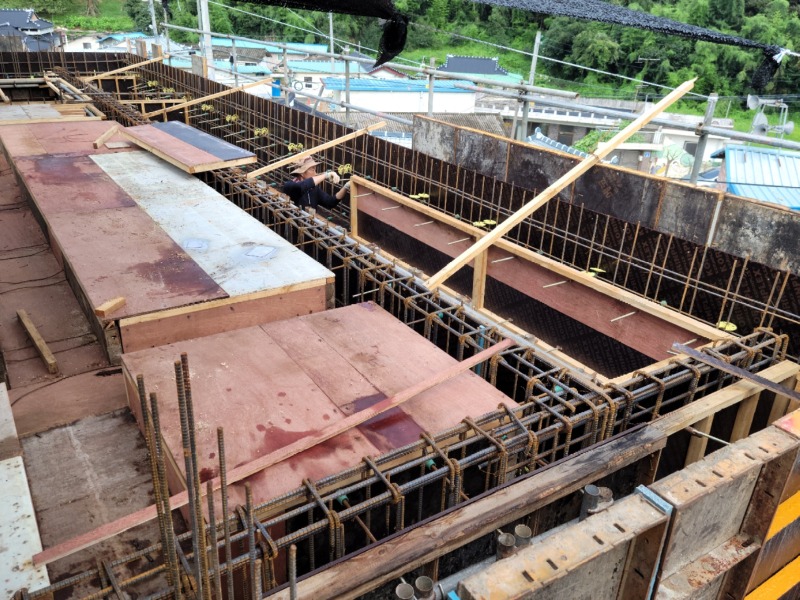

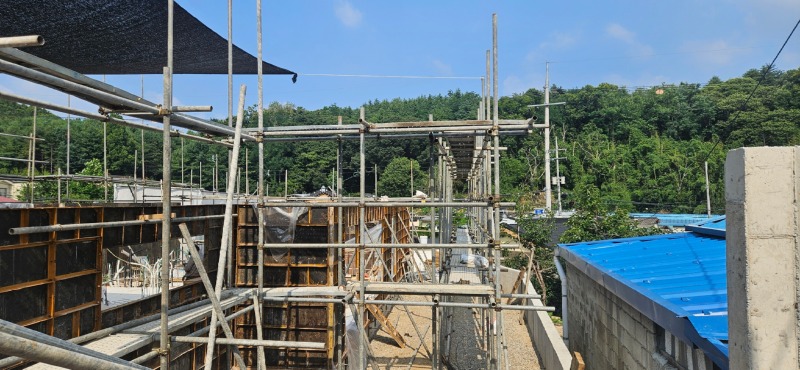

-1층벽체 외부거푸집보강작업
-코팅합판설치
<25.07.14>

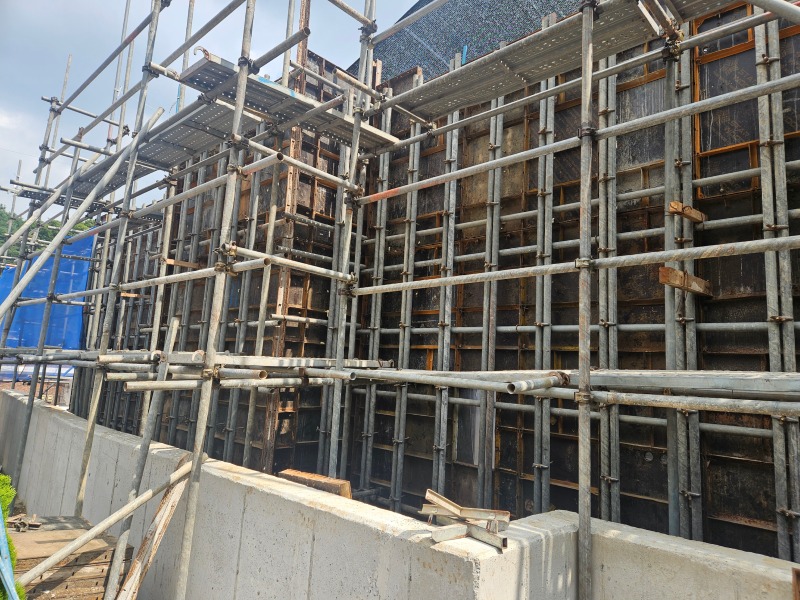

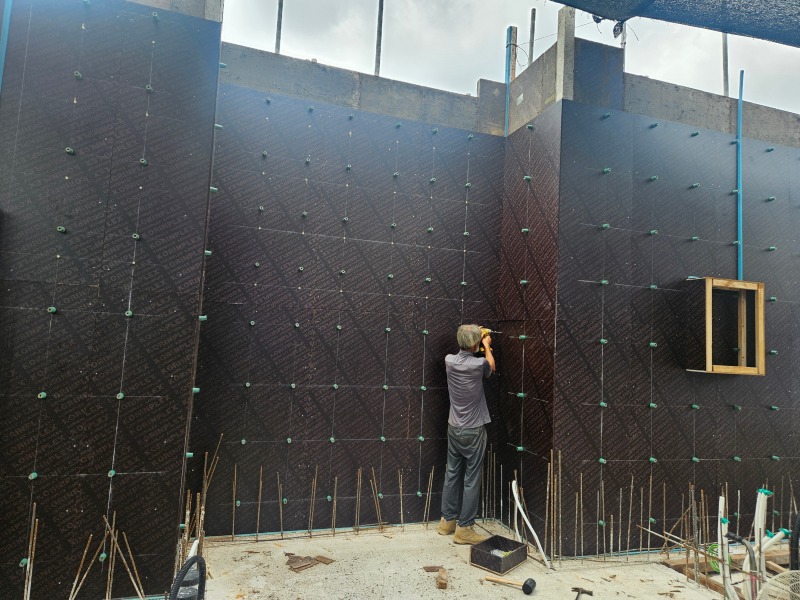

-1층 벽체 외부 거푸집보강 작업
-코팅합판설치
-콘와리작업
-볼트너트 조립

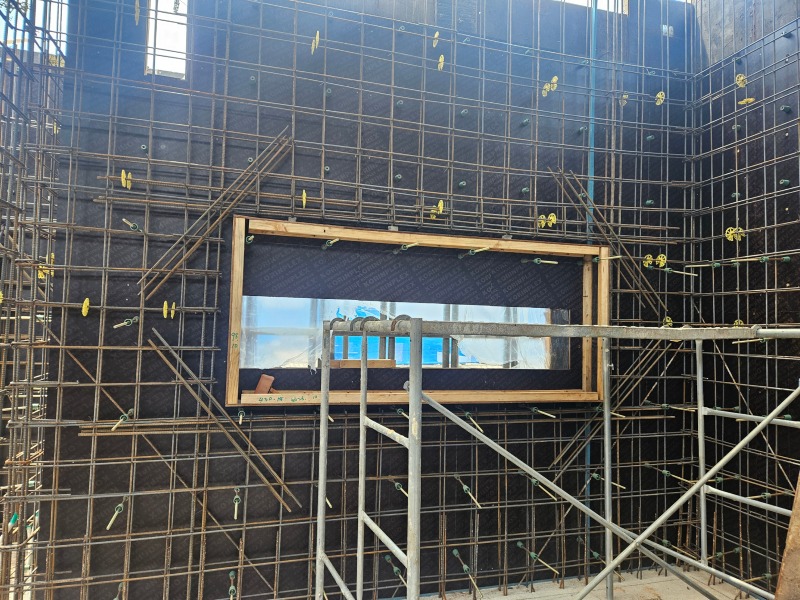

<25.07.24>

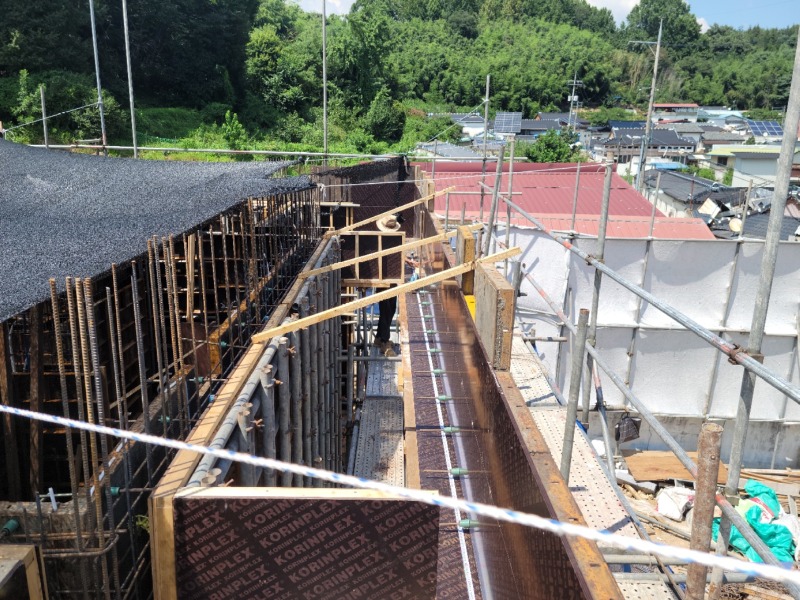

-1층 벽체 외부 거푸집 보강작업
-볼트너트 조립
-히사시 보 작업
-1층 옹벽 철근가공 조립
-전리배관작업

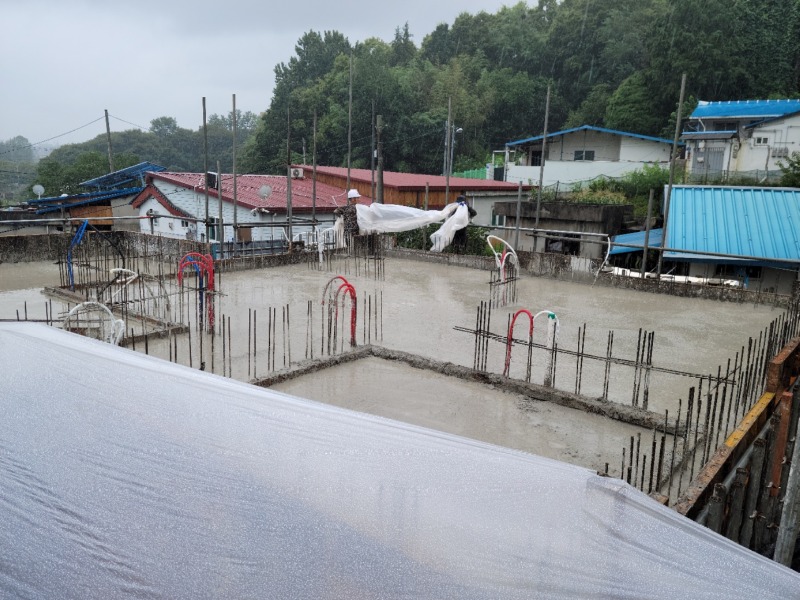

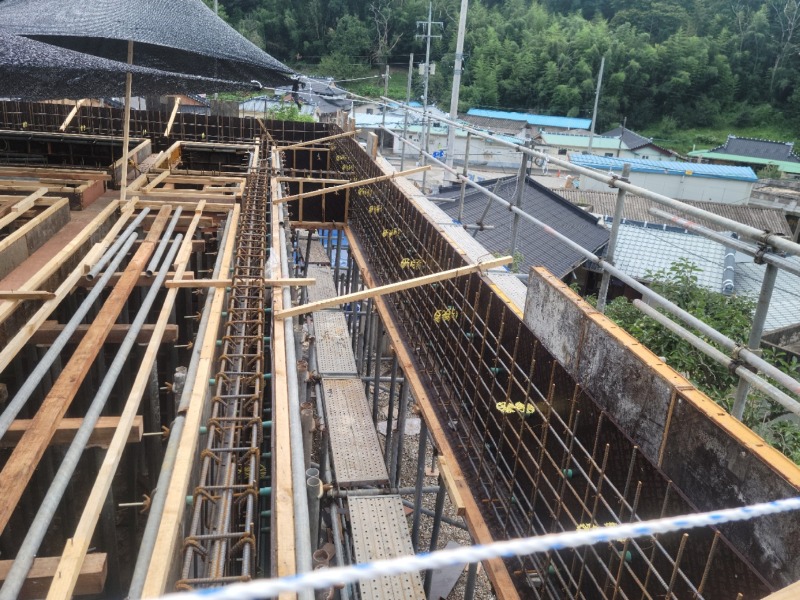

<25.08.05>
-1층 별체 내외부 거푸집 보강작업
-히사시 보 작업

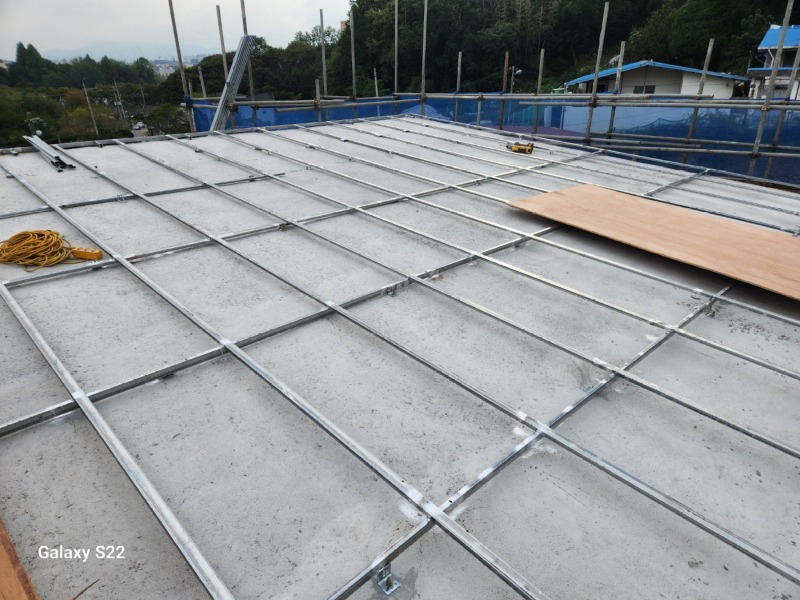

-1층 지붕 슬라브 준비작업

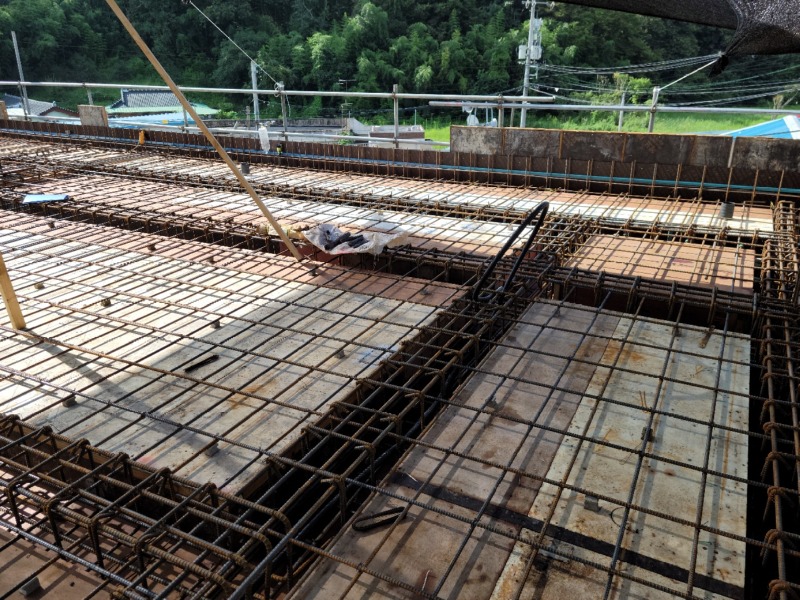

<25.08.10>

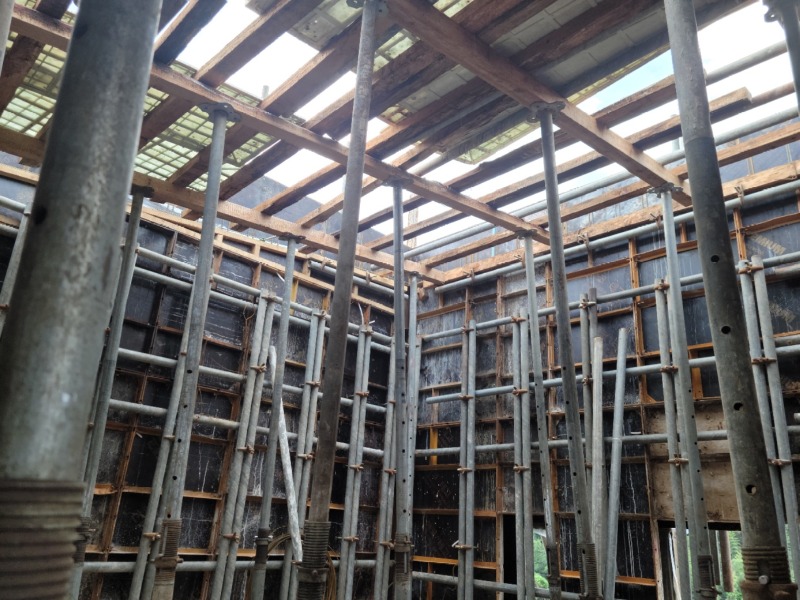

-1층 지붕 슬라브 및 보강작업
-보 철근갈공 및 조립
<25.08.19>
-1층 내,외부 거푸집 해체작업
-2층바닥 수평목 작업

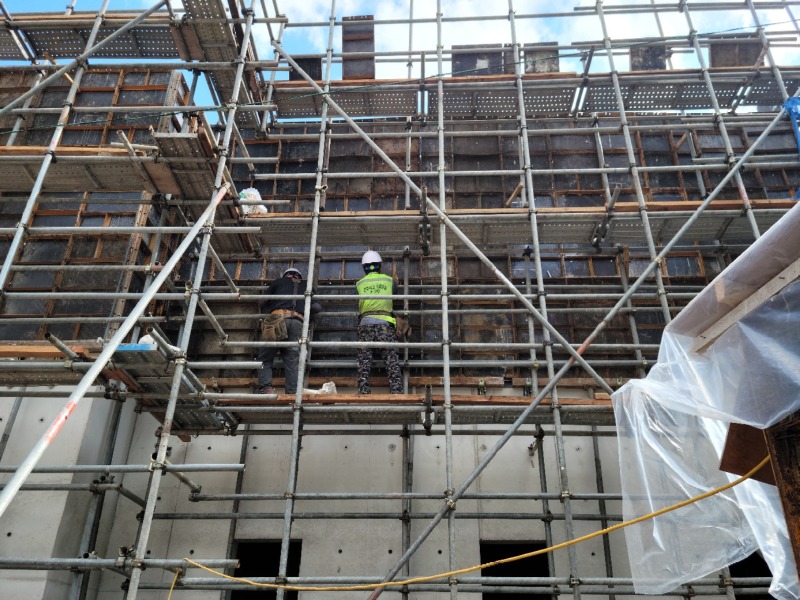

<25.08.25>

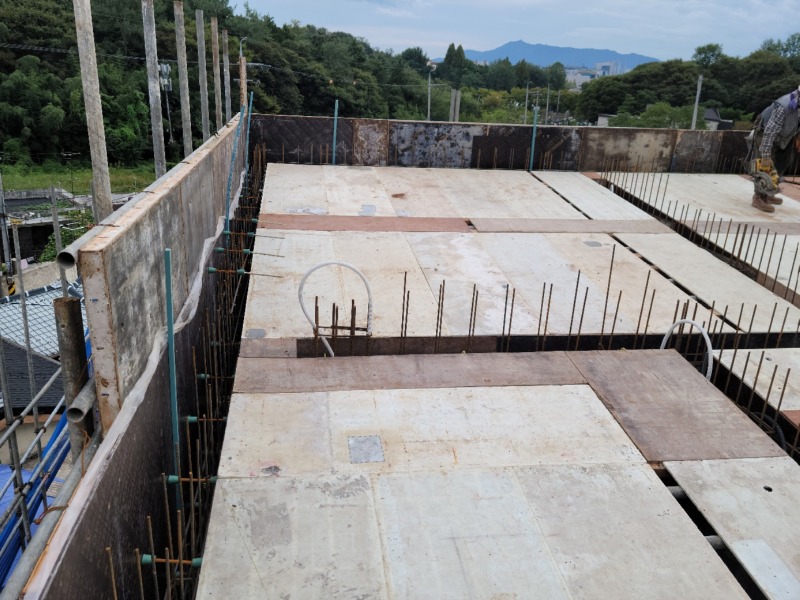

- 2층 외벽 거푸집 작업

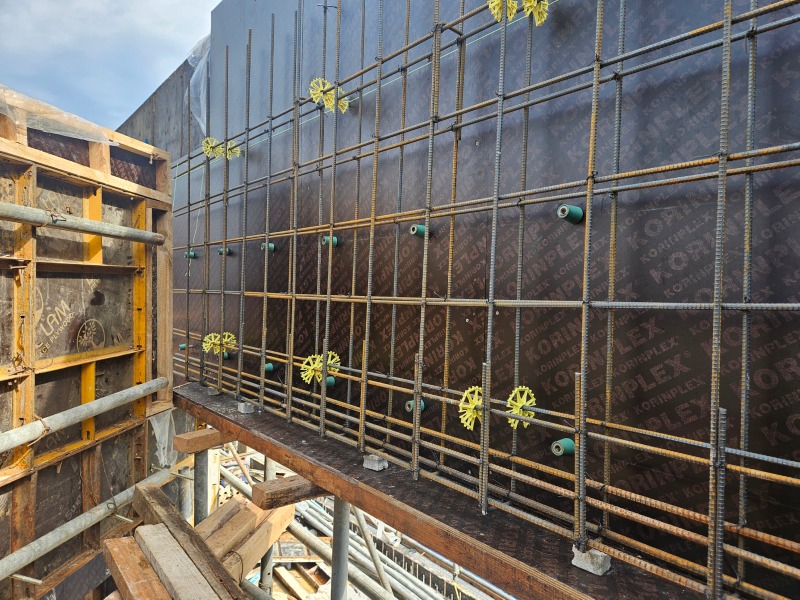

<25.09.02>
-2층 외벽 거푸집 마감
-코팅합판 보수
-2층 옹벽 철근 가공 및 조립

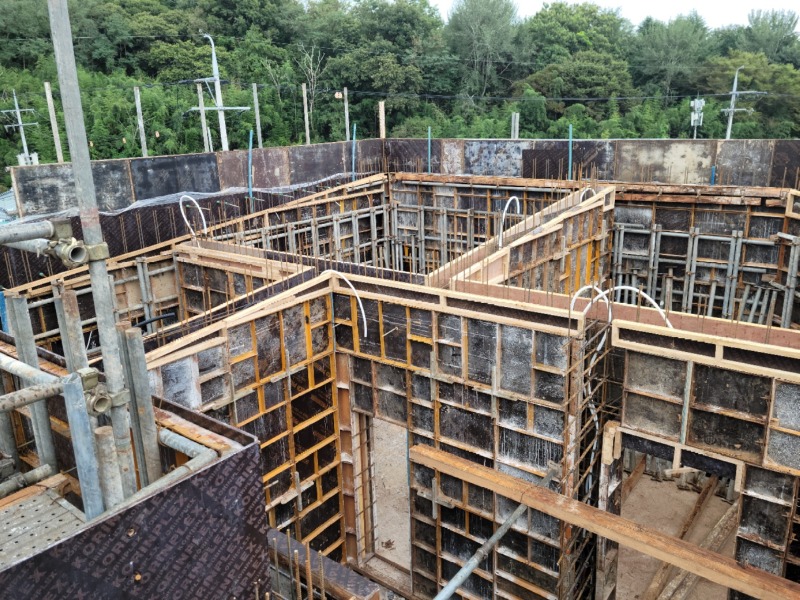

<25.09.12>
-2층 거푸집 설치
-볼트 파이프 체결

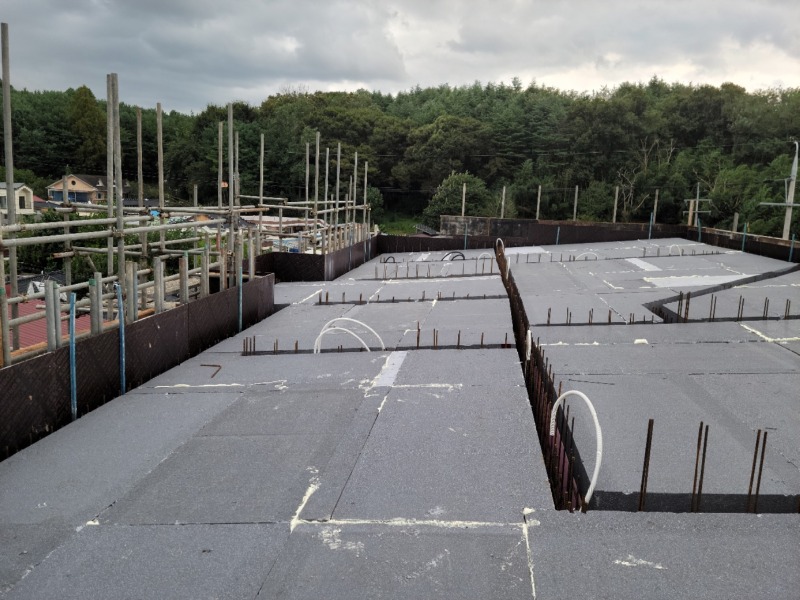

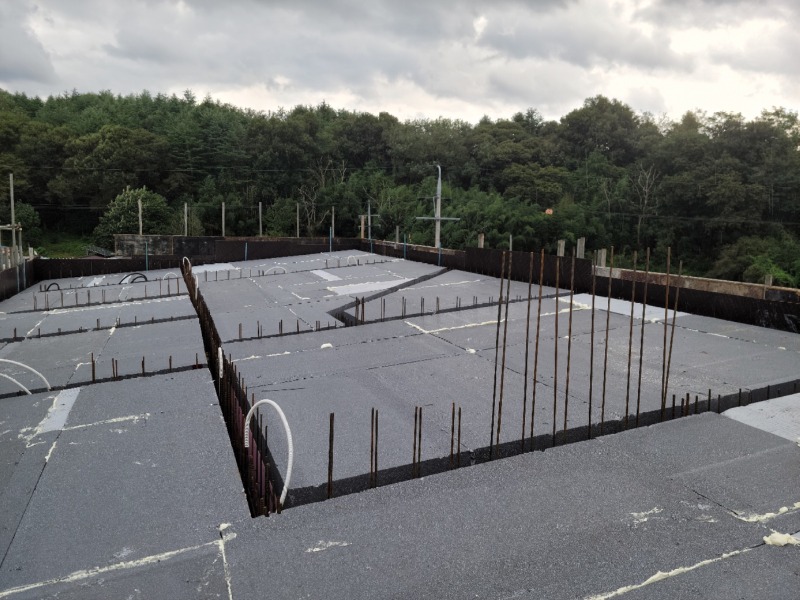

<25.09.17>
-2층 지붕 슬라브 단열재 취부
-계단작업

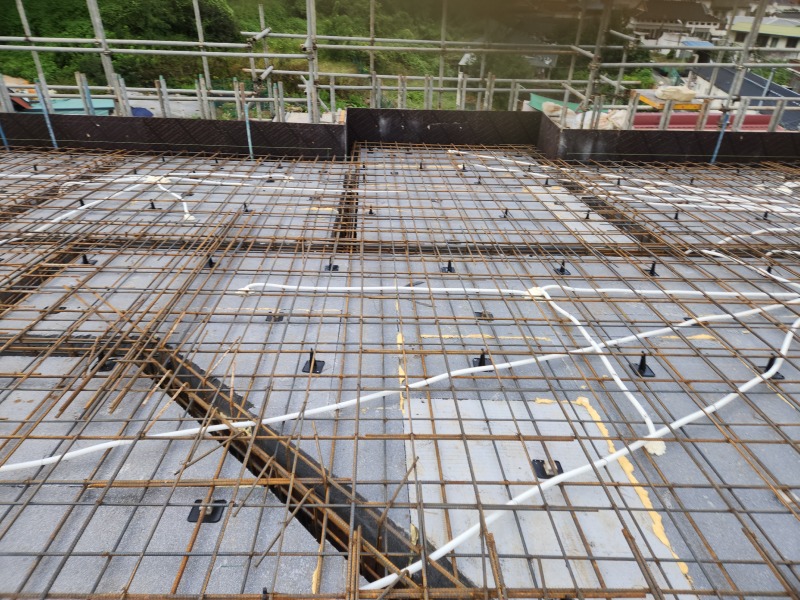

<25.09.20>
-2층 지붕 슬라브 철근가공 및 조립

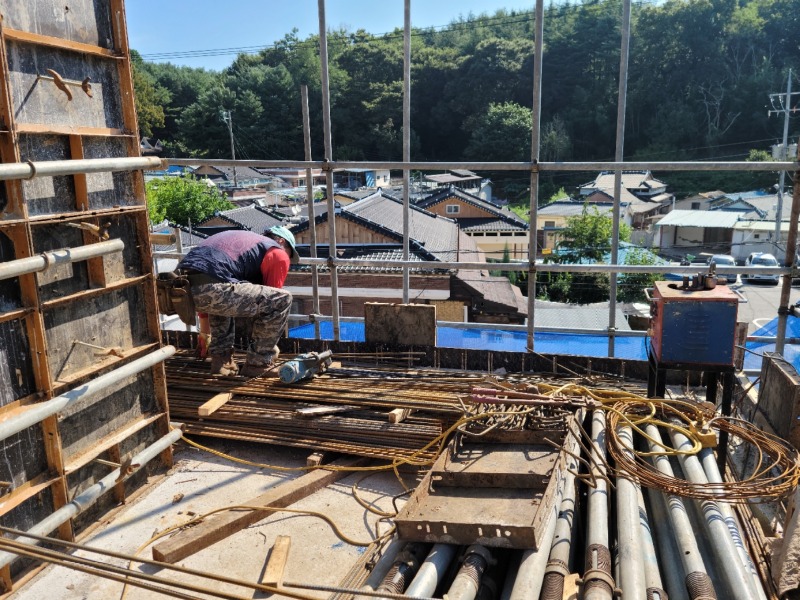

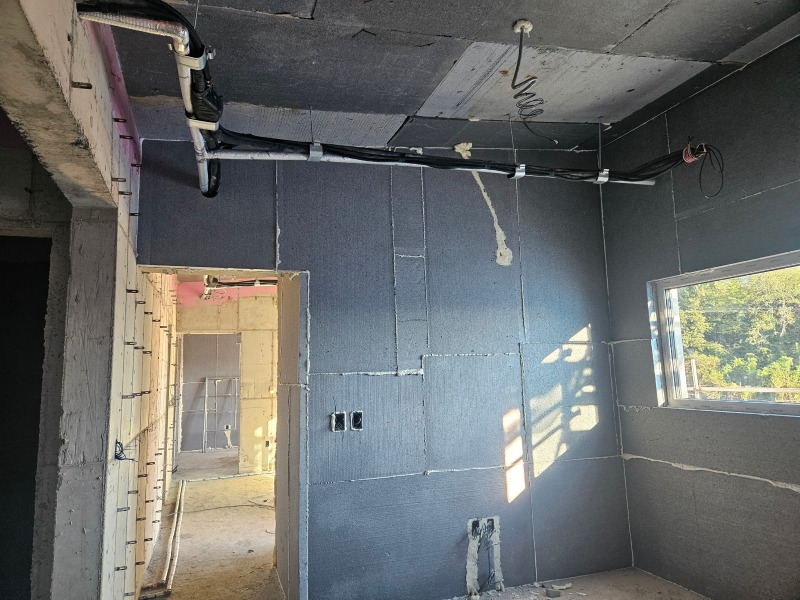

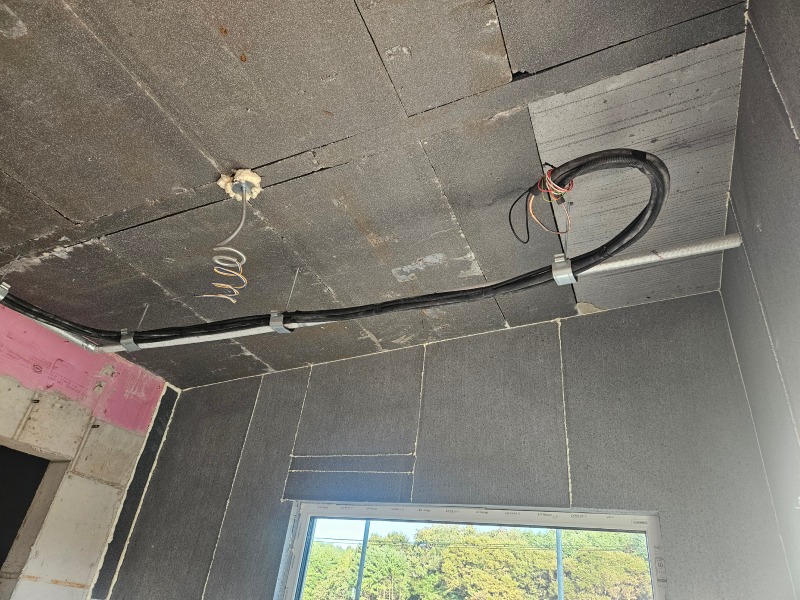

-전기배관

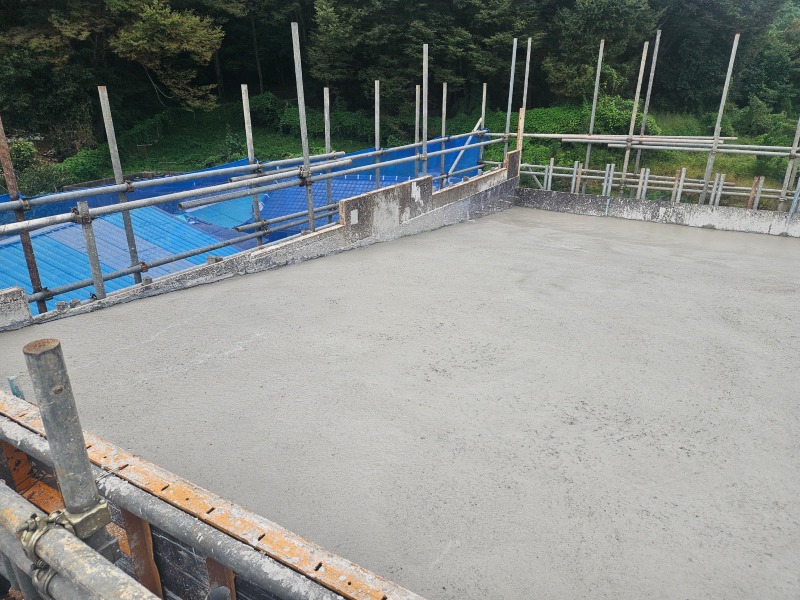

<25.09.22>

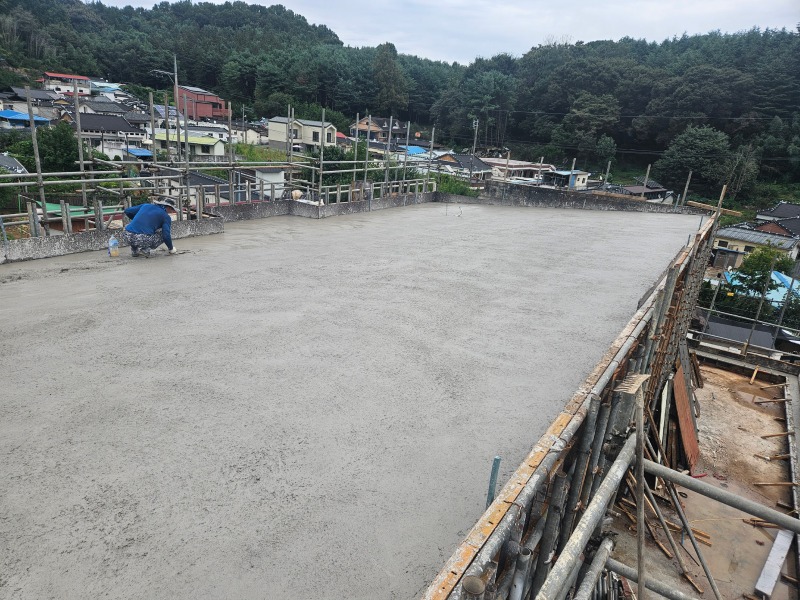

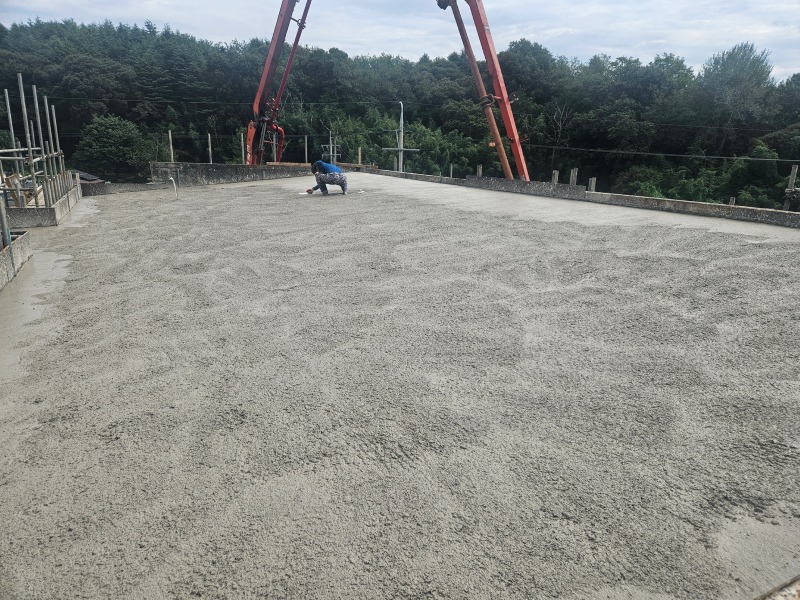

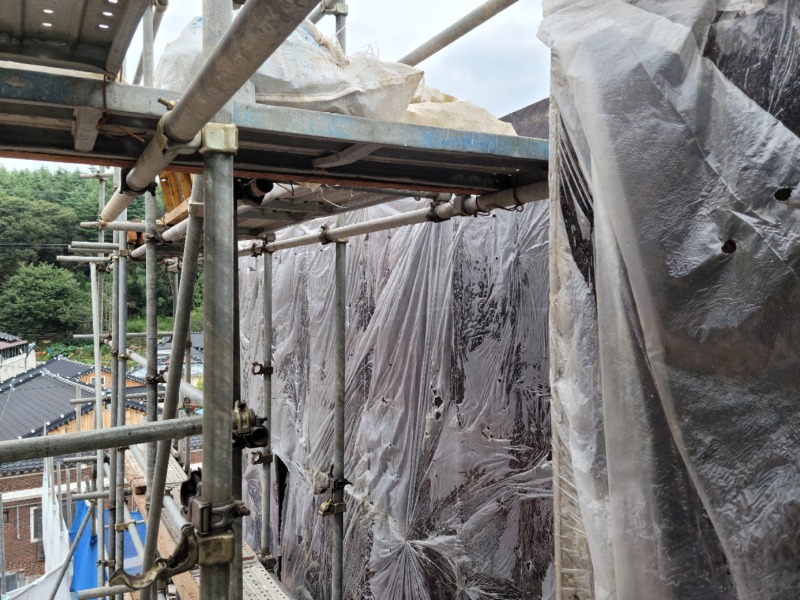

-2층 콘크리트 타설

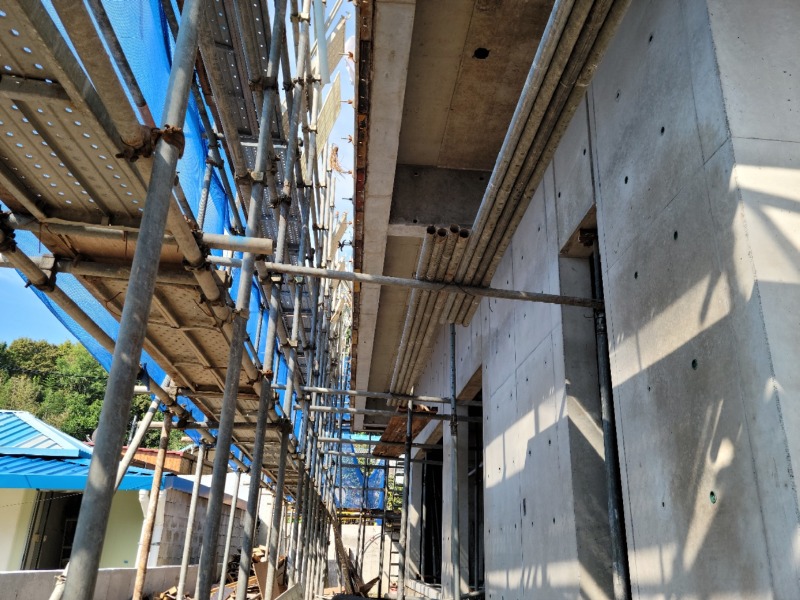

<25.09.27>
-1,2층 거푸집 해제 및 정리
-반출준비
-시사시부분 해체

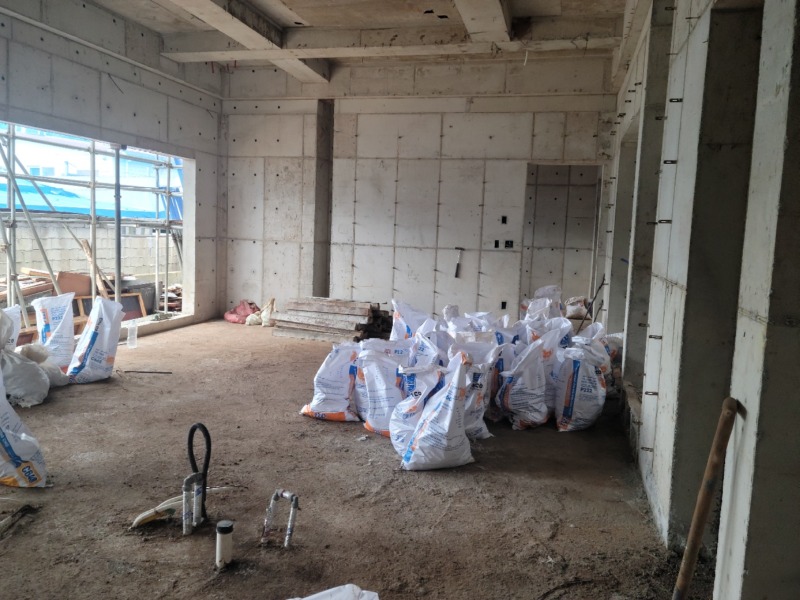

<25.10.04>
-거푸집 해체 및 정리
<25.10.16>

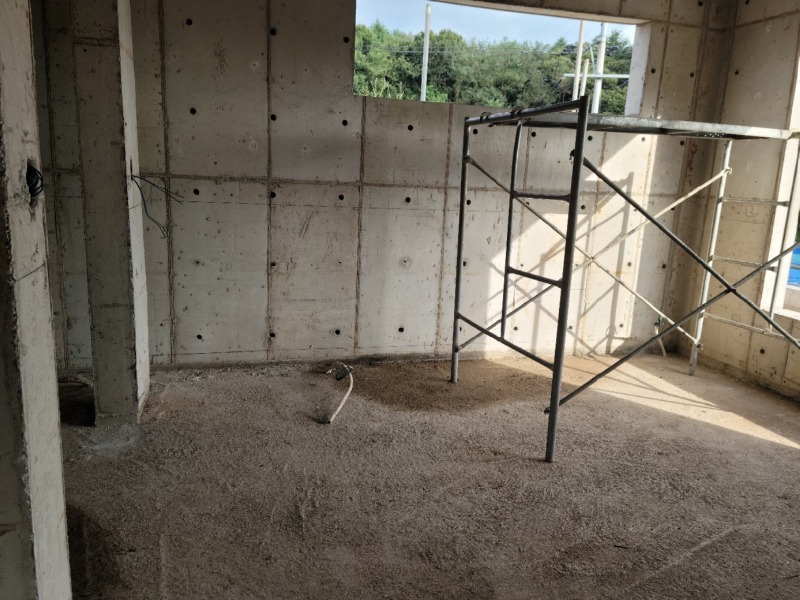

-현장정리 및 폐목반출
-설비 급배수관 연결
<25.10.17>
-현장정리 및 1층 시사부분 비계설치
-설비 급배수관작업

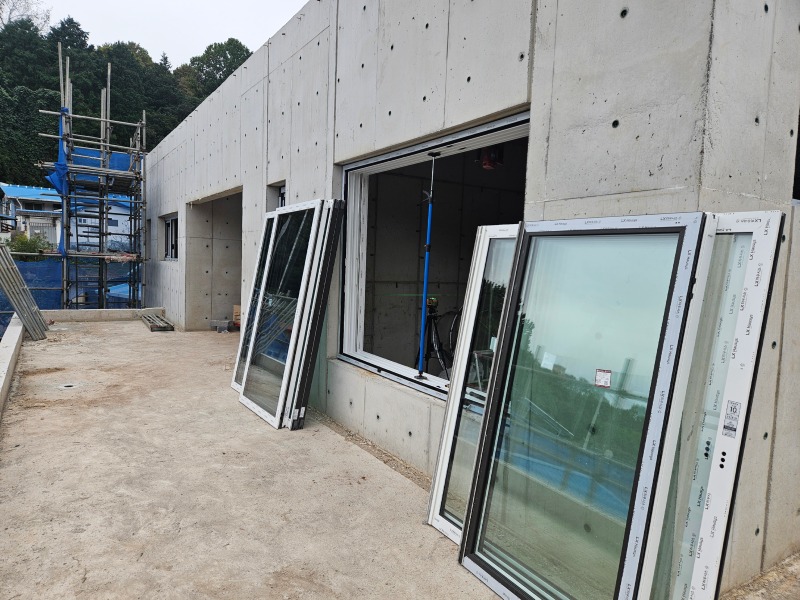

-현관문 및 창호 설치
-비수자재 및 시멘트 벽돌반입
<25.10.20>
-내단열작업
-지붕하지작업
-옆집창고 수리 및 옆집대지 부지정리

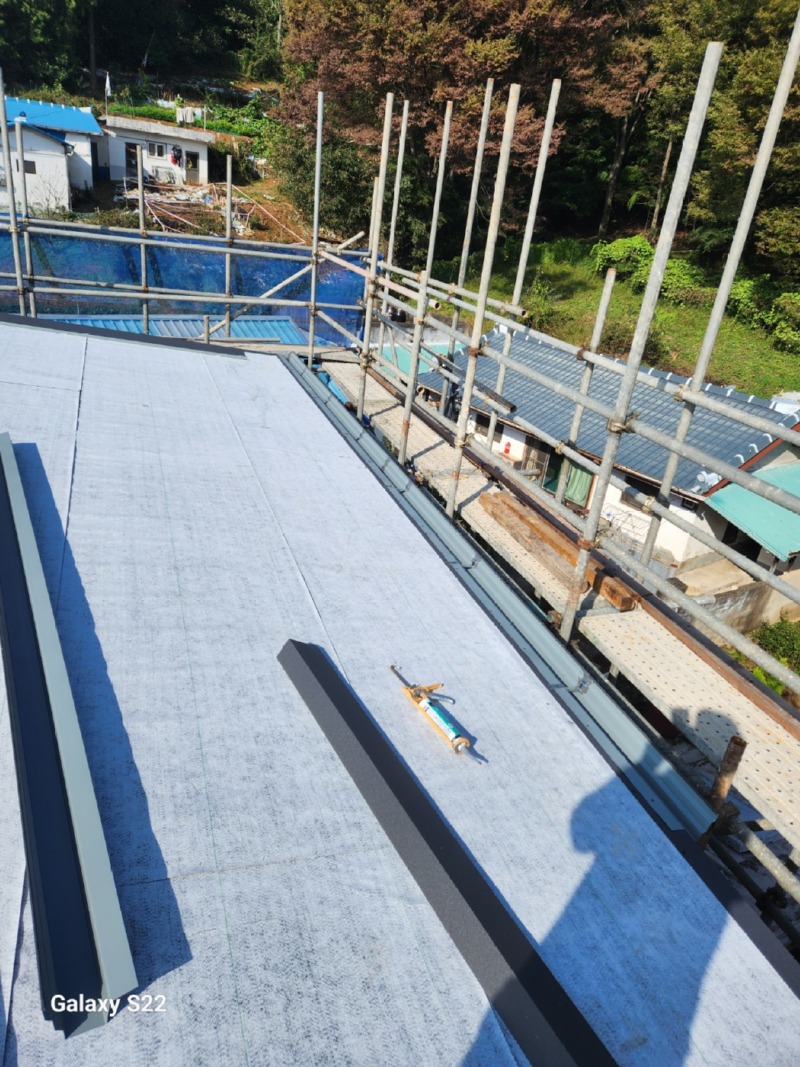

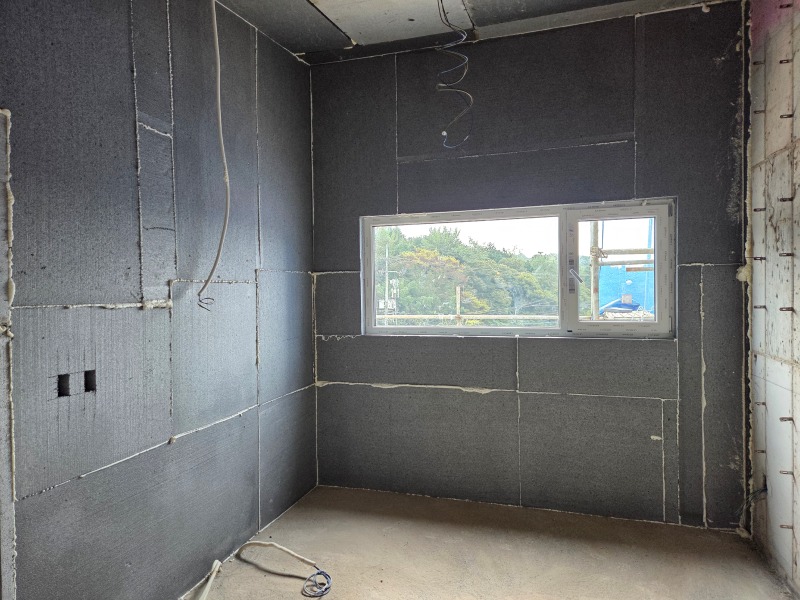

<25.10.21>

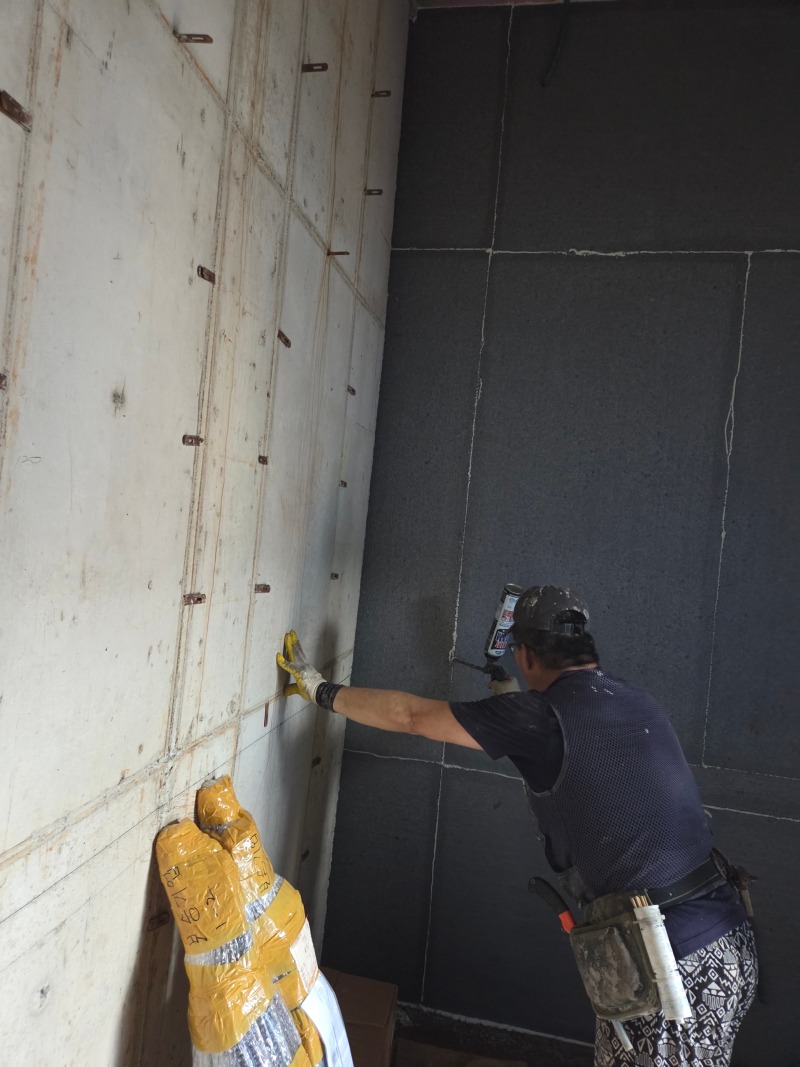

-내단열작업
-단열재 취주 마무리
-징크공사 지붕 및 두겁 하지작업(합판 취부 및 방수시트)
-옆집 창고 수리
-옆집대지 부지정리

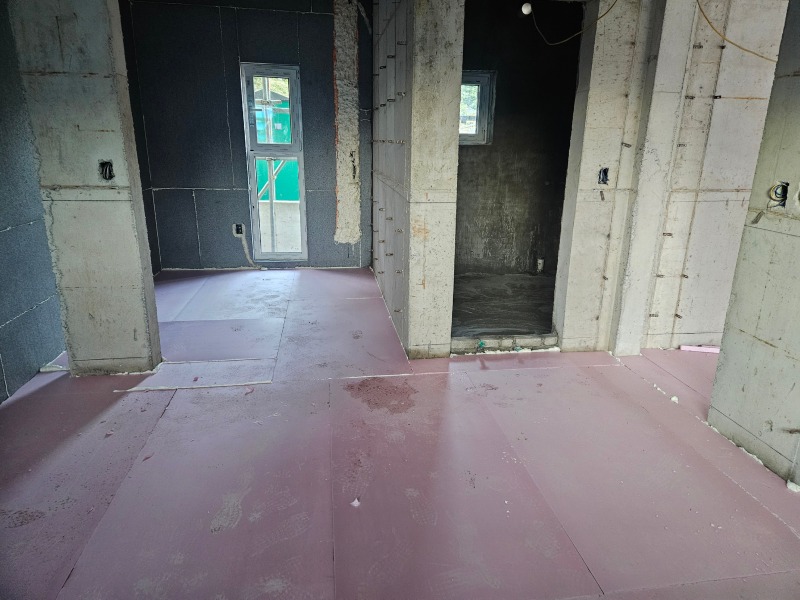

<25.10.29>
-설비팀 바닥 단열재 설치
-견출팀
-디콘 제거
-하지작업(철물 및 면정리 등)
-바닥 단열재 반입

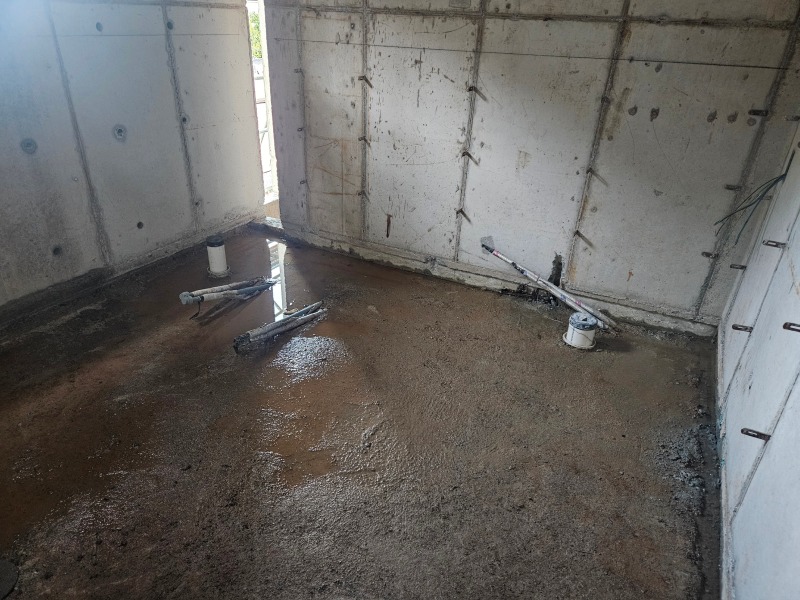

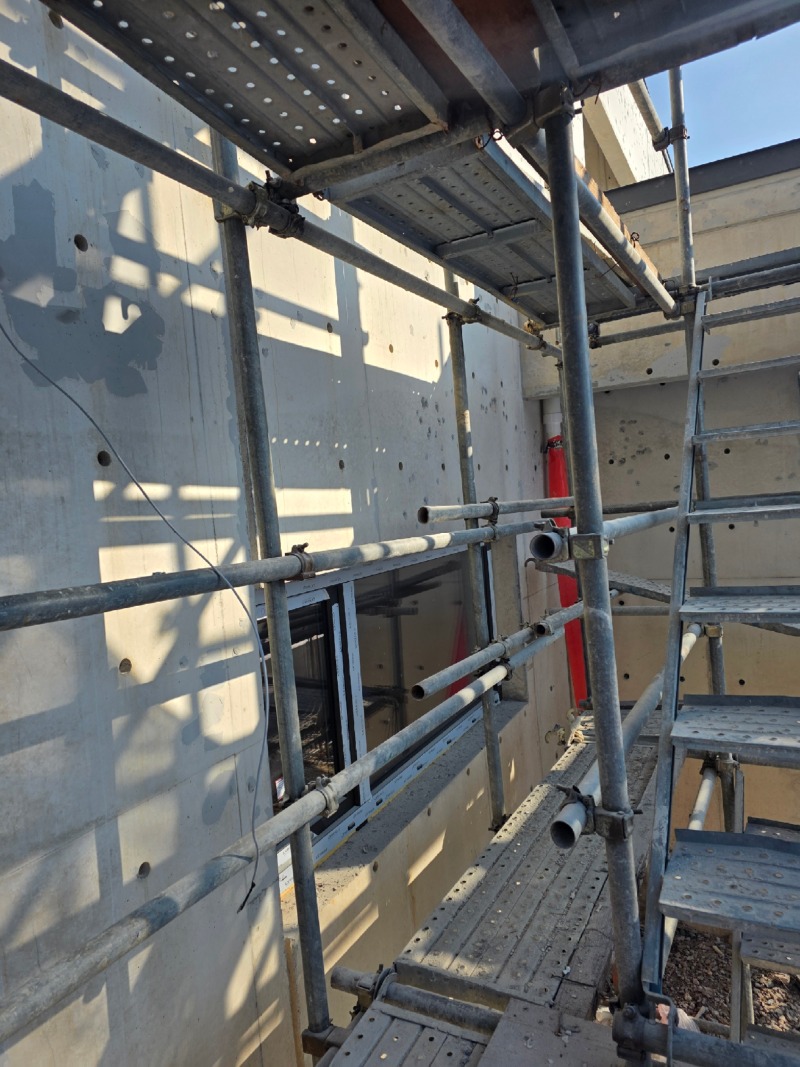

<25.10.31>
-견출팀 사춤 및 퍼티
-샌딩작업

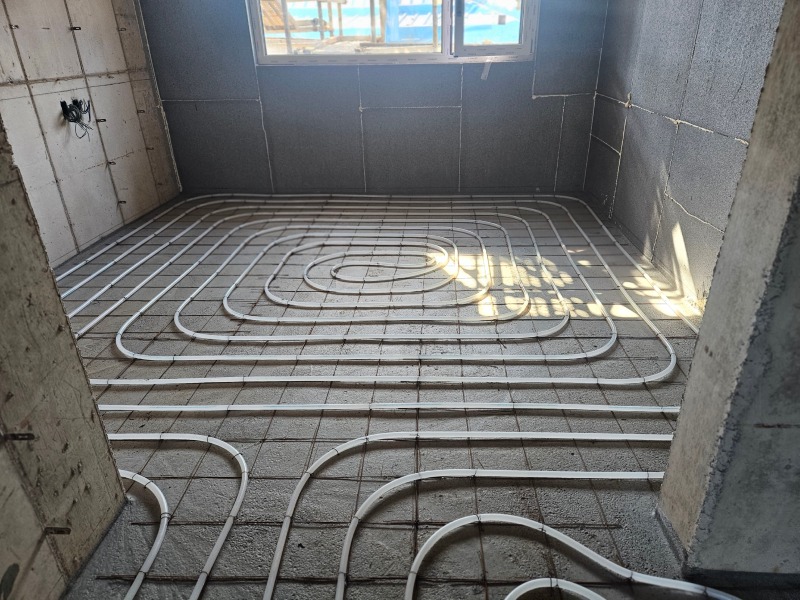

<25.11.04>
-설비 난방 배관공사
-창호 코킹작업
-징크 빗물받이 및 선홈통 작업

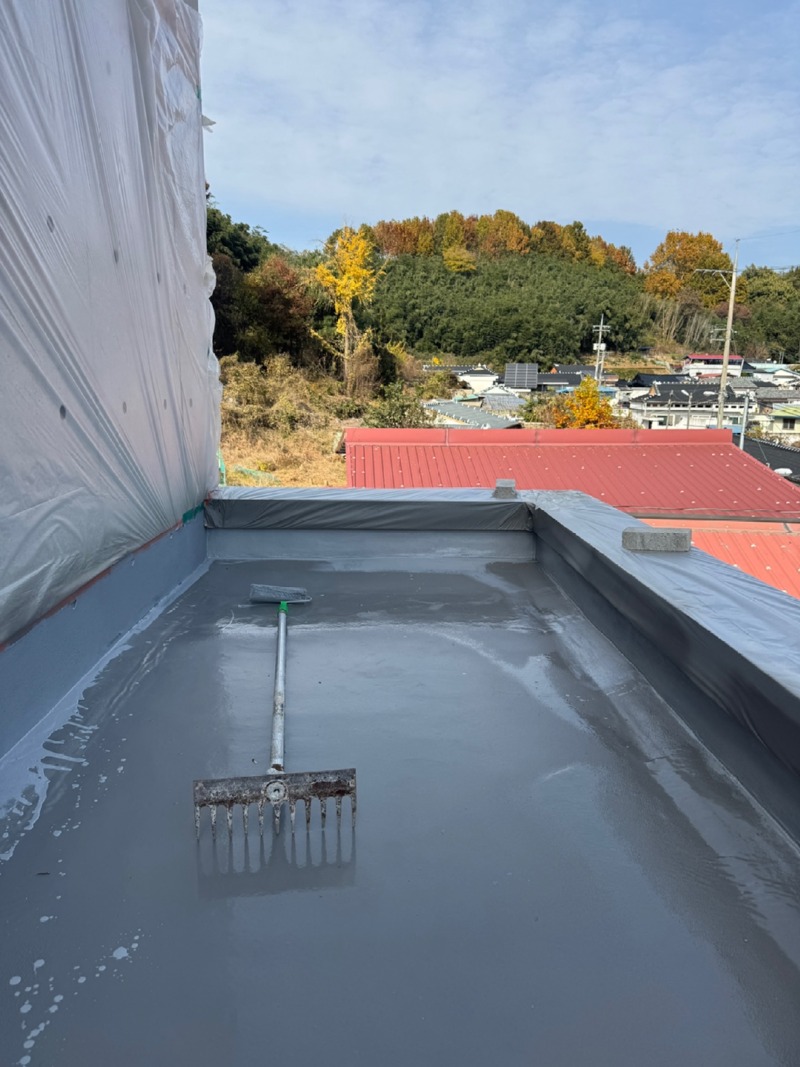

<25.11.17>
-내장목공 천장목상작업
-몰딩작업
-방수 폴리우레아(습식부분)

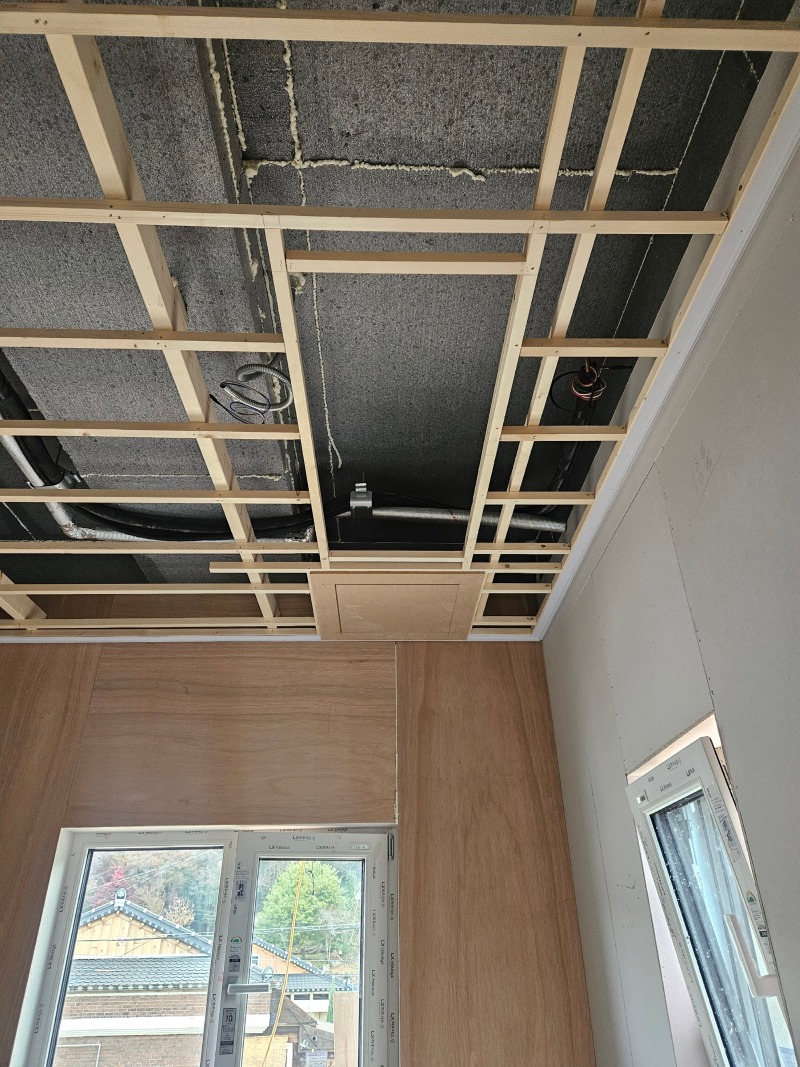

<25.11.18>

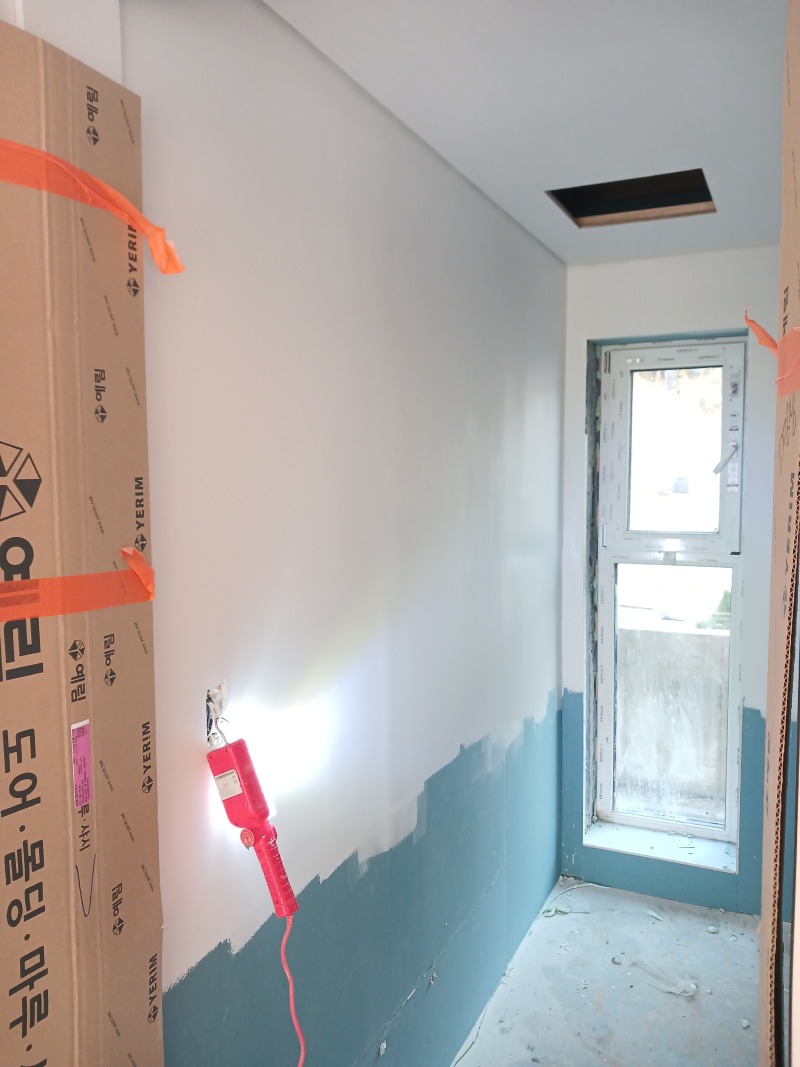

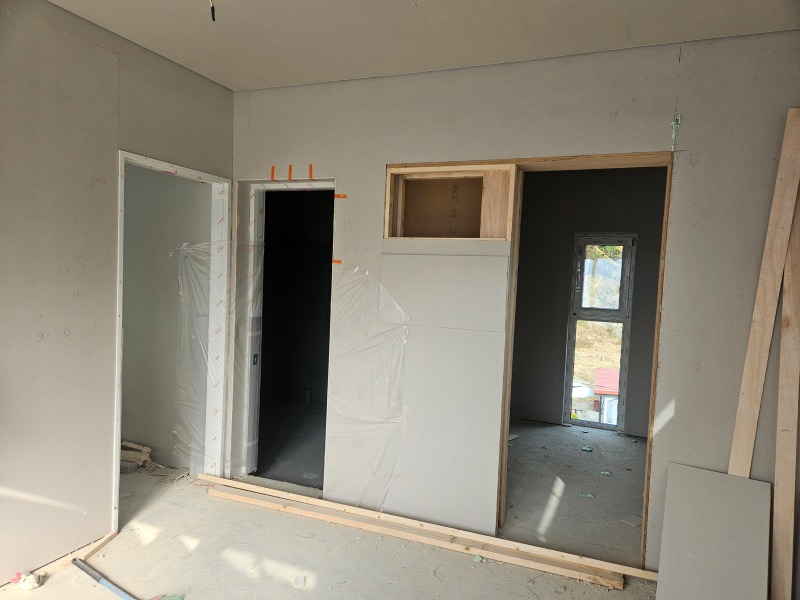

-내장목공사(천정 목상작업, 몰딩작업, 에어콘 박스 작업)

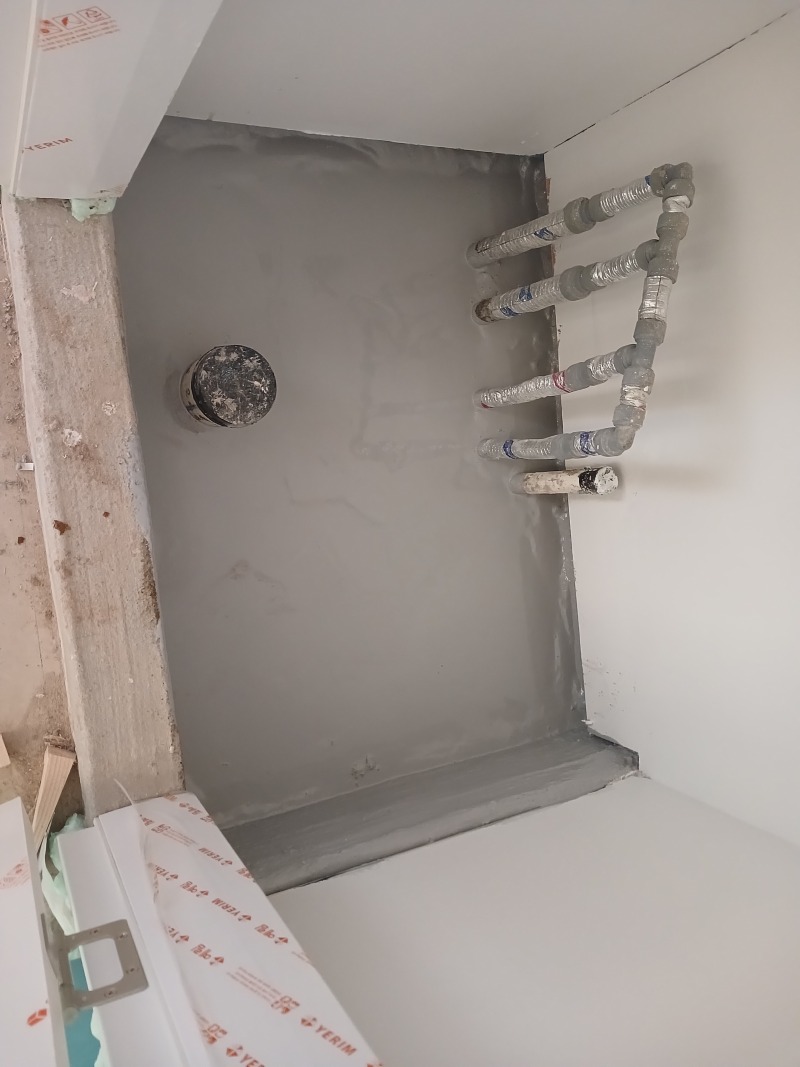

<25.11.25>
-보일러실, 다용도실도장완료
-보일러실 바닥 우레탄 도막방수

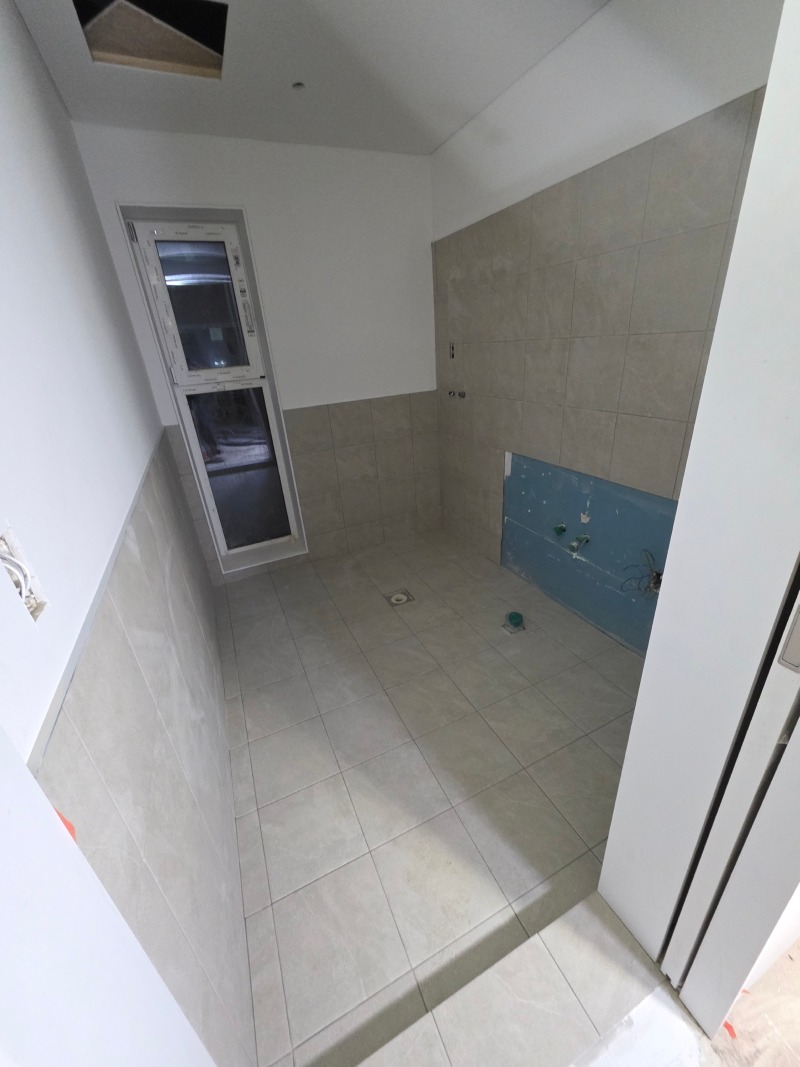

<25.12.03>
-화장실 및 다용도실 타일시공
-메지작업

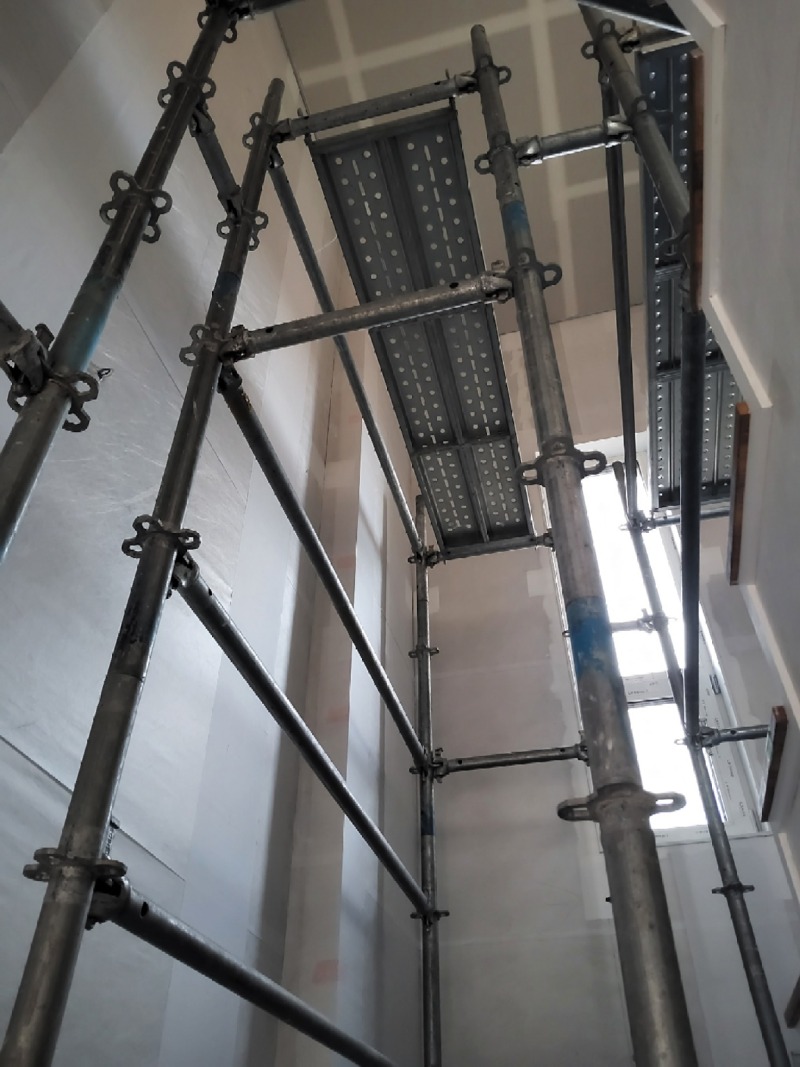

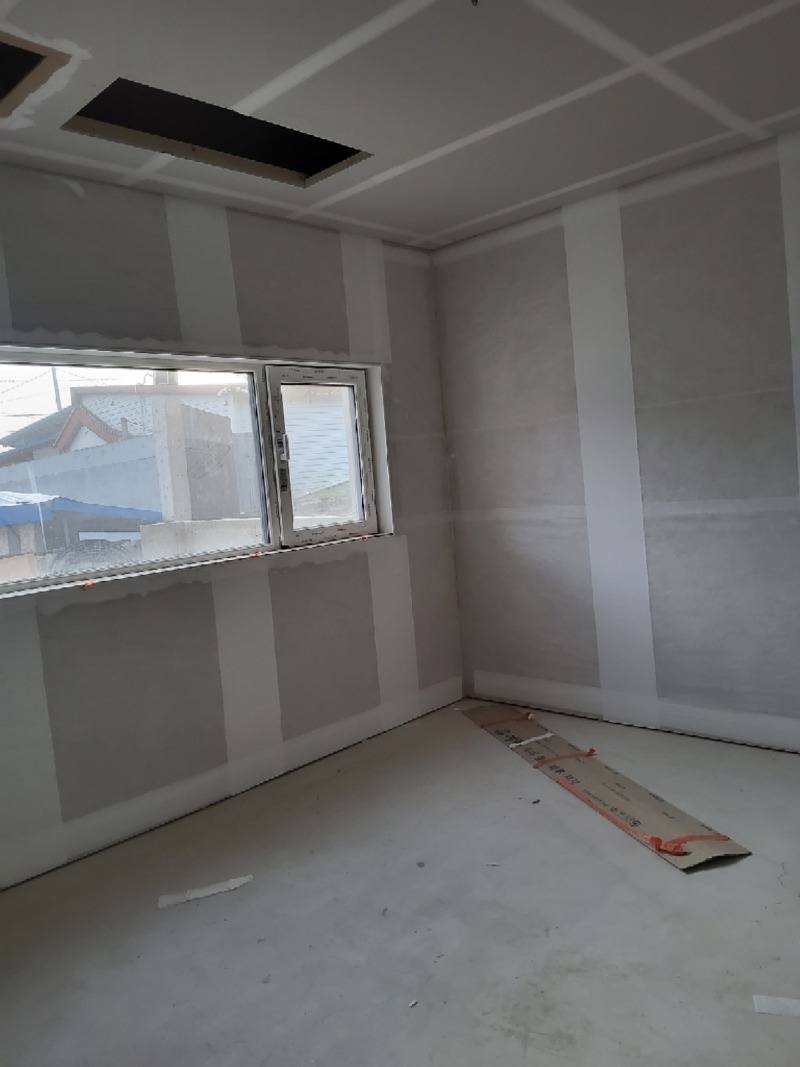

<25.12.15>
-도배팀 초배작업
-조명기구 반입
-건축주직영 부대토목공사(되메우기 및 오배수관로작업,유공관작업)

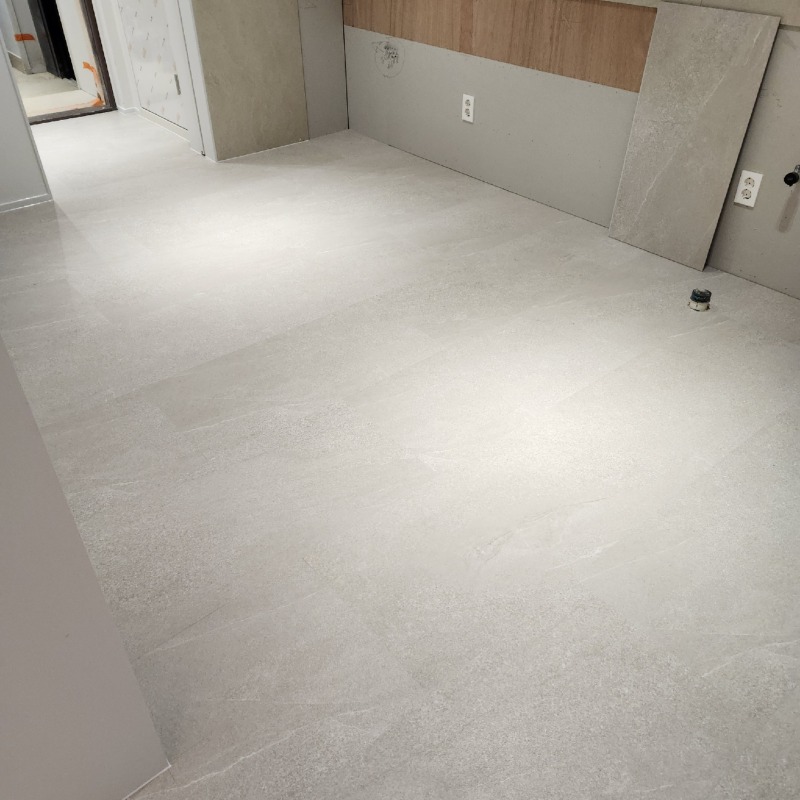

<25.12.20>
-에디톤 시공

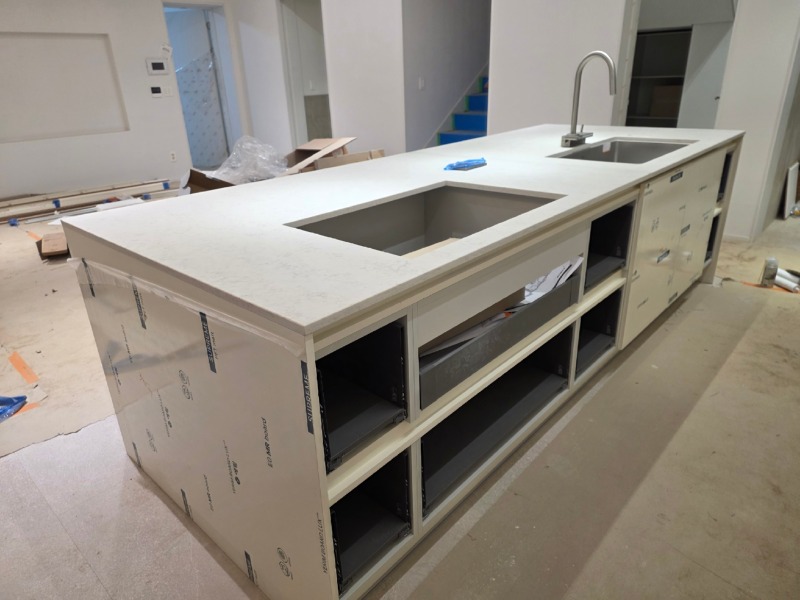

<25.12.29>

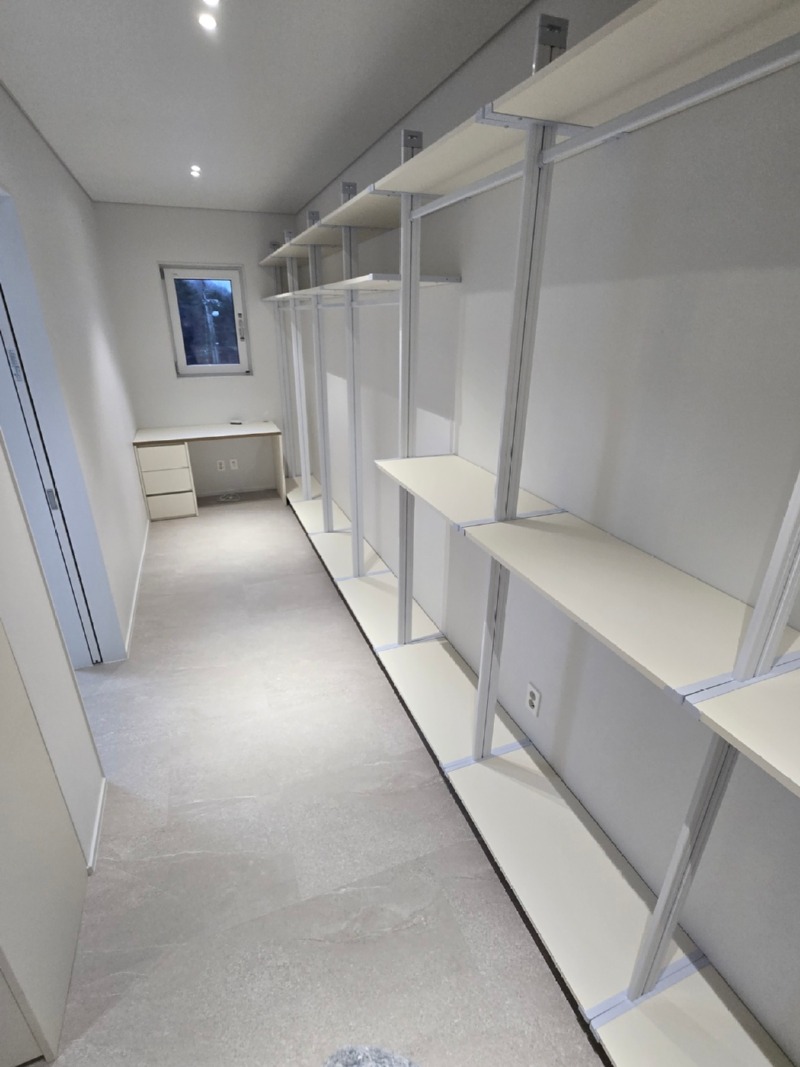

-건축주직영 가구공사
-외부 담공사

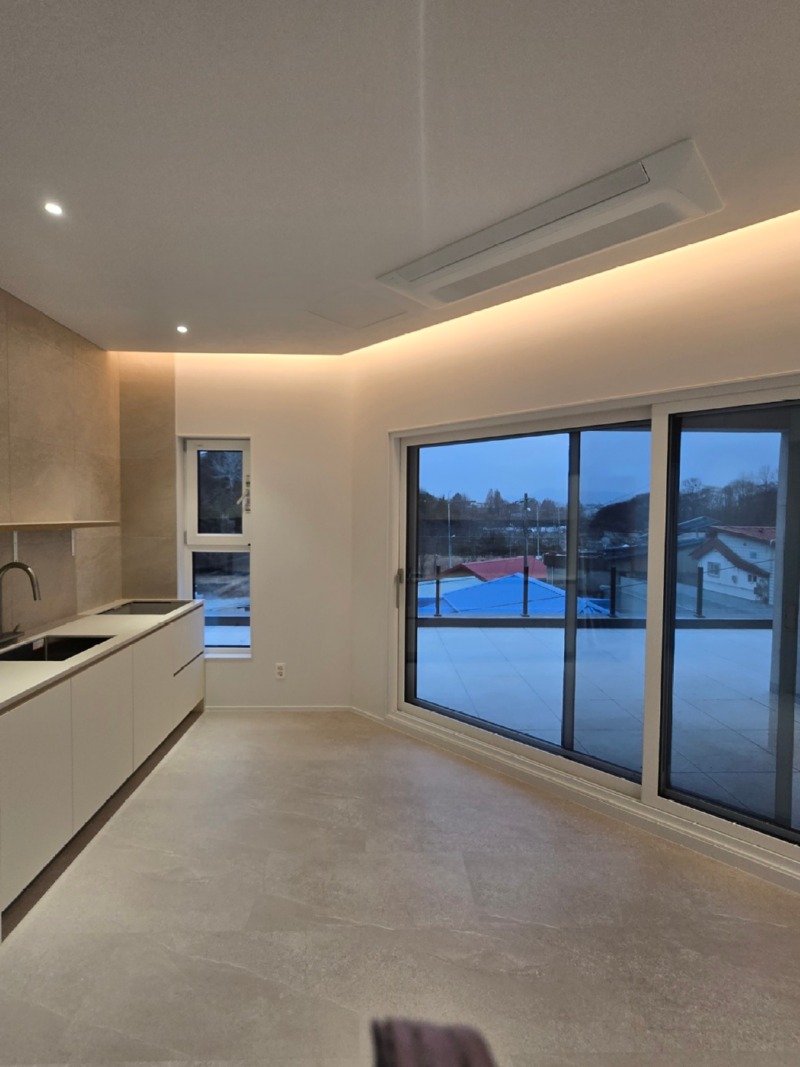

<26.01.03>
-설비 악세사리 설치
-입주청소완료

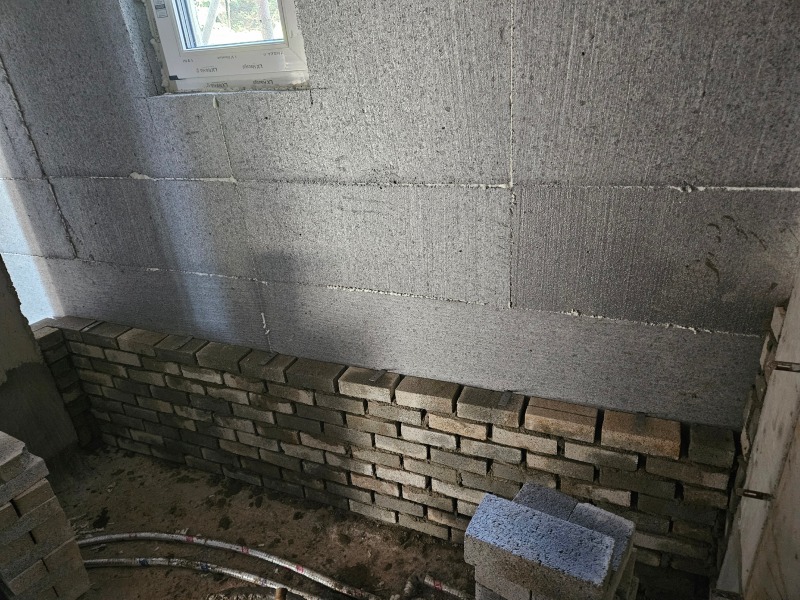

-건축주직영 조적공사
