한글주택의 건축현장을 투명하게 공개합니다.
경기 남부
양평군7

<25.07.08>
- 건축허가표시판 설치
- 제반사항 확인

<25.07.30>
- 건축주/상수도/우오수관로 업체 현장미팅

<25.08.20>

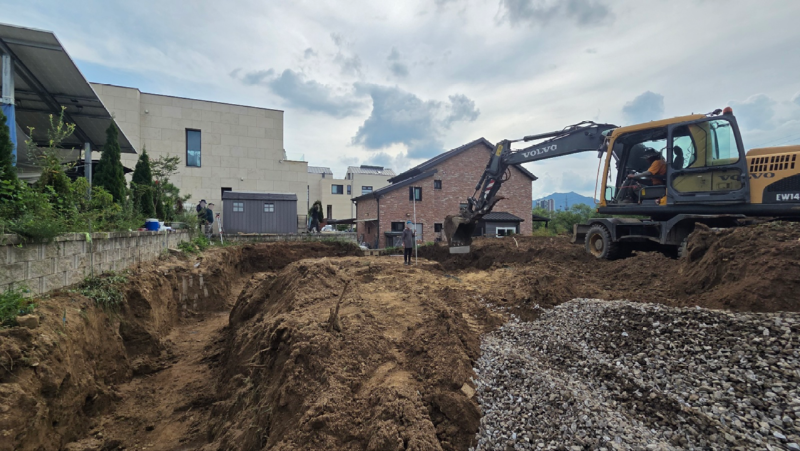

- 터파기 실시
- 부지정리 및 토사반출(건축주)

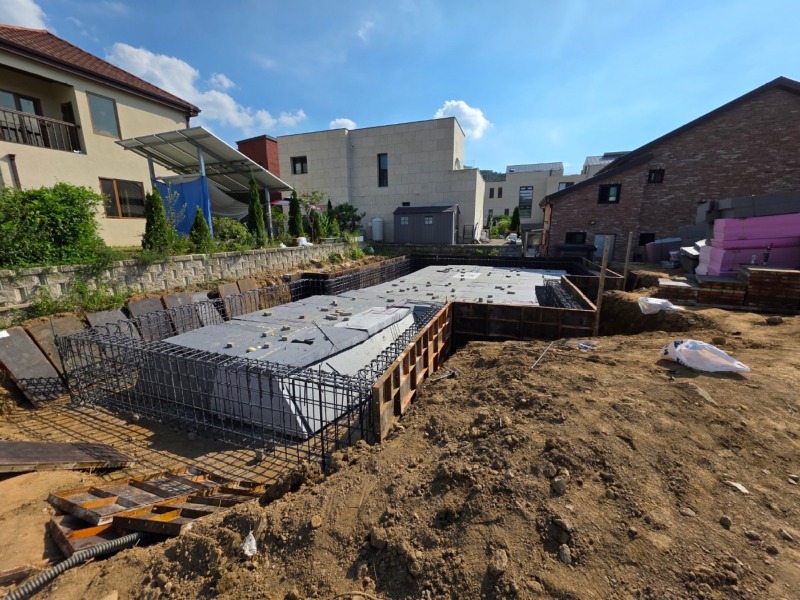

- 평판재하시험(건축주)

<25.08.22>
- 먹메김 및 기초 단열재 설치
- 기초 철근 가공/배근

<25.08.25>
- 기초 거푸집 보강
- 다운구간 설치/레벨링 작업
- 감리자 검측

<25.08.26>

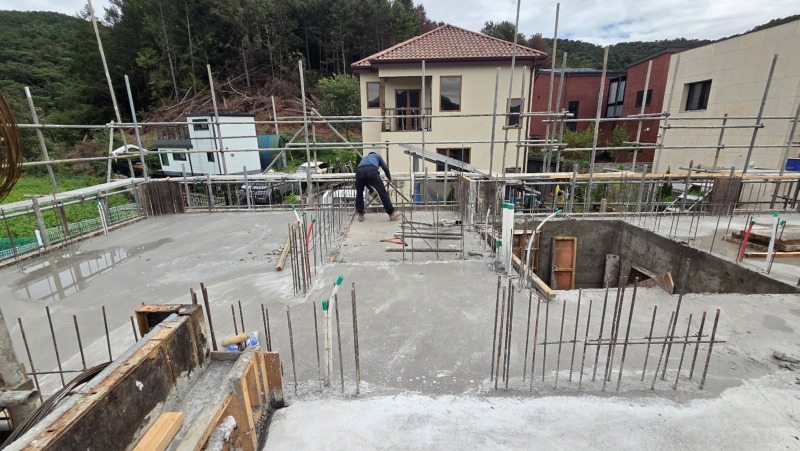

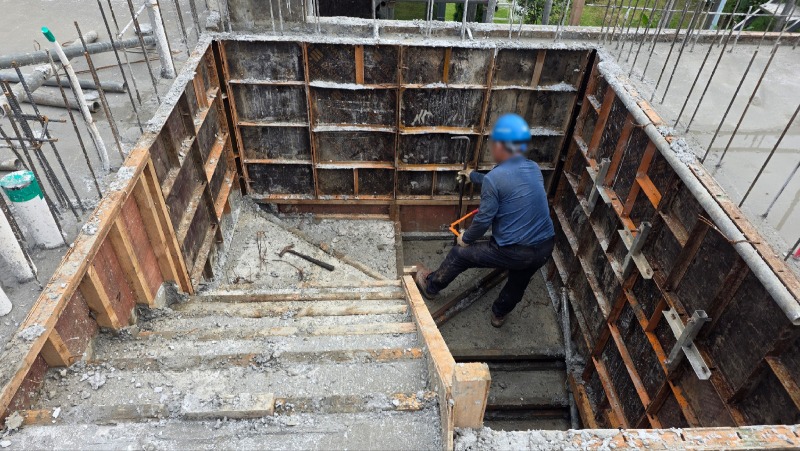

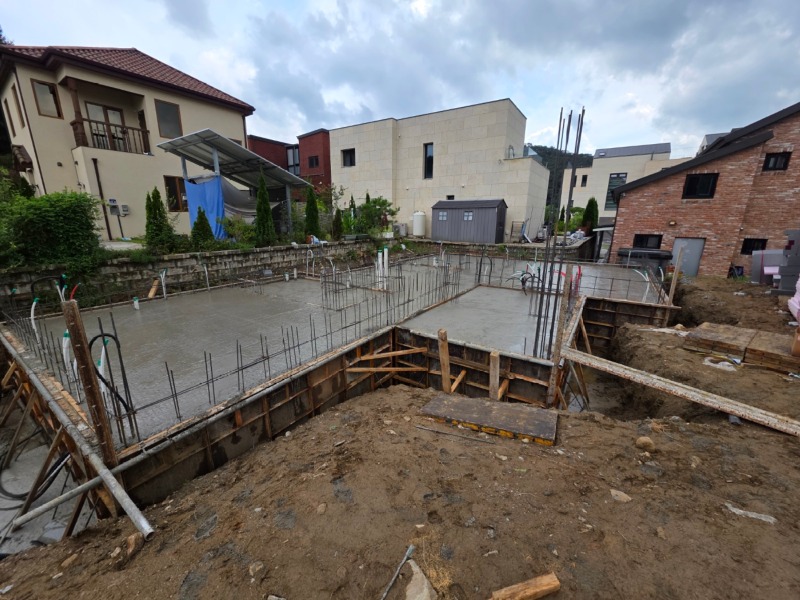

- 기초타설(62루베)

<25.08.27>
- 바닥 먹메김 작업
- 기초 거푸집 해체 및 단열재 취부
- 타설 후 살수 양생

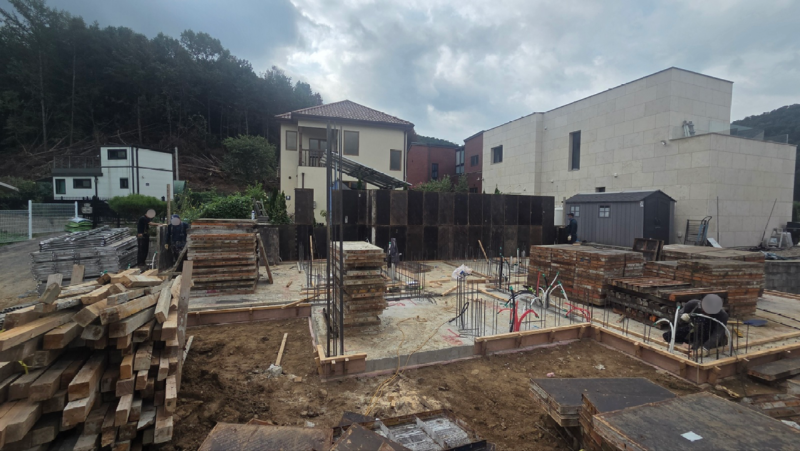

<25.08.29>
- 형틀/가설자재 입고
- 수평조절목 설치
- 1층 외부거푸집 및 창틀 설치

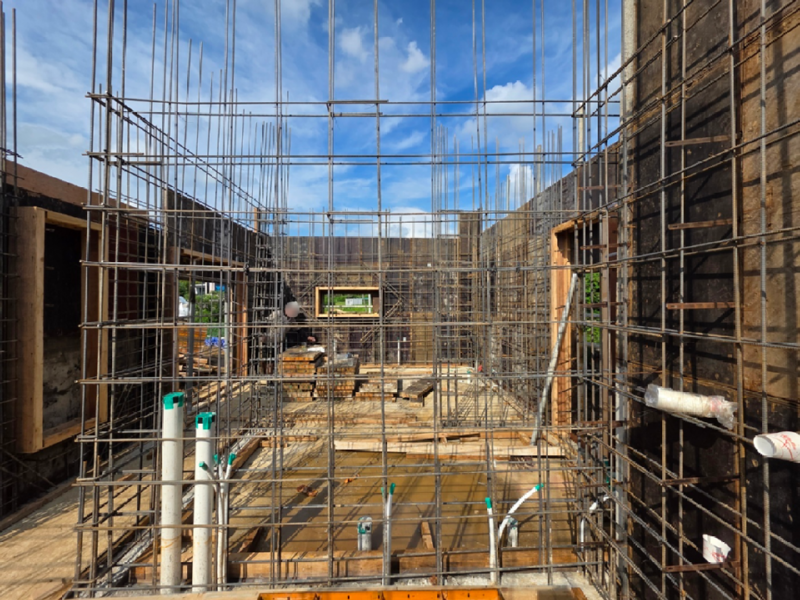

<25.08.30>
- 1층 벽철근 배근
- 1층 외부 거푸집 보강작업

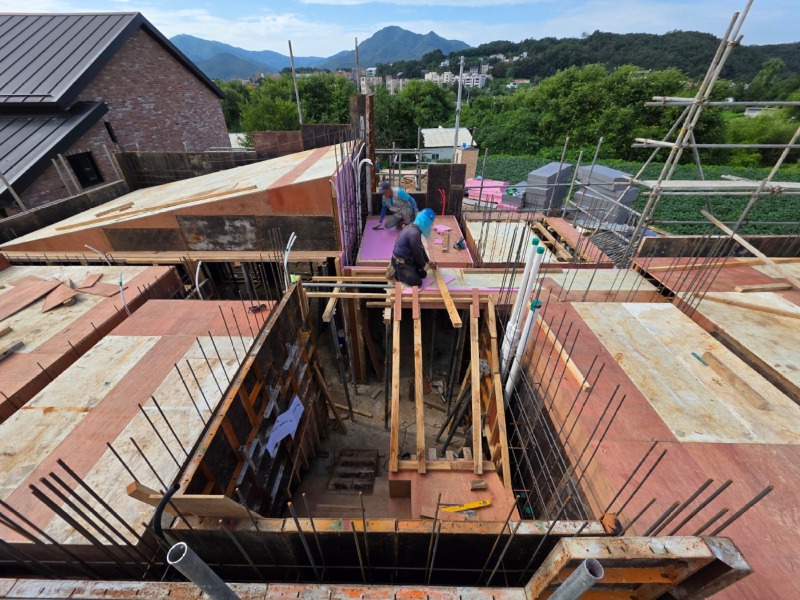

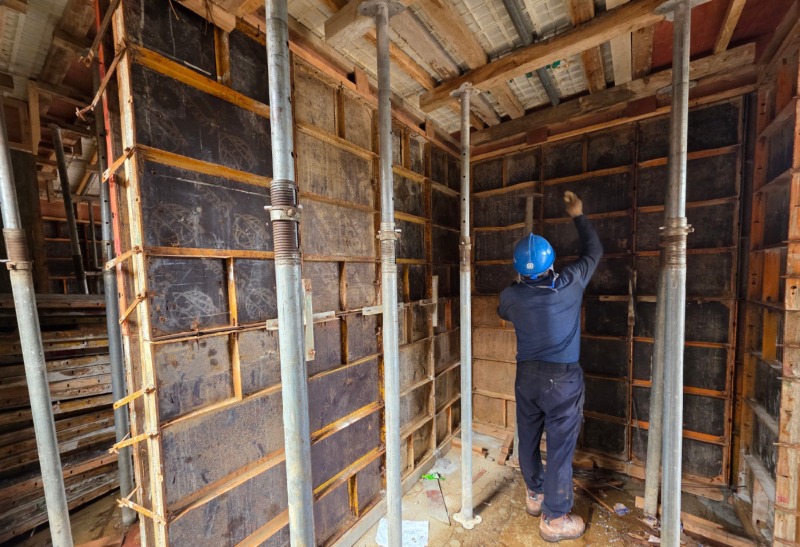

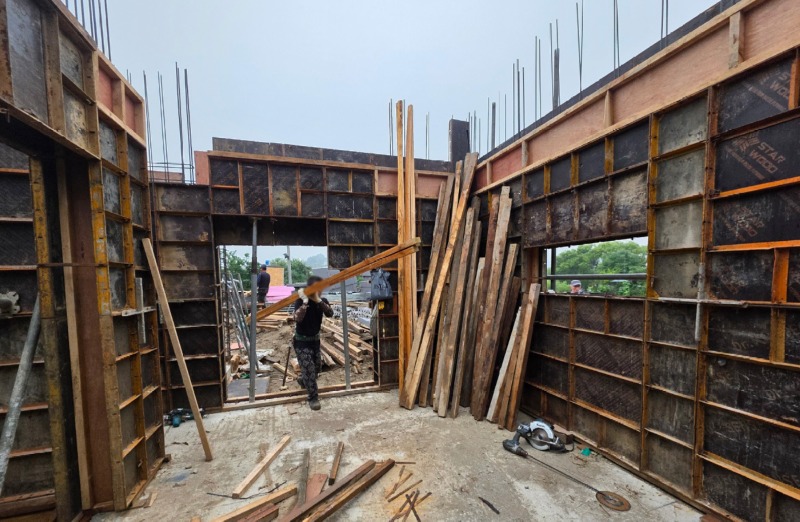

<25.09.08>

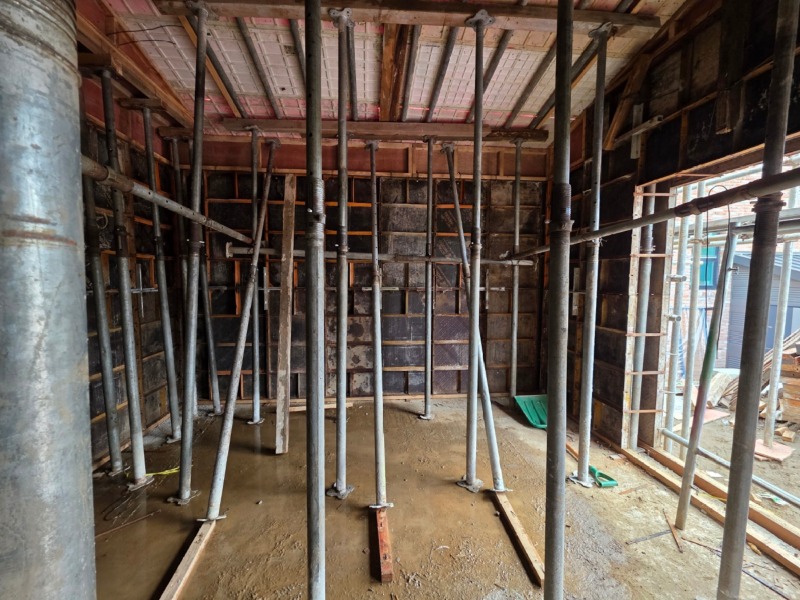

- 계단 형틀 작업 및 2층 슬래브 설치

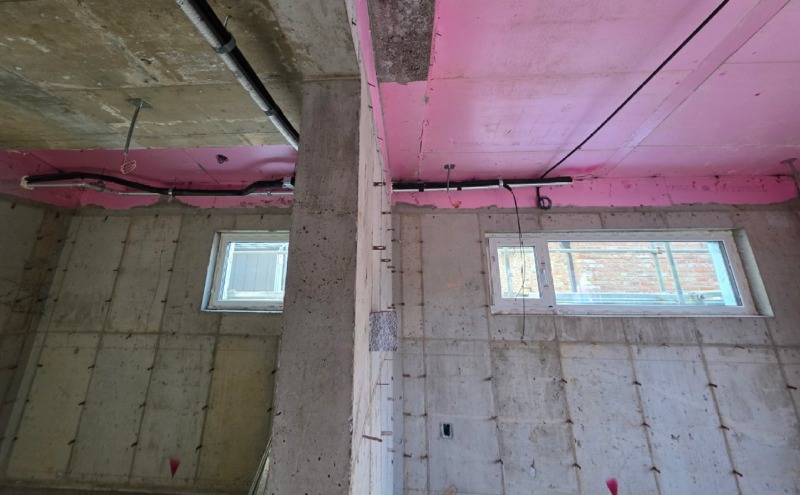

- 결로 방지 단열재 작업
- 외부 비계설치

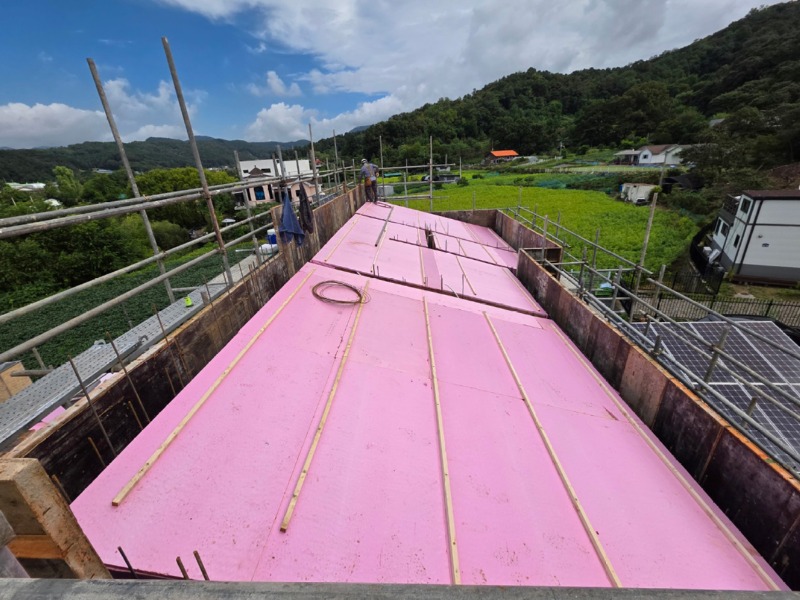

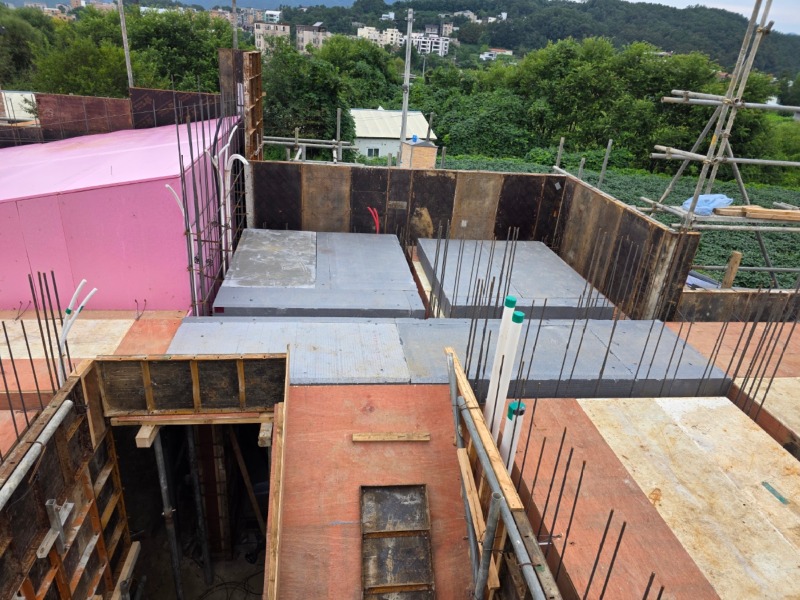

<25.09.09>

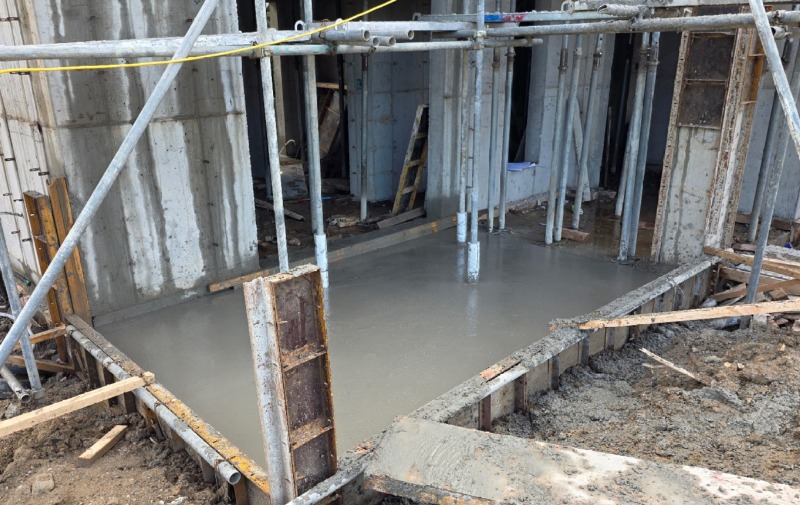

- 2층 슬래브 설치
- 결로 방지 단열재 작업
- 외부 비계 설치

<25.09.10>

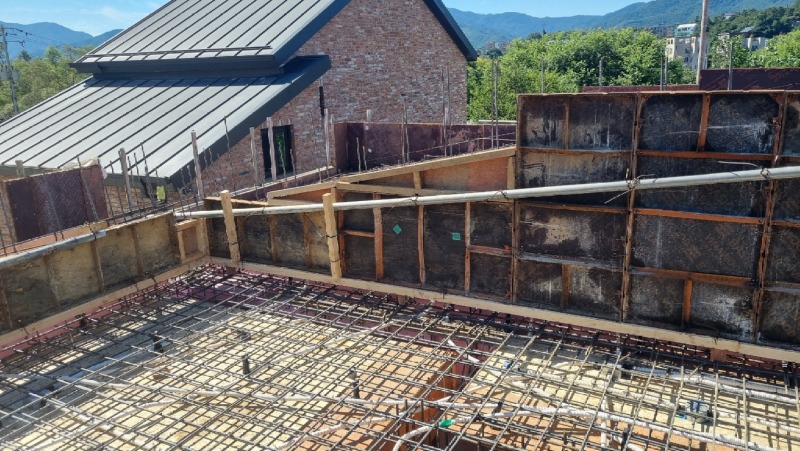

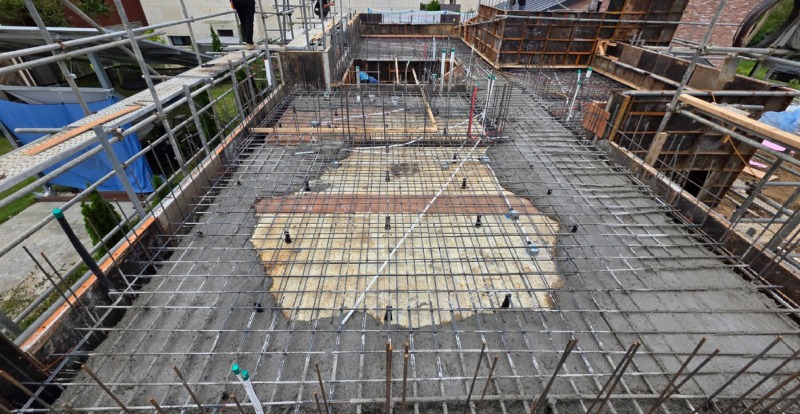

- 2층 슬래브 철근 배근 작업
- 전기·설비 배관작업

<25.09.11>
- 화장실 구간 단내림 작업
- 계단/파라펫 형틀작업
- 거푸집 핀보강 작업

<25.09.12>

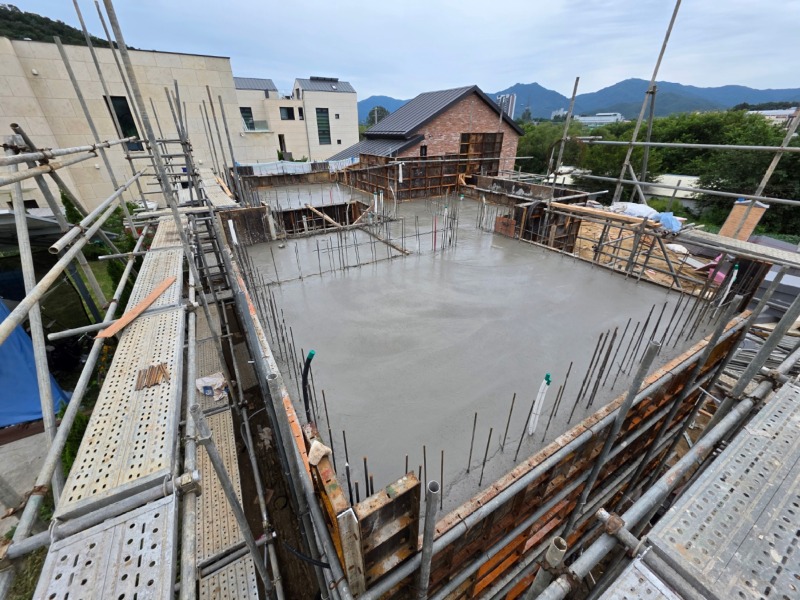

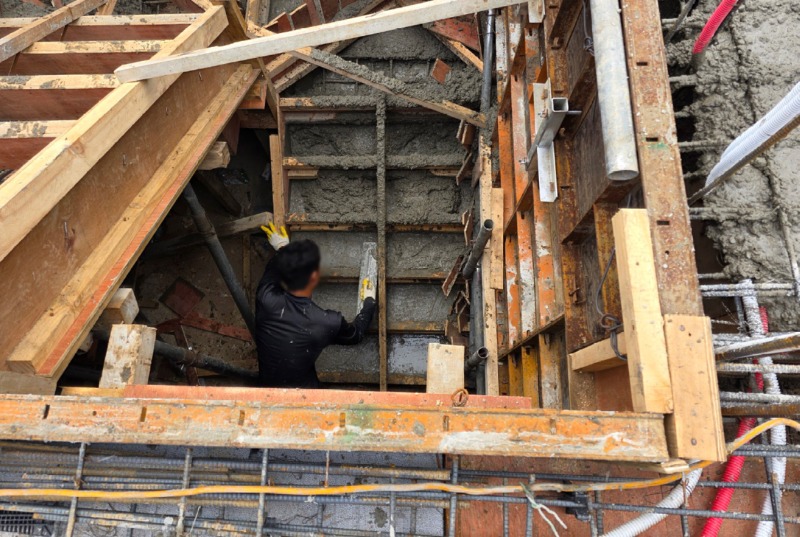

- 2층 슬래브 타설(54루베)
- 재물미장 작업

<25.09.13>
- 내부 거푸집 해체 작업
- 타설 후 양생

<25.09.15>
- 1층 외부거푸집 해체 작업
- 먹매김 작업
- 수평조절목 설치
- 2층 외부거푸집 설치

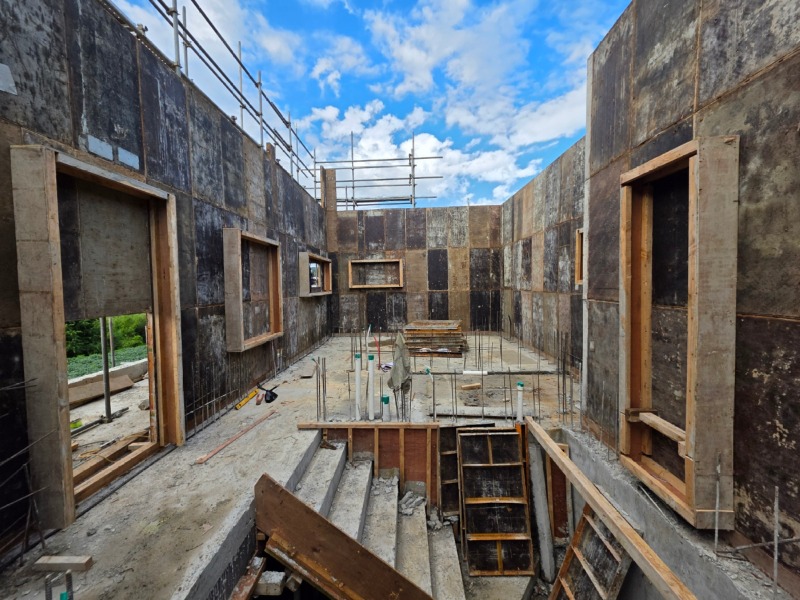

<25.09.16>

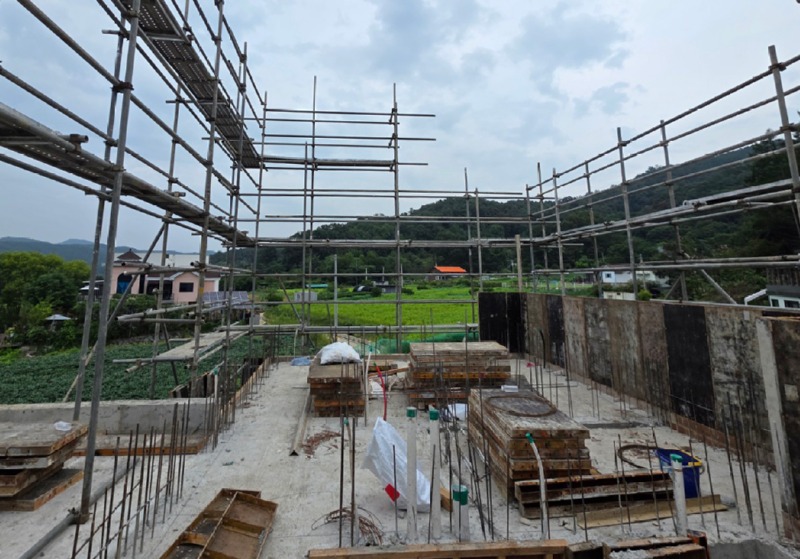

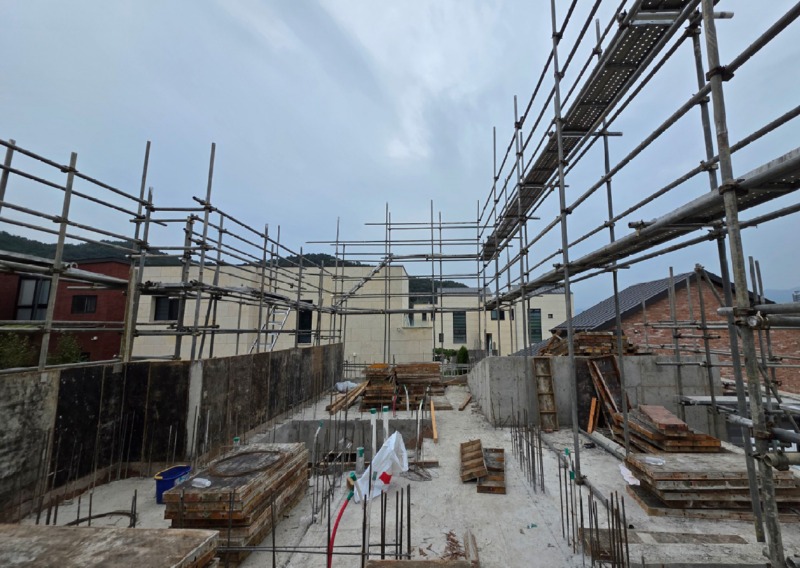

- 외부 비계 자재반입 및 설치

<25.09.18>
- 2층 외부 거푸집 설치 및 창틀 설치

<25.09.22>
- 2층 내벽 거푸집 설치

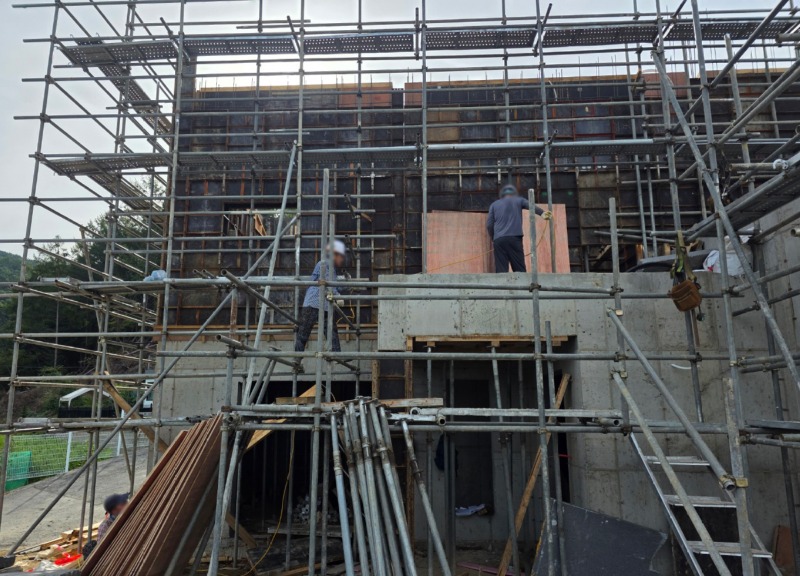

<25.09.23>
- 2층 내벽 거푸집 설치
- 지붕층 형틀 작업 및 결로 방지 단열재 취부

<25.09.25>
- 결로 방지 단열재 취부
- 거푸집 핀보강 작업
- 철근 자재 반입
- 전기 입선작업

<25.09.26>

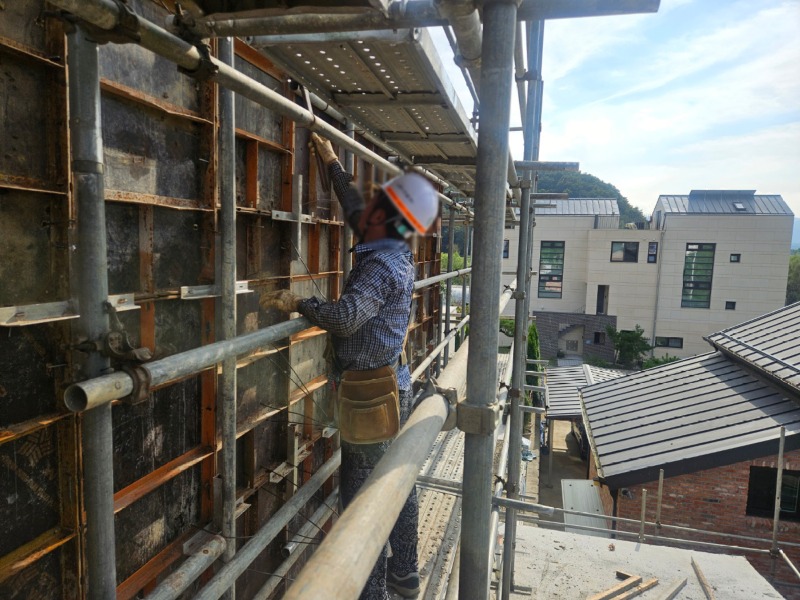

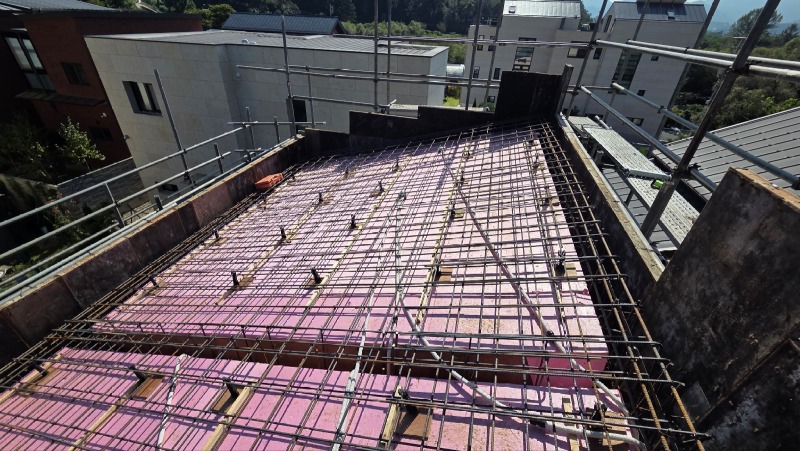

- 지붕층 철근 배근작업
- 데크구간 형틀작업
- 전기 배관작업

<25.09.29>
- 지붕층/데크 타설(48루배)
- 재물미장 작업

<25.09.30>
- 2층 벽체 거푸집 해체
- 1층 서포트 해체 및 정리
- 창호 실측

<25.10.01>
- 내부 거푸집 해체 및 정리
- 골조 자재반출
- 건축주 미팅

<25.10.13>

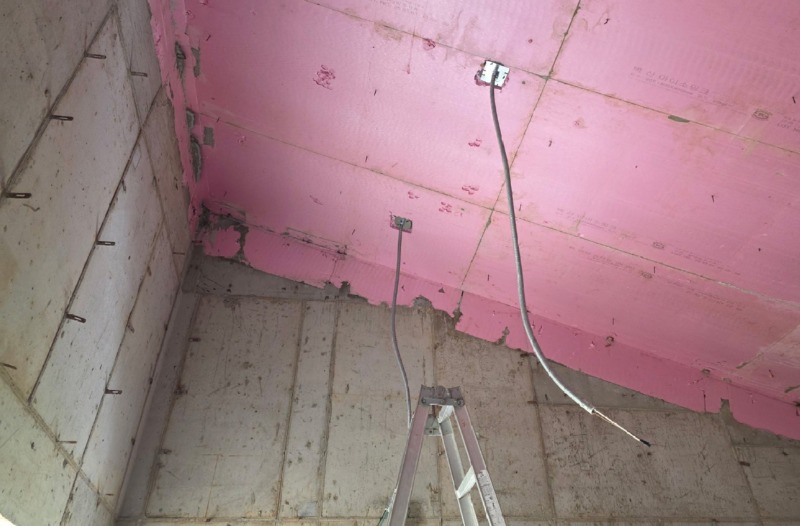

- 2층 서포트 해체 및 자재정리
- 우천 중 누수구간 체크

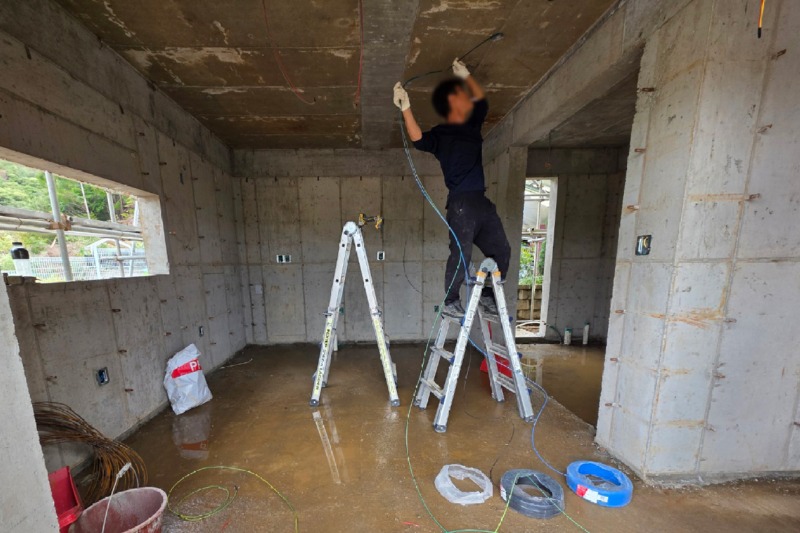

<25.10.14>

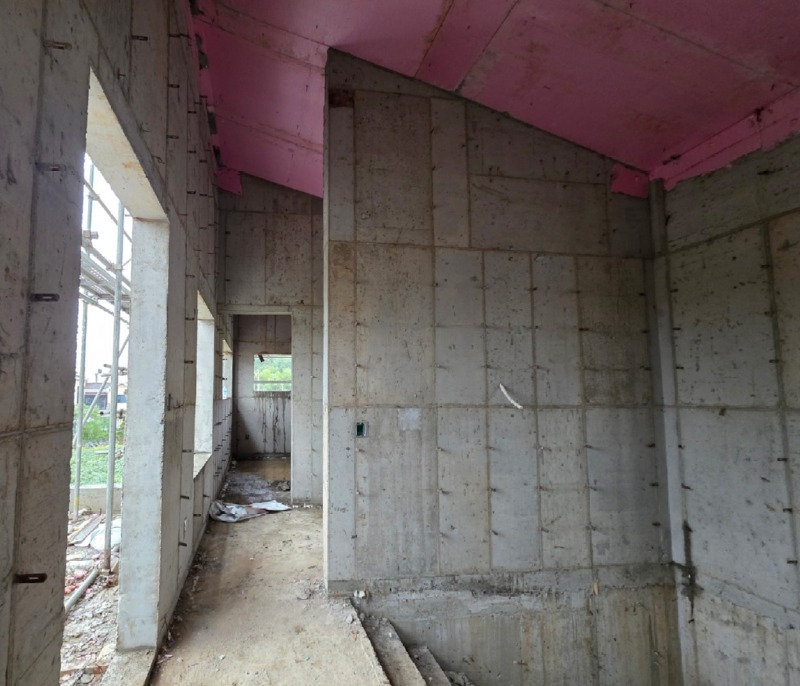

- 자재정리 및 반출
- 전기 입선작업
- 현장 정리정돈

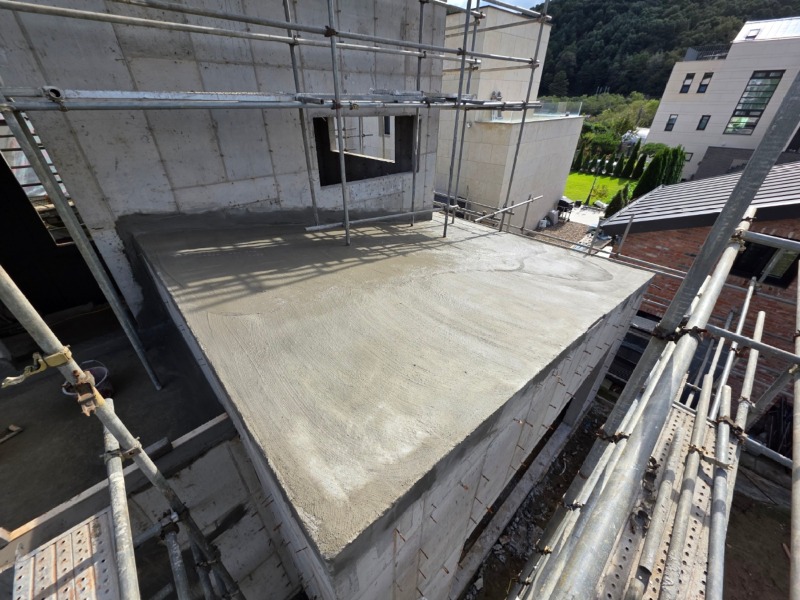

<25.10.15>
- 방수자재 입고

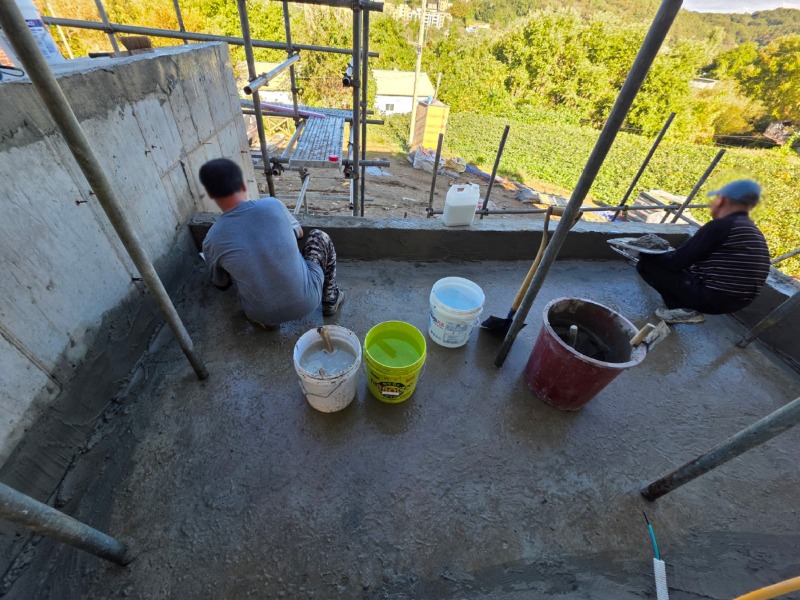

- 지붕/조인트/테라스 액체 방수작업

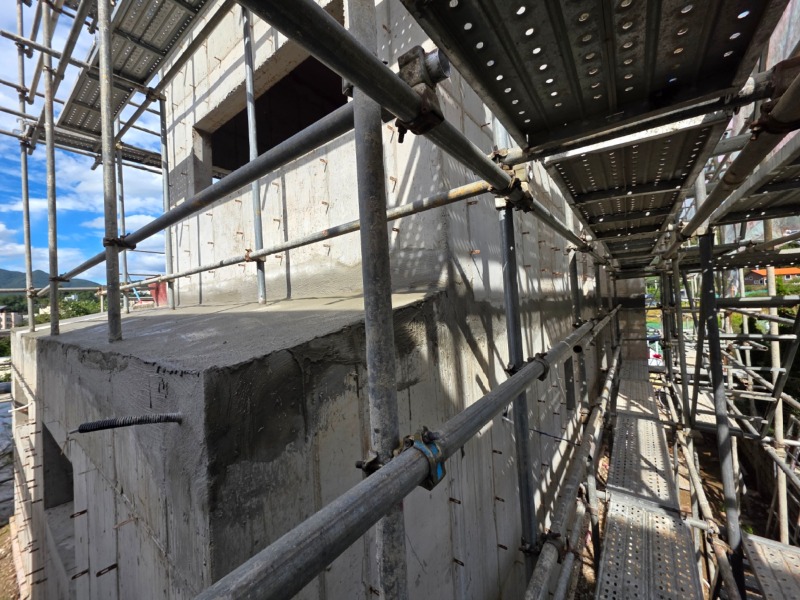

<25.10.16>

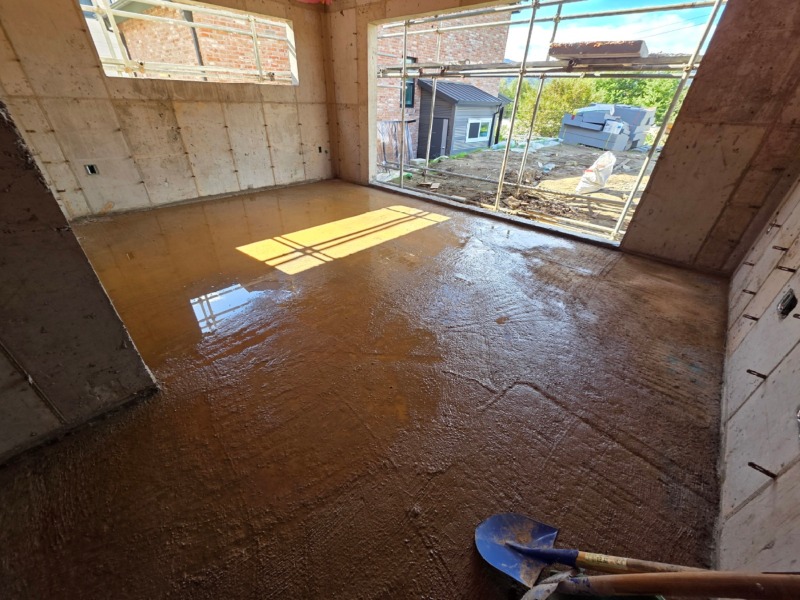

- 지붕/조인트 액체 방수작업
- 현장 면정리 및 청소 (골조)

<25.10.18>

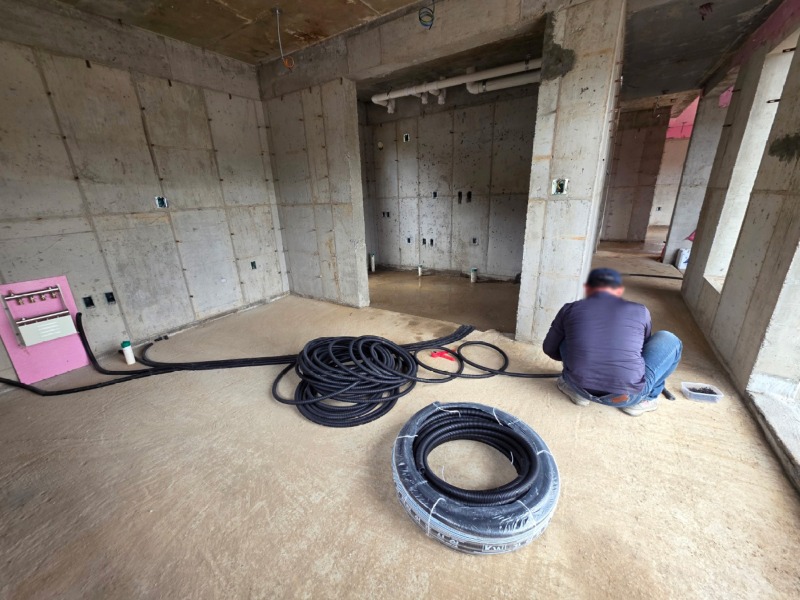

-담수테스트 확인(이상 무)

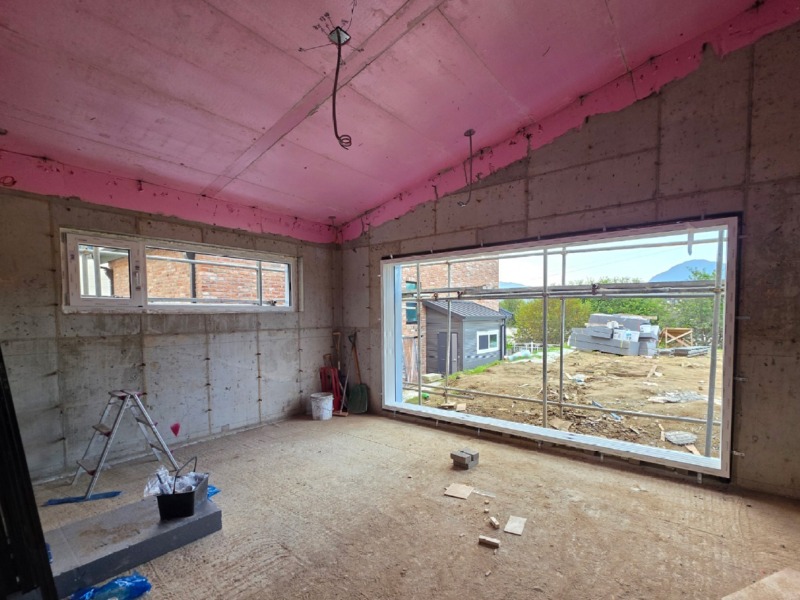

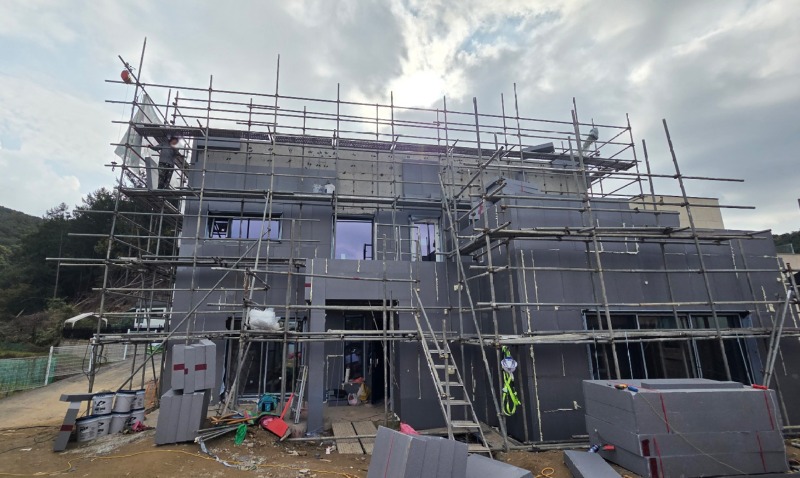

<25.10.23>

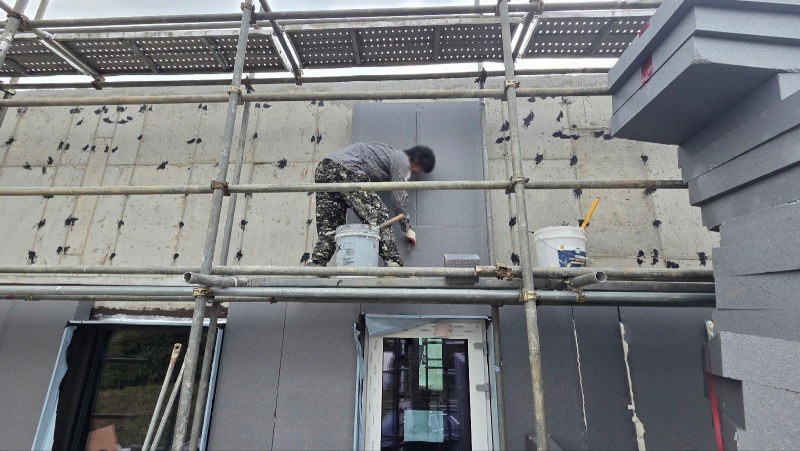

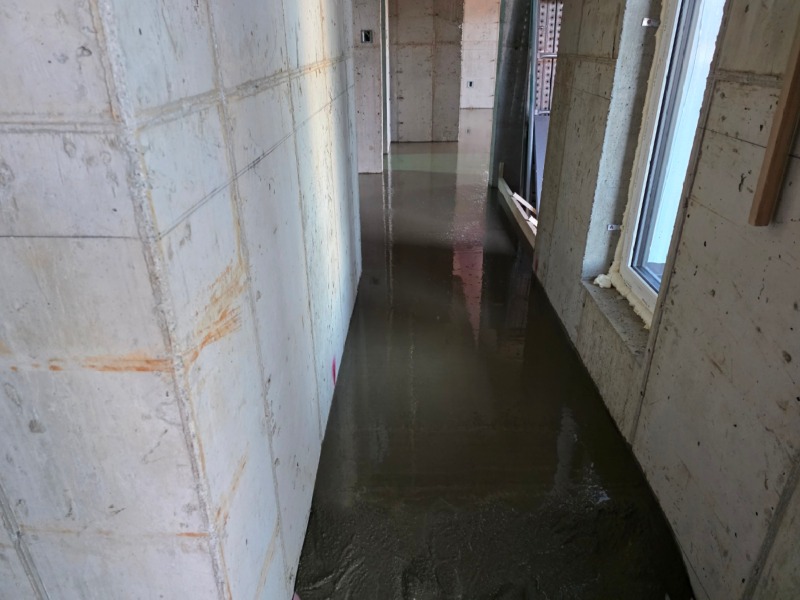

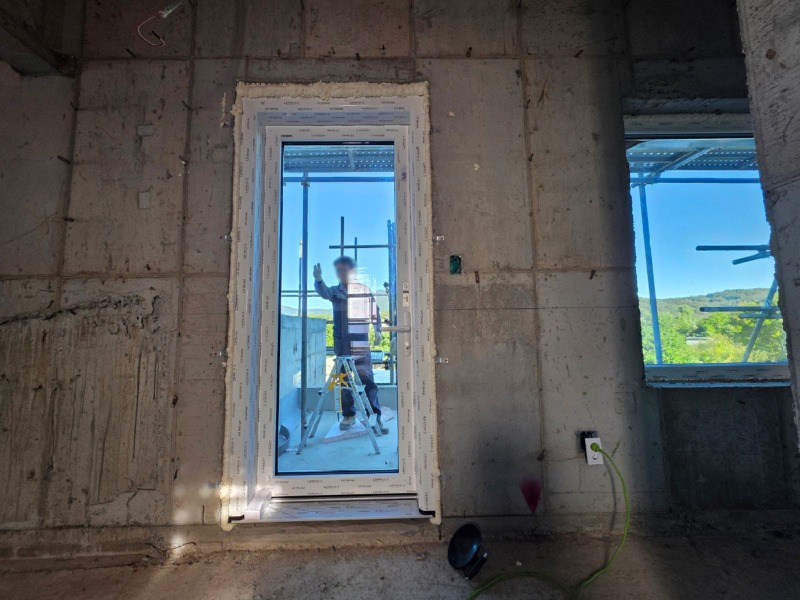

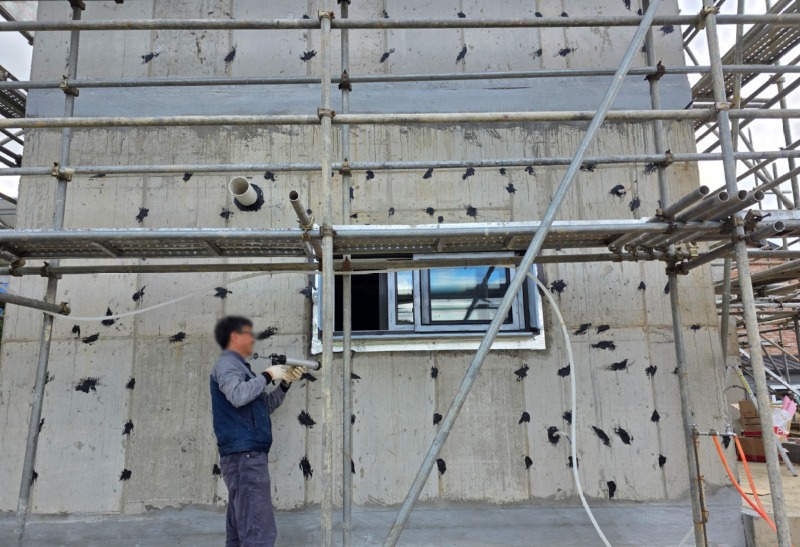

-외부단열재 입고 및 취부
-바닥단열재 입고 및 설치
-난방배관설치

<25.10.30>
-롱브릭 타일작업

<25.11.06>

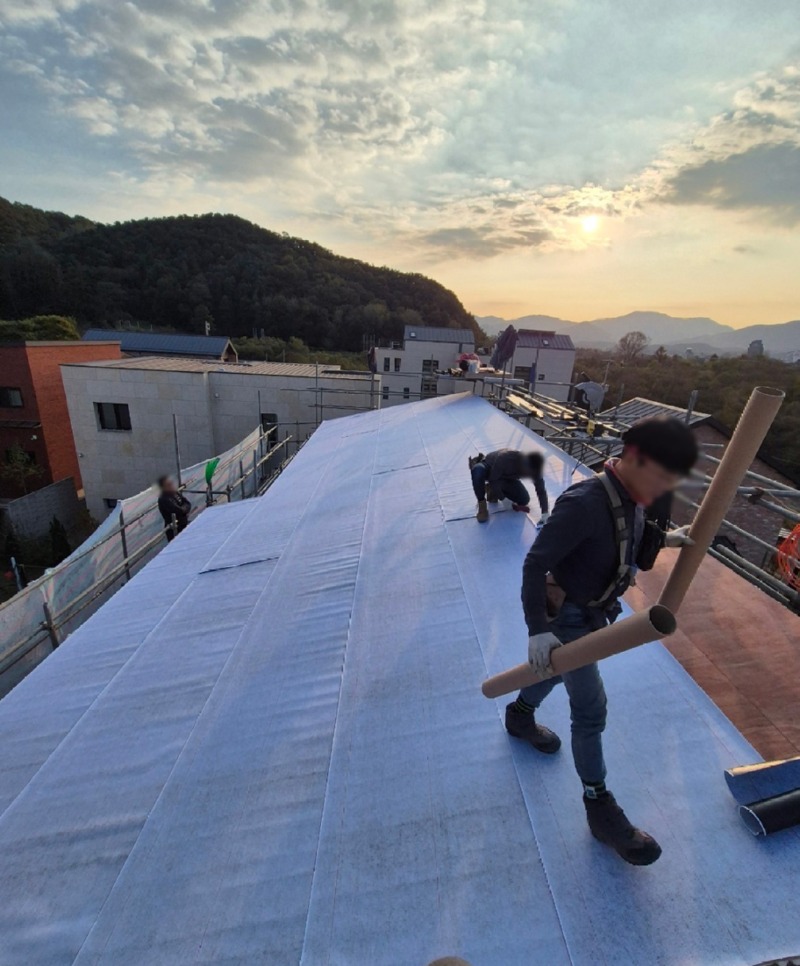

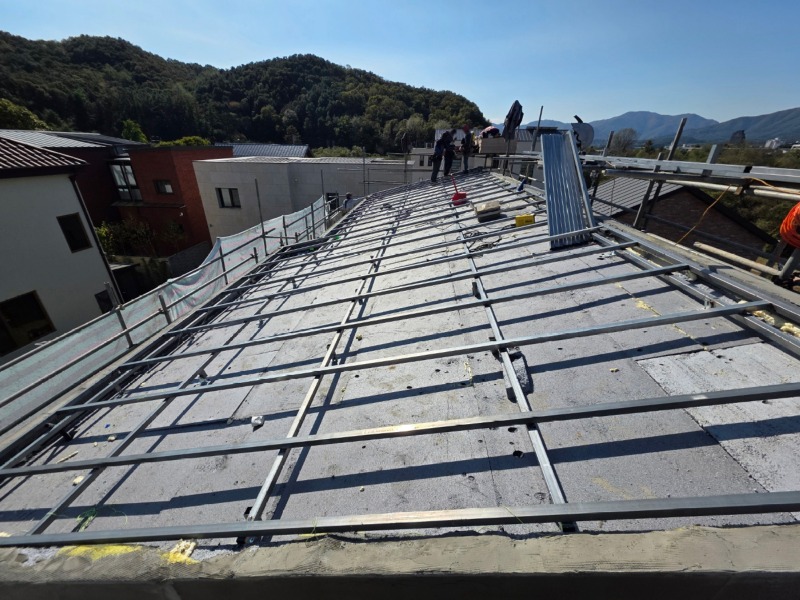

-징크, 두겁, 선홈통 설치완료
-내장목공사
-전기 석고따기
-후드캡 설치

<25.11.07>
-내장목공사
-비계해제 전 유리창 청소

<25.11.12>
-내장목공사
-다용도실 퍼티작업
-폐기물 반출

<25.11.18>
-내장목공사완료
-습식구간 비노출방수
-테라스 바닥 면갈이 작업

<25.11.21>
-담수테스트 확인(특이사항 없음, 퇴수)
-테라스 상도작업
-타일자재 입고 및 시공
-도기류 입고

<25.11.24>
-타일,줄눈시공완료
-가스탱크 설치완료(건축주)

<25.11.29>
-내장잔손보기
-점검구 설치
-몰딩
-도어 보수 작업

<25.12.03>
-도배시공완료

<25.12.05>
-에디톤 마루시공

<25.12.13>
-가구공사 완료(건축주)

<25.12.16>
-준공청소완료
