한글주택의 건축현장을 투명하게 공개합니다.
경기 남부
안성시2

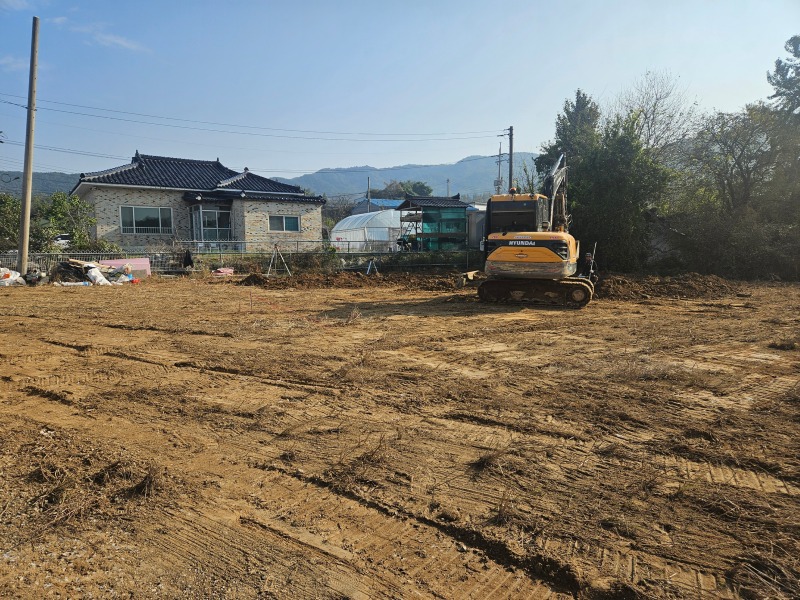

<25.10.31>
-규준틀작업
-터파기 및 버림타설
<25.11.01>
-기초매트 단열재취부 및 바닥먹메김
-단열재 반입

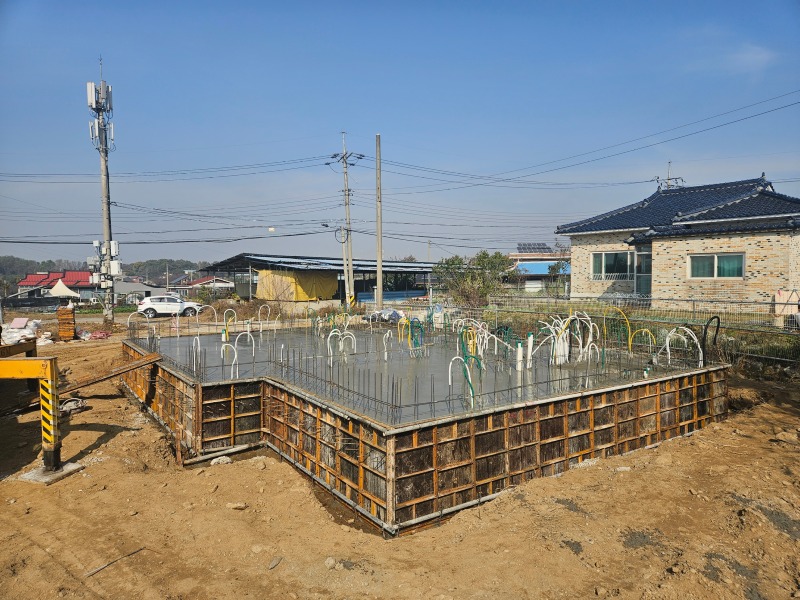

<25.11.06>
-기초매트 콘크리트 타설
<25.11.11>
-1층 거푸집 작업
-1층 옹벽철근가공조립
-전기설비 배관작업
<25.11.14>
-1층 거푸집작업
-1층 지붕슬라브 작업
-단열재반입
<25.11.19>
-1층 콘크리트 타설
<25.11.24>
-2층 외부 비계설치
-2층 외벽 거푸집 및 창틀제작설치
-철근반입

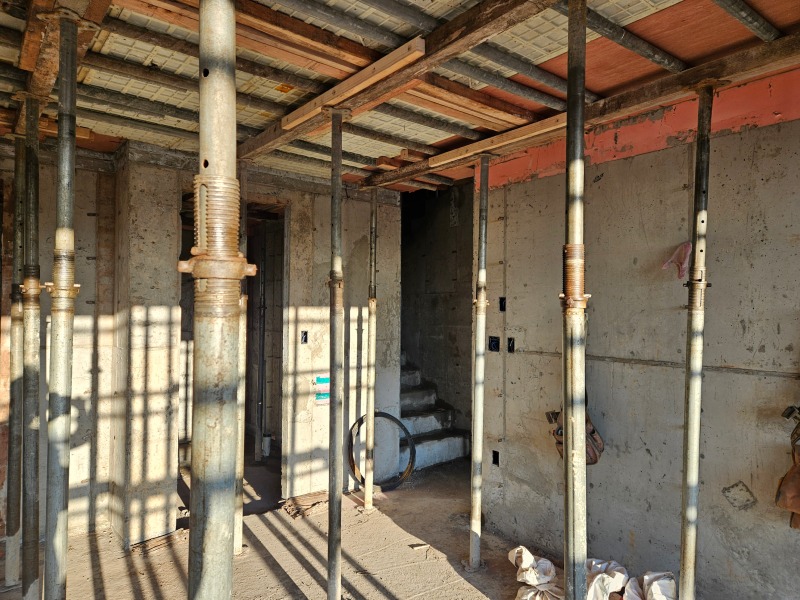

<25.11.29>
-형틀목공
-2층 옹벽 거푸집보강작업
-2층 지붕 슬라브 서포트 보강
<25.12.22>
-서포트 해체 및 정리 반출

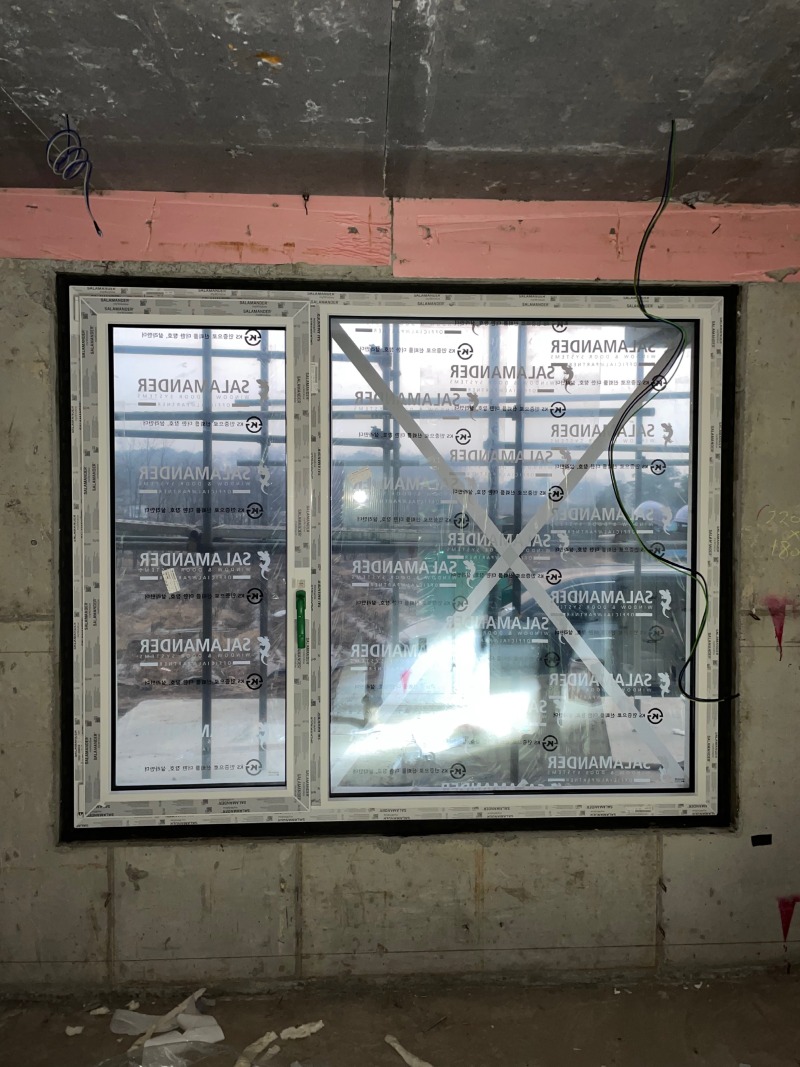

<25.12.29>
-창호 설치
<26.01.06>
-외부 단열재반입 및 취부
-설비 난방엑셀작업

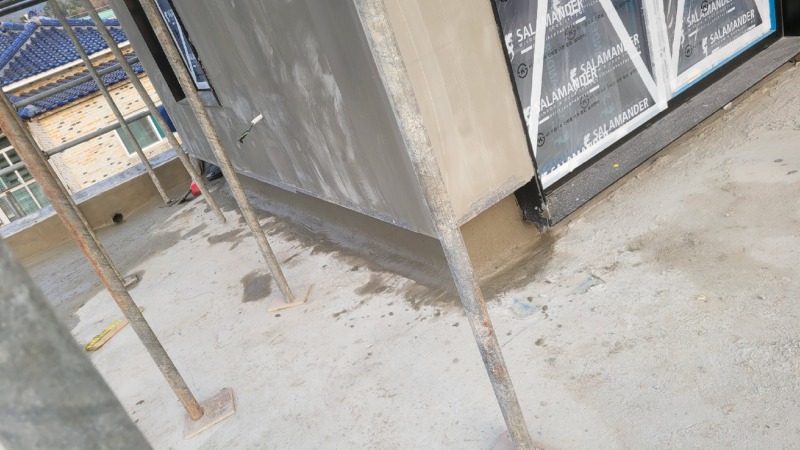

<26.01.18>
-1,2층 지붕 슬라브 조인트 방수 및 미장

<26.01.23>
-보일러실, 다용도실 도장 진행 중

<26.01.29>
-내장목공사
-보이러 가동 중

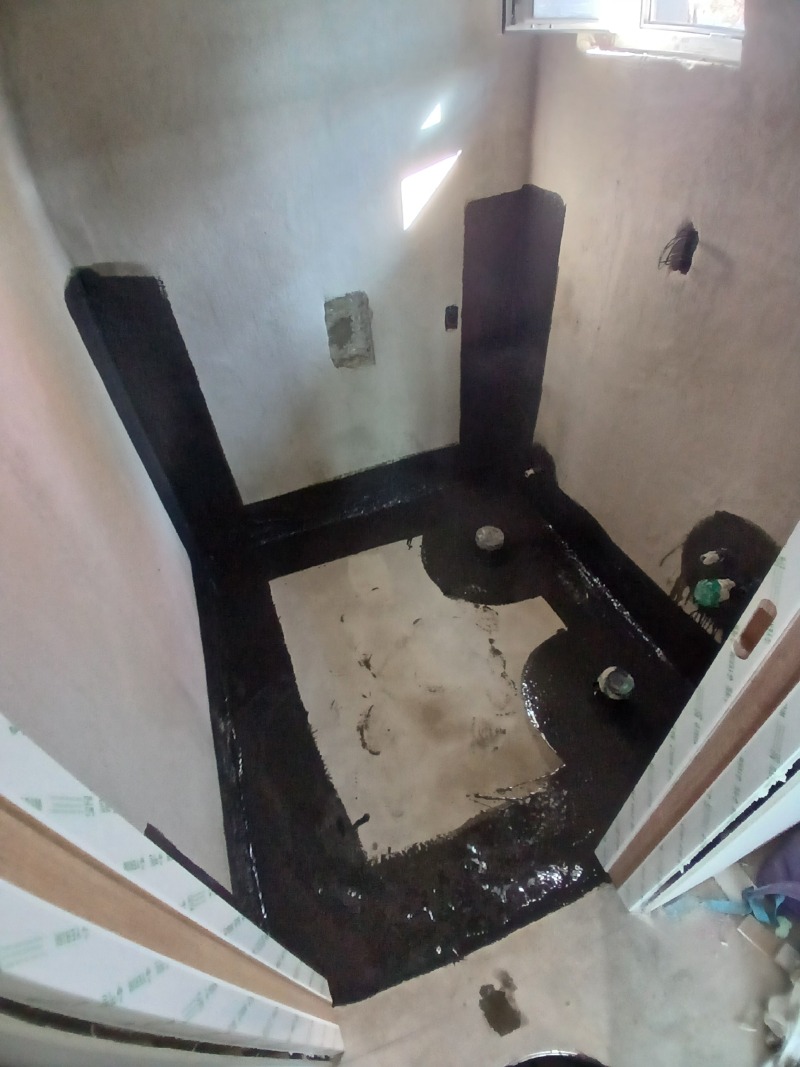

-화장실 도막방수

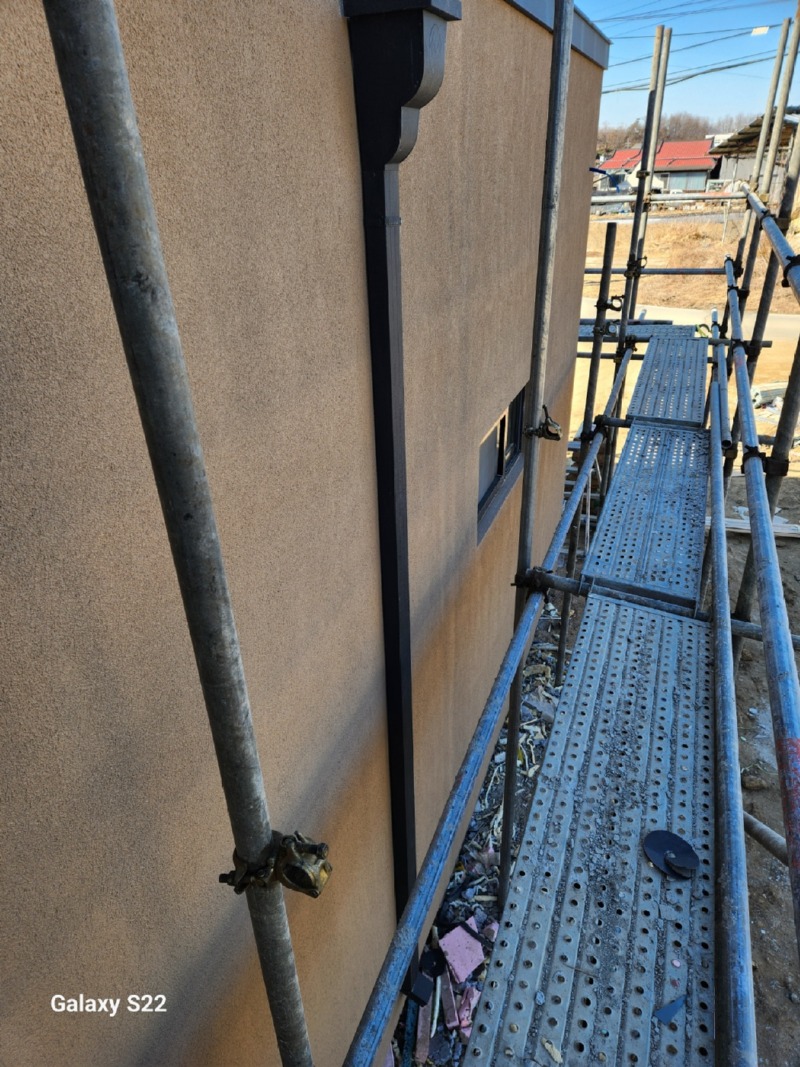

<26.02.07>
-두겁하지작업
-현관천정 스틸루버 시공
-선홈통시공

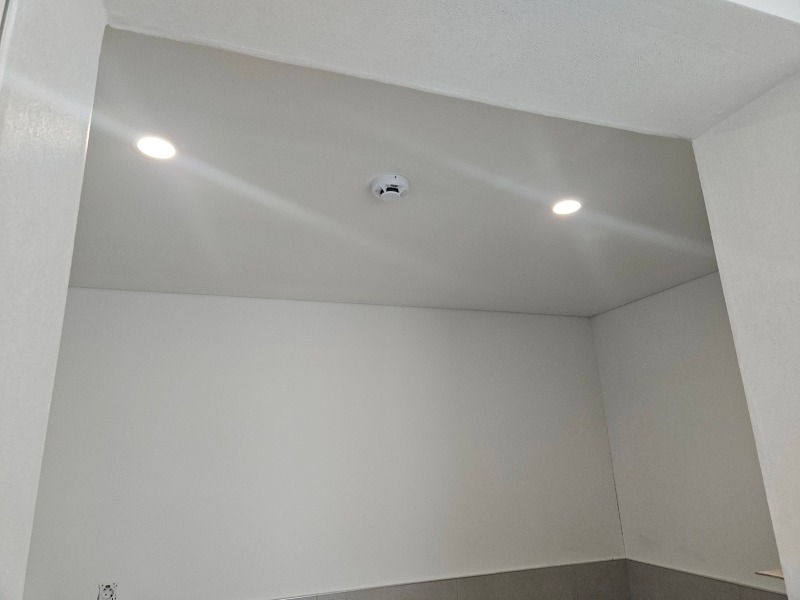

<26.02.13>
-함수율체크
-조명기구 설치
-위생기구 조립 및 설치

<26.02.19>
-내부 목계단 우레탄 도장작업

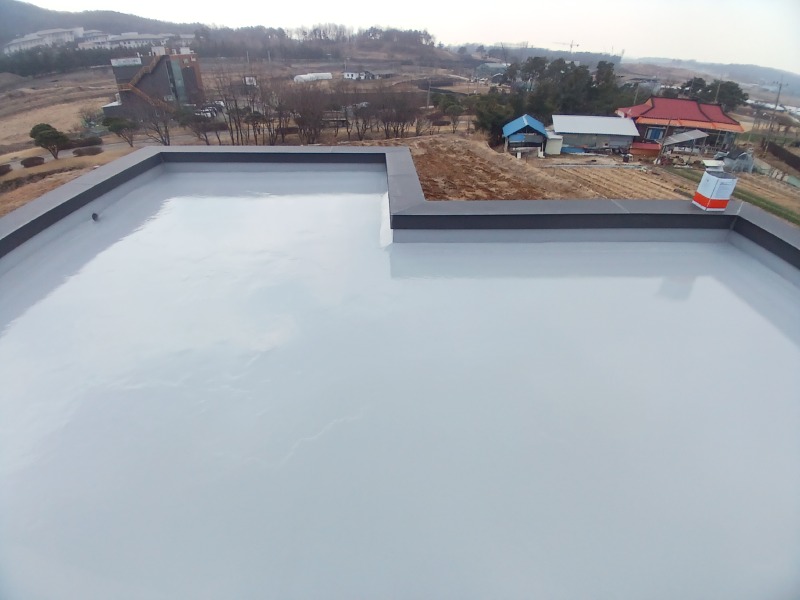

<26.03.09>
-옥상, 우레탄 상도마감

<26.03.12>
-현관포치 타일 추가시공
-준공청소
-이동식 화장실 및 잔자재이동

<26.03.19>
-내부 마감 실리콘 작업
